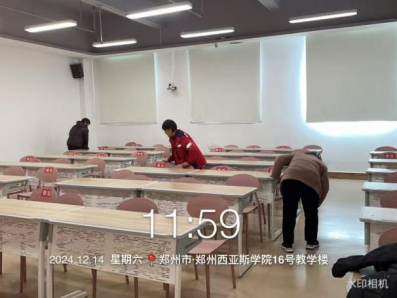

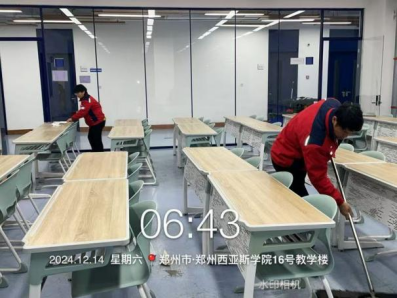

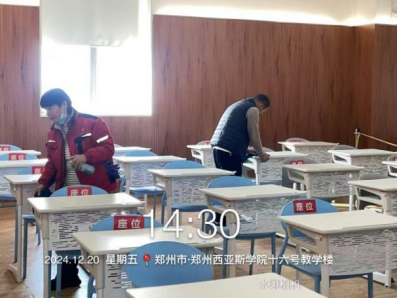

一、圆满完成全国大学英语四六级考试相关考场环境清洁、保电、考场灯具检修、考场桌椅检修等后勤保障工作。
二、开展2025年全国硕士研究生招生考试前期环境清洁工作。

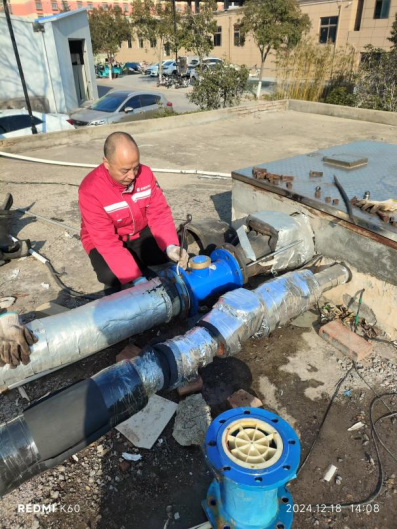

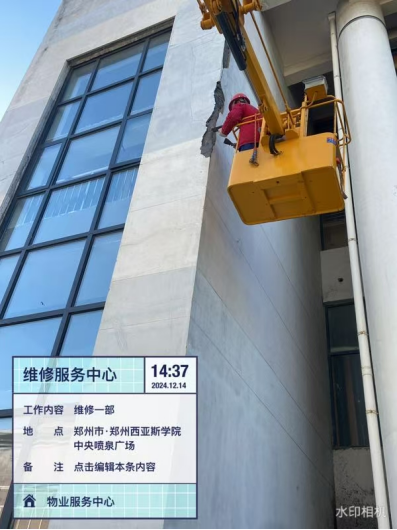

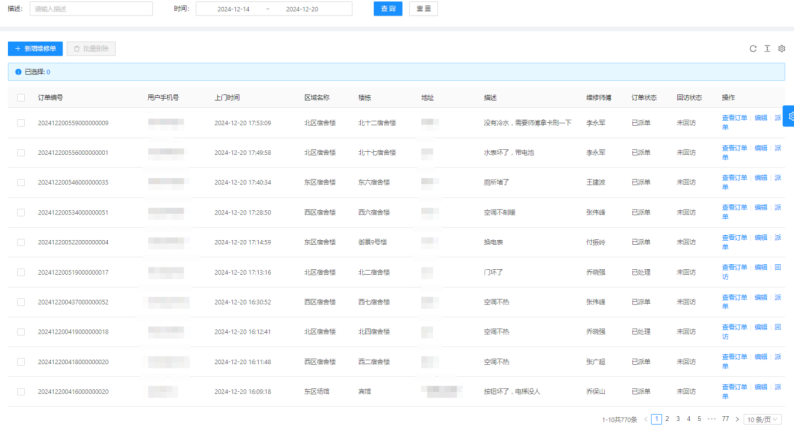

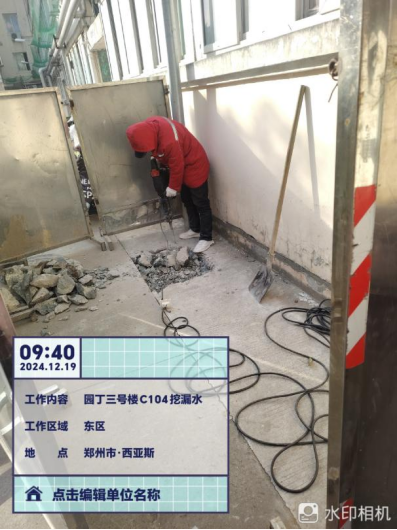

三、12月14日-12月20日18:00,客服部共接到770条报修并及时安排人员处理。

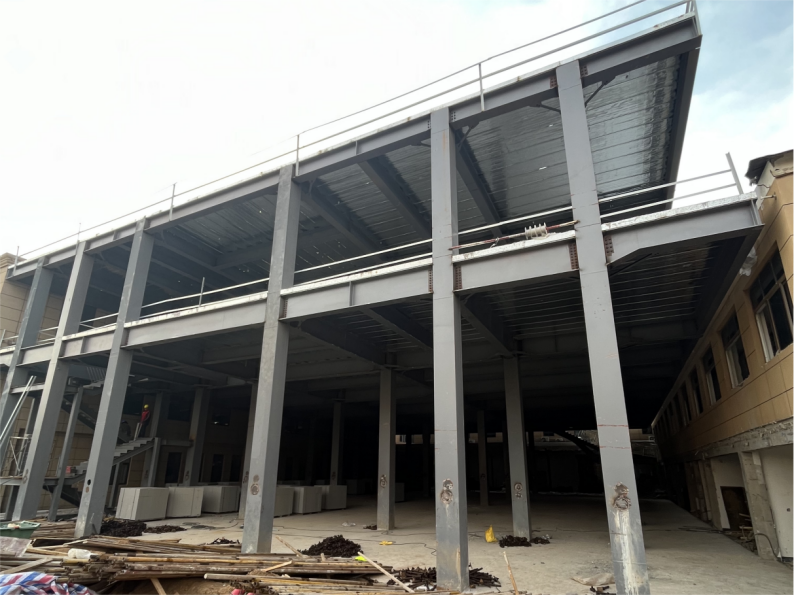

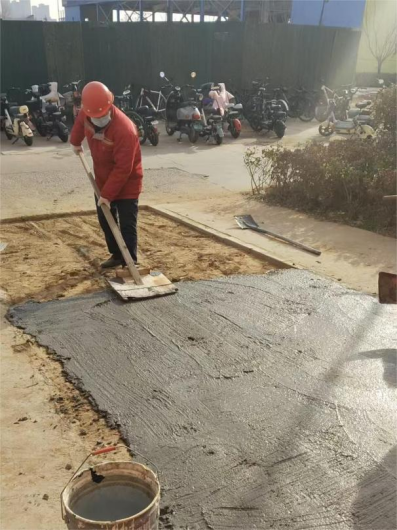

四、工程实训中心工程:二层屋面板铺设完成,等待浇筑混凝土;一层加气块进场,进行二次结构施工;临边建筑拆除工作完成50%。

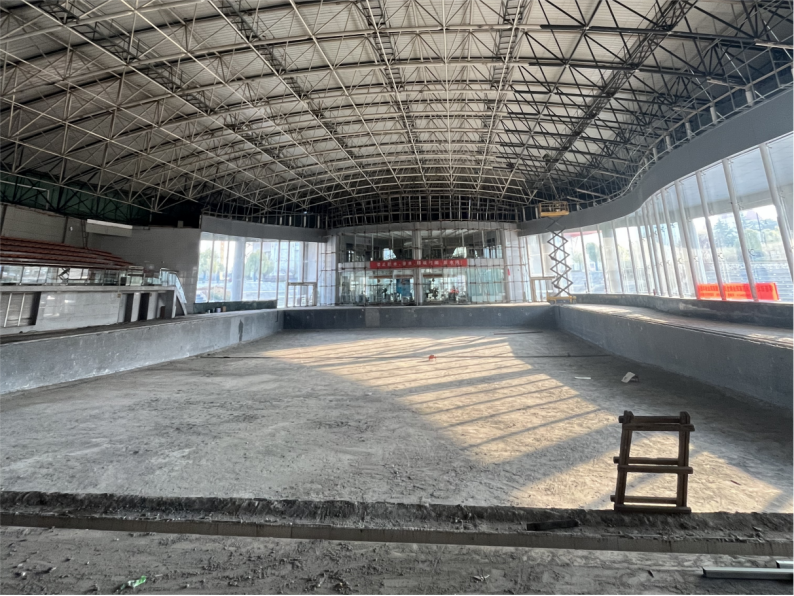

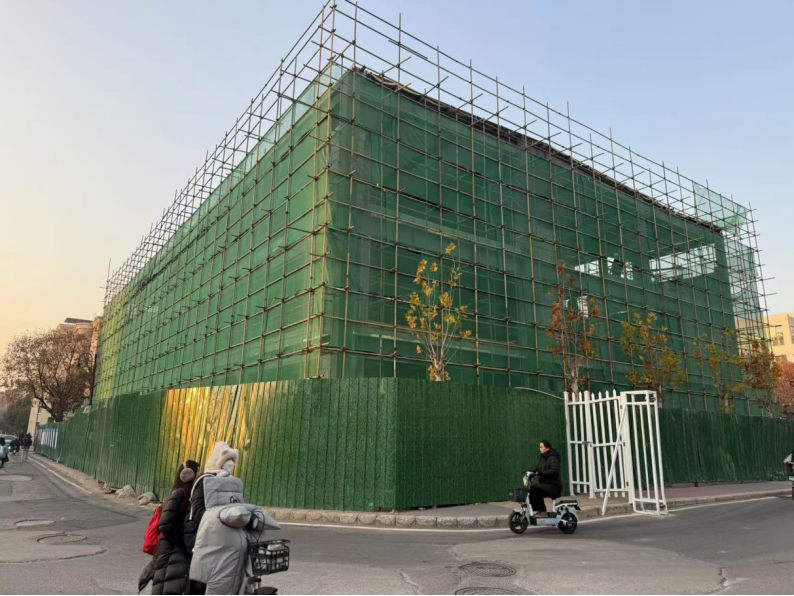

五、游泳馆改造项目:拆除完成95%;网架底漆完成30%。

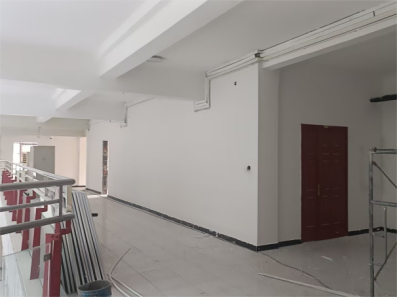

六、高中教室改造:一层办公室大厅腻子批白完成。2-4层除未移交实验室、机房及办公室线槽未施工外其余已完成。2-4层墙面批白完成,开始打磨墙面。
七、第七餐厅建设项目:一层钢结构防火涂料喷涂完成60%二次结构砌筑完成60%;2层二次结构砌筑完成10%。

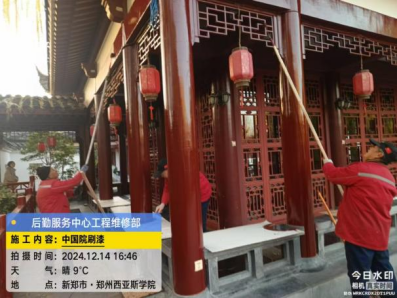

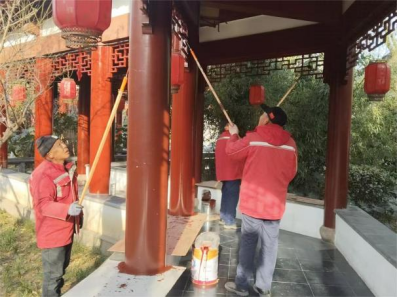

八、中国园建筑刷漆。

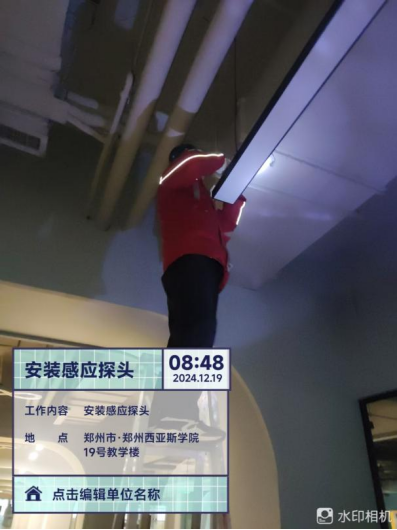

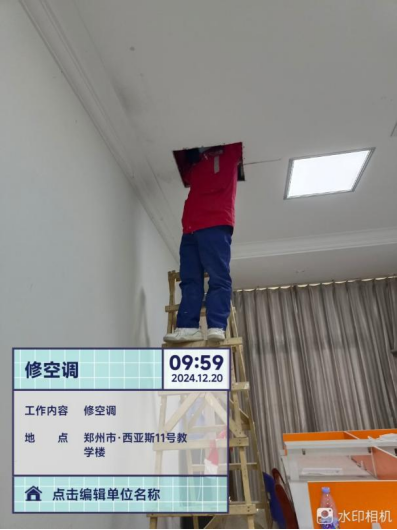

九、日常维修。

十、夜间巡查。

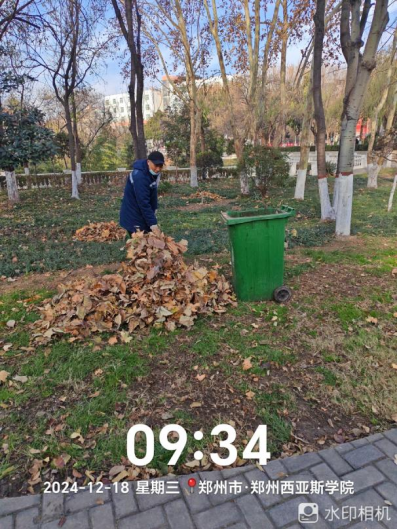

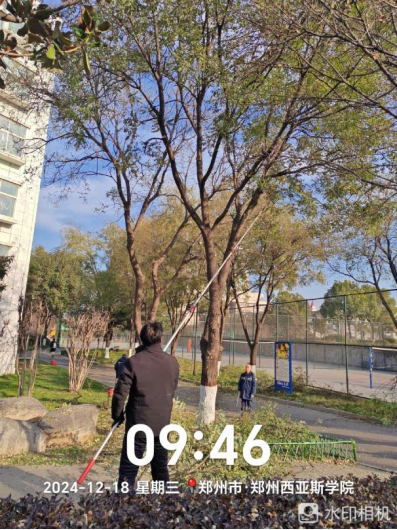

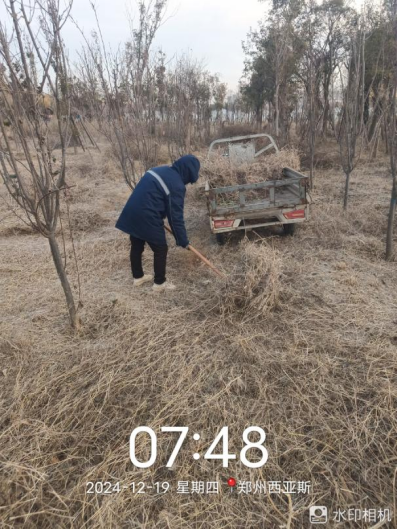

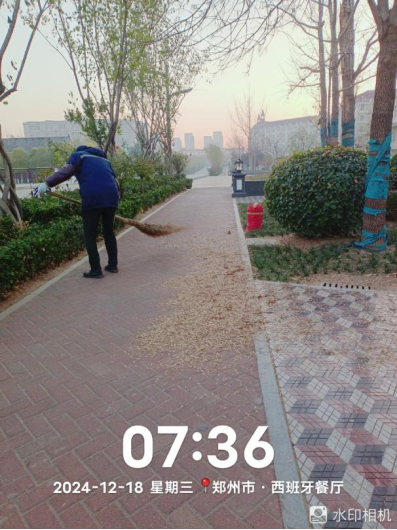

十一、对校园绿化进行了滴灌带安装、草花栽种区域翻土整地、草花栽种、乔灌木修剪、落叶清理、室内绿植养护、杂草清理、日常浇水养护等工作。

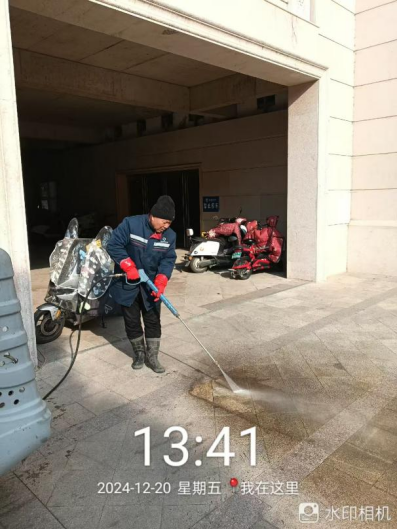

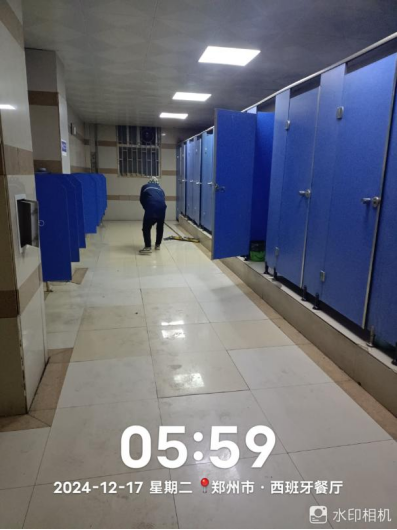

十二、对校园环境进行了地面污渍冲洗、驾校一期停车场清洁、落叶清理、室内消防设施清洁、水系清洁、外环垃圾桶擦拭、外环公共卫生间清洁、五餐三楼地毯清洁等工作。

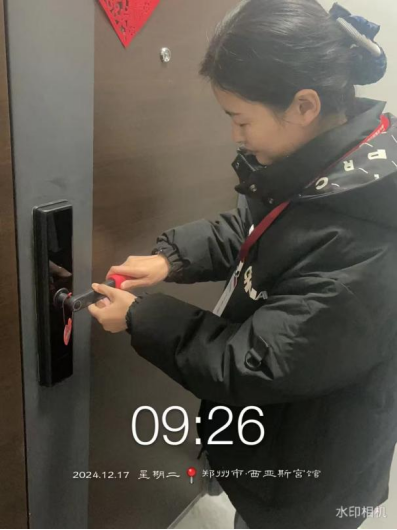

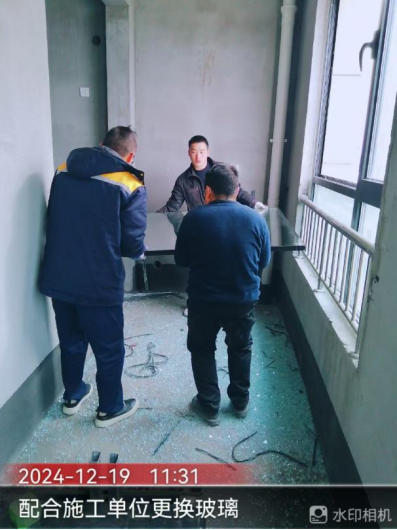

十三、宫馆项目开展了园区及设备间照明维修、样板间卫生清理、上门催缴物业费、安装入户门把手套、配合施工单位更换玻璃、园区消毒消杀等工作。

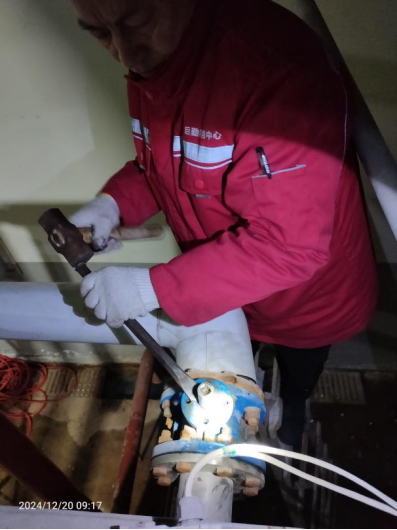

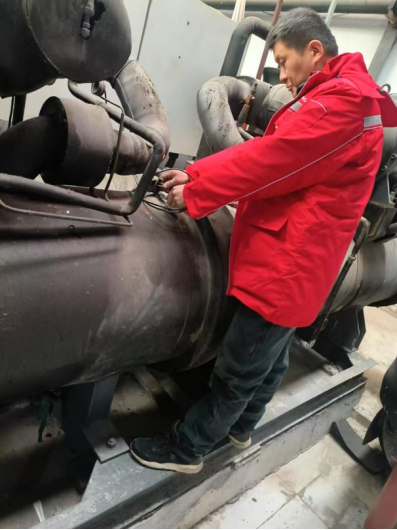

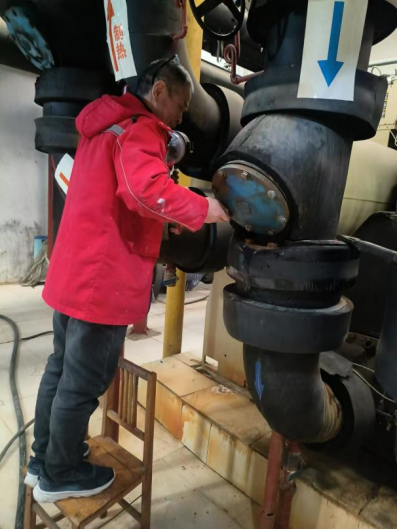

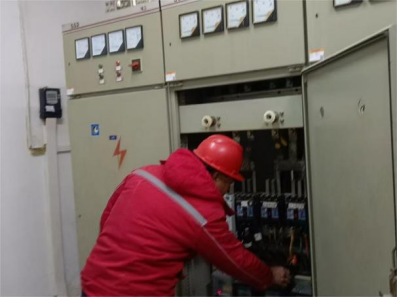

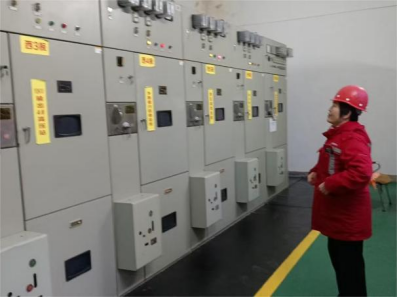

十四、能源服务部开展了各区机房主机过滤器检查、东区机房主机添加氟利昂、西区机房空调主机低压传感器检查、北区机房水表检查更换等工作,确保冬季供暖设备安全运行。
