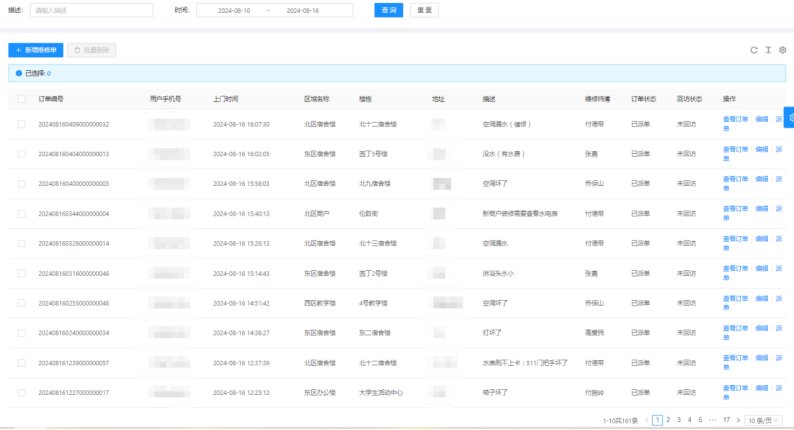

一、08月10日-08月16日17:30,客服部共接到161条报修并及时安排人员处理。

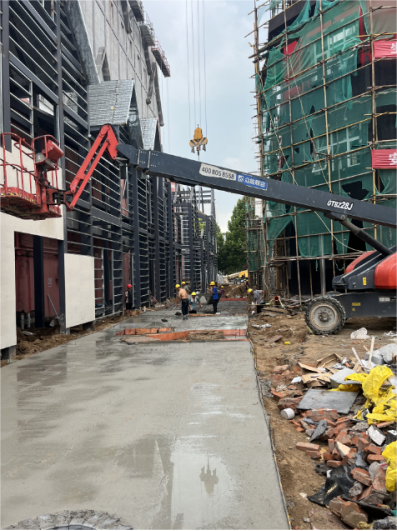

二、丹麦小镇工程:室外东西道路管网完成90%;钢结构完成90%;三层框架外墙真石漆开始施工;三层框架室内一层地砖铺设,二三层隔断完成70%,空调,消防同步施工。

三、CUBA南侧运动公园:1号场地硅PU完成40%;2号场地硅PU完成100%、周边人行道完成100%、西侧铺装完成100%;3号场地围网完成50%;水磨石完成50%;乳胶漆完成50%;灯具安装100%;五人制足球场;排水沟盖板安装完成100%;围网安装完成90%;草皮铺设完成50%。

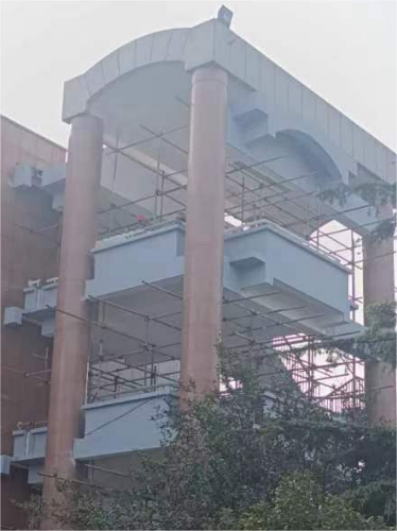

四、行政楼一二层装修改造工程:一二层玻璃隔断完成80%;公区吊顶吊丝完成70%;室外西侧地面石材铺装完成60%;乳胶漆完成50%;灯具安装完成80%。

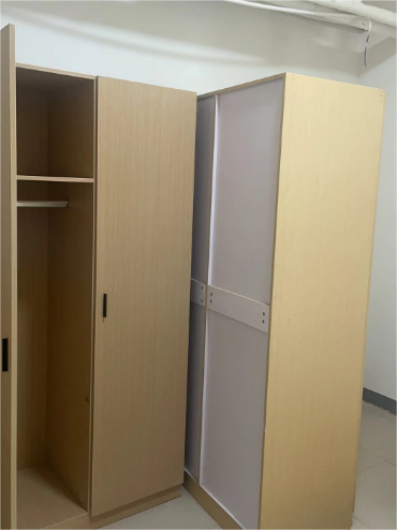

五、西区6#宿舍楼改造工程:隔断完成50%;室内初保洁完成;家具开始安装。

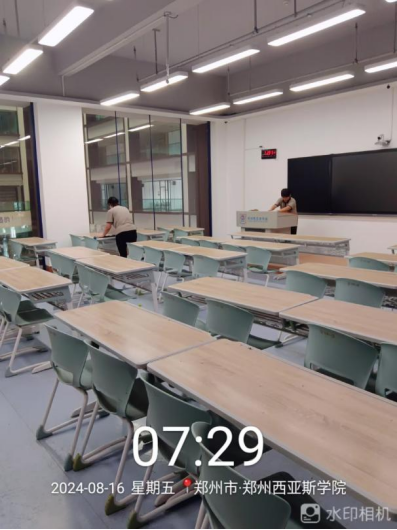

六、5号教学楼装修工程:铝单板安装完成;室内门安装到位进行打胶收尾。

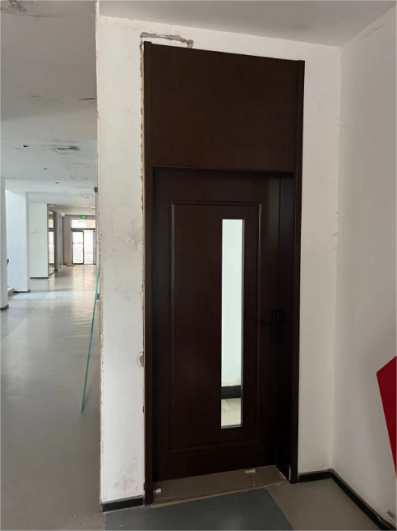

七、9号、10号教学楼装修改造工程:门头完成;基础隔断完成;乳胶漆施工。
八、1-10#教学楼维修改造工程:栏杆氟碳白色面漆6-10教学楼一遍已经完成。楼梯间墙顶面白涂料已完,灰色涂料已完成,脚手架拆除完成8个楼梯,地台花岗岩开始施工。

九、田径场改造工程:主席台铝板安装完成90%、不锈钢瓦楞板安装完成,地下室墙顶面涂料已完成、墙面饰面板全部完成,灯具安装完成,散打训练室墙面银镜完成50%,自流坪地面全部完成。

十、东三宿舍楼改造工程:外墙线条安装完成95%、台盆不锈钢支架安装完成、外墙抗裂砂浆完成,真实漆喷涂完成20%。
十一、图书馆负一层密集书库地面改造:塑胶地板完成;过道乳胶漆完成70%。

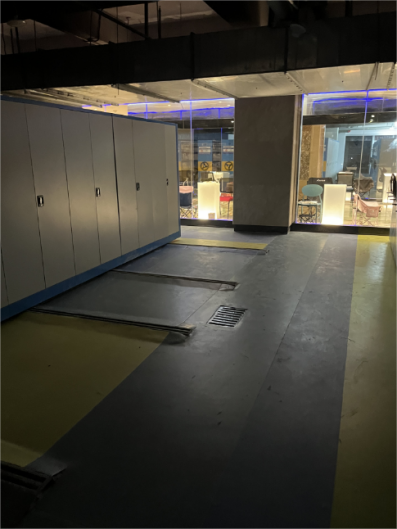

十二、工程实训中心:原有建筑一层拆除到位;原有建筑二本拆除完成10%。

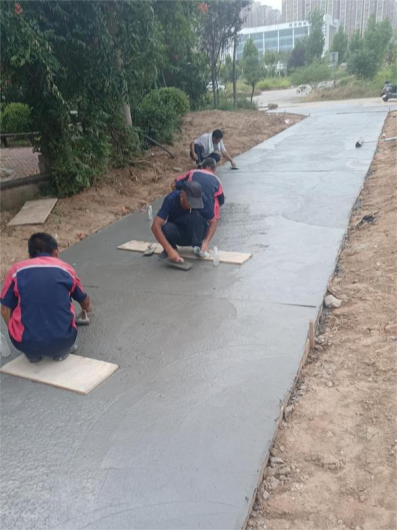

十三、北十北侧路口地面硬化。

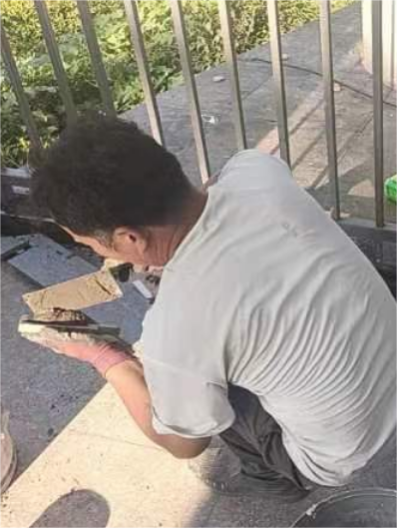

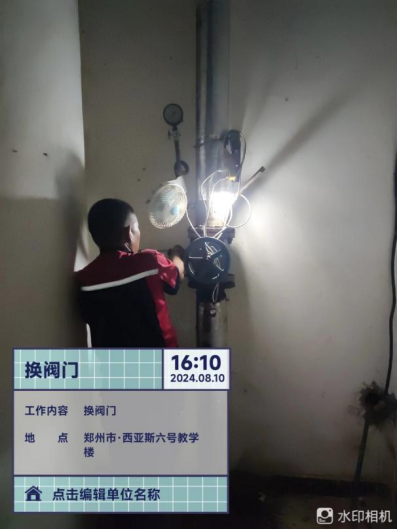

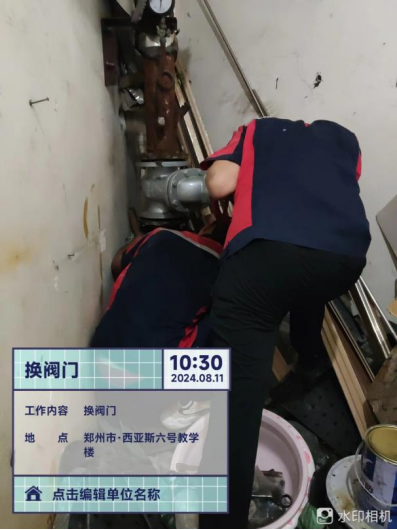

十四、更换阀门。

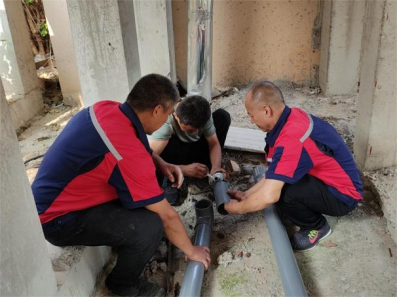

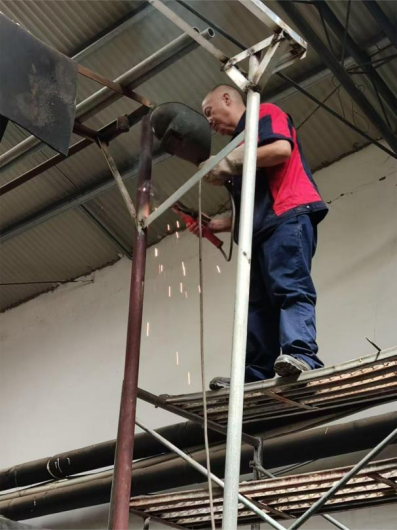

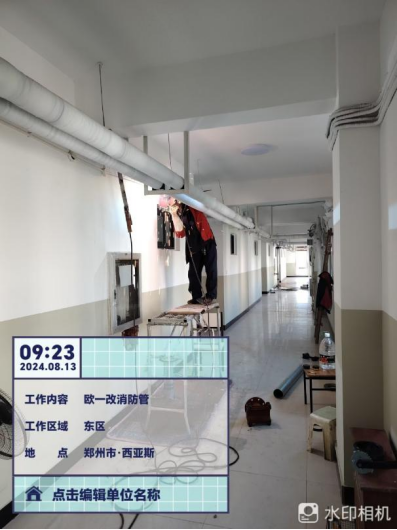

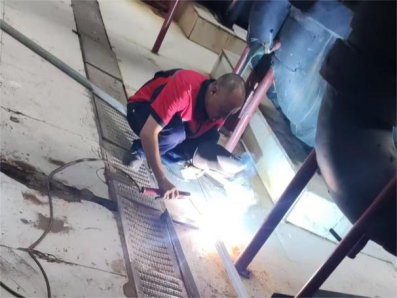

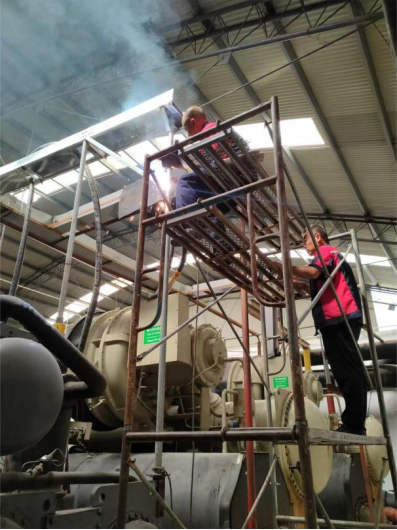

十五、焊接消防管道。

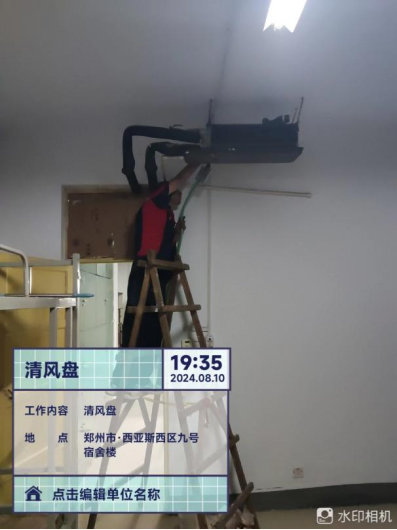

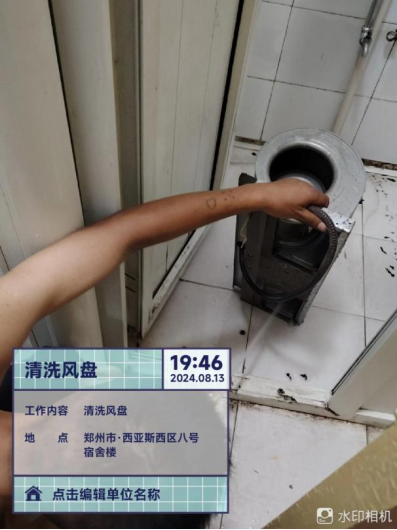

十六、风盘清洗。

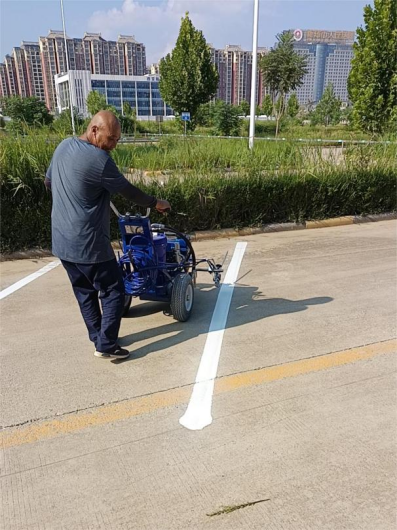

十七、停车场划线。

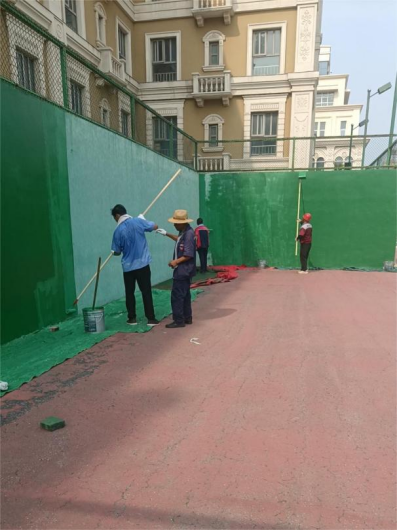

十八、网球场围网翻新刷漆。

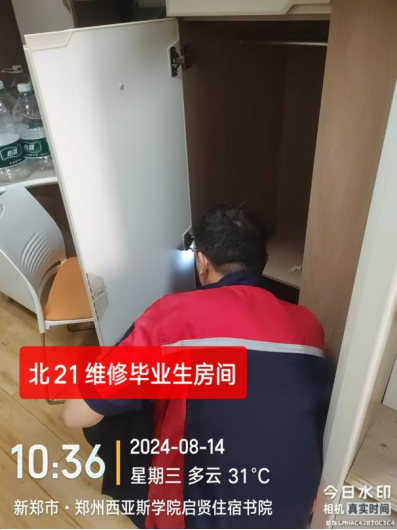

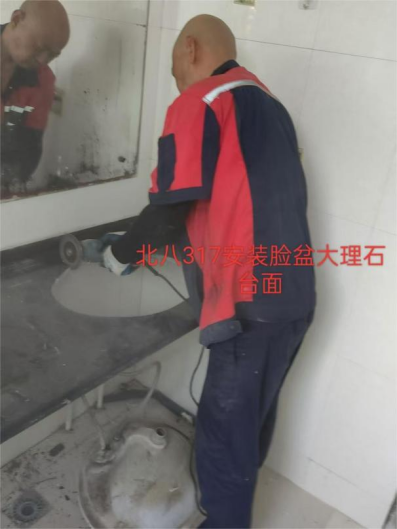

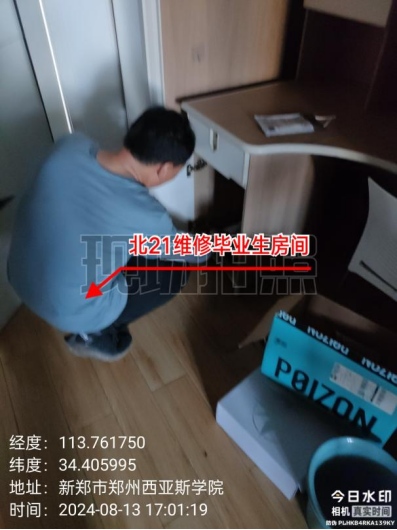

十九、毕业生房间维修。

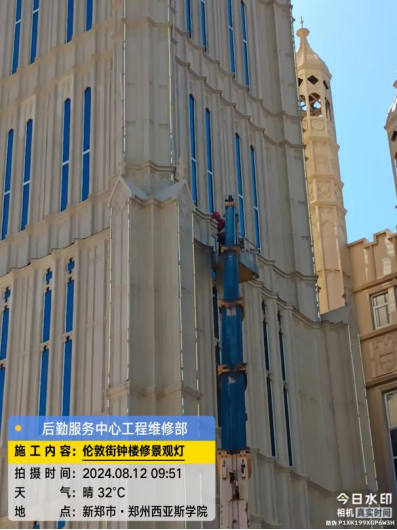

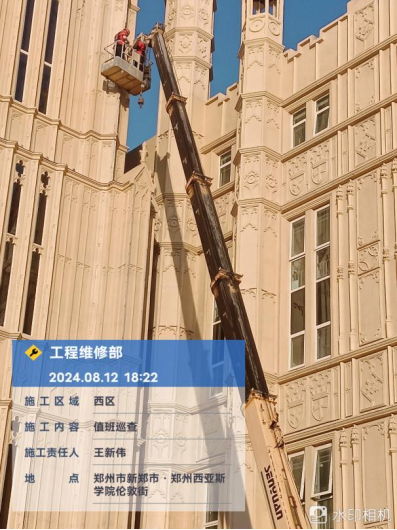

二十、伦敦街钟楼景观灯维修。

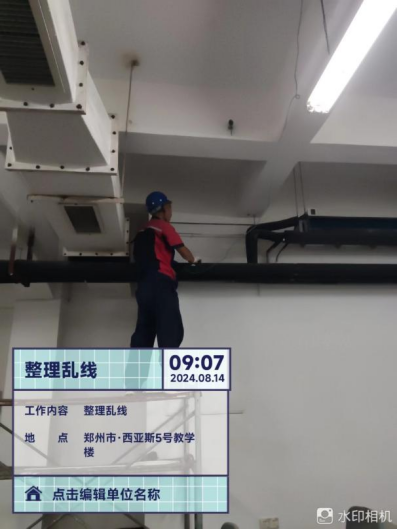

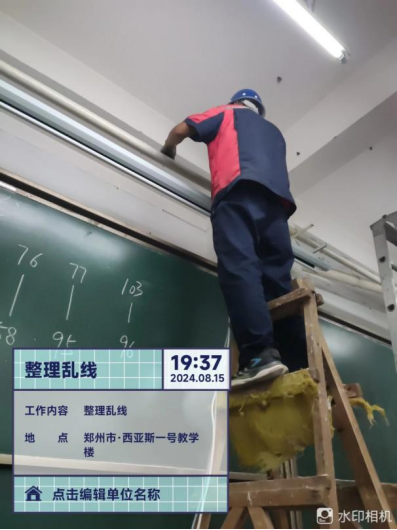

二十一、线路规整。
二十二、日常维修工作。
二十三、夜间巡查。
二十四、工程维修二部开展执行力专题、安全专题培训。
二十五、物业服务部开展安全专题培训。

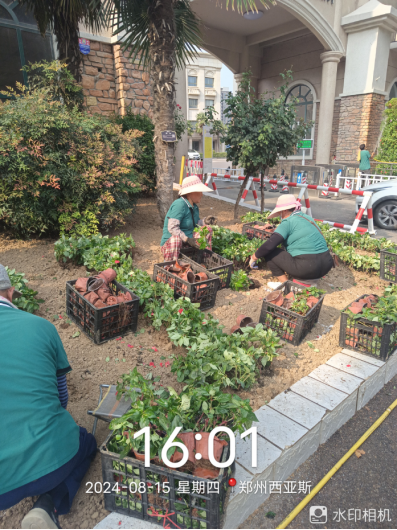

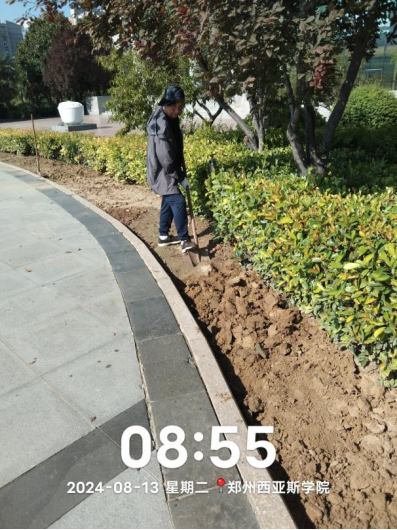

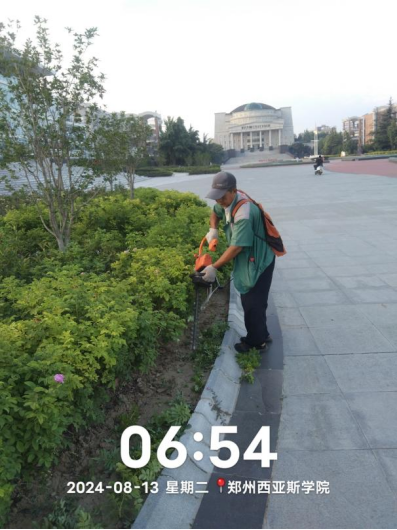

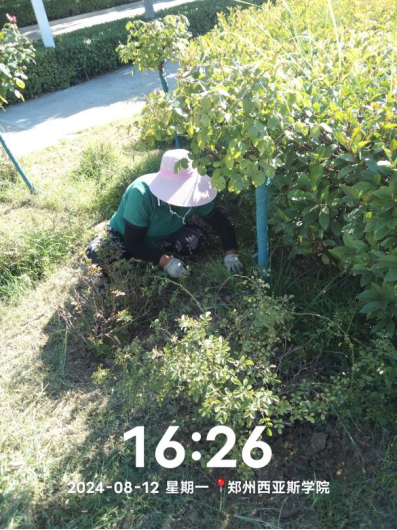

二十六、对校园绿化进行草坪修剪、草花栽种区域翻土整地、绿篱修剪、日常浇水养护、杂草清理、灌木修剪、栽种草花迎接秋季开学等工作。

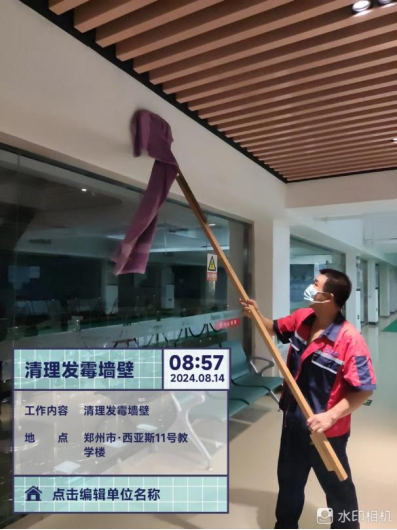

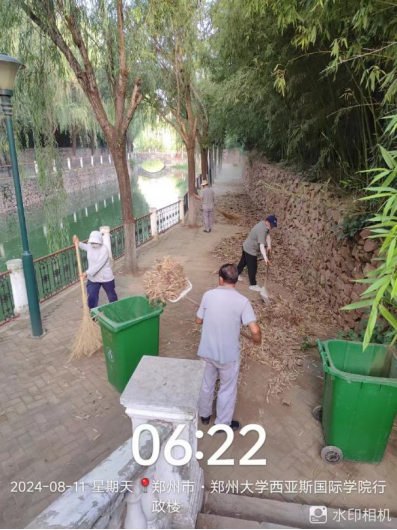

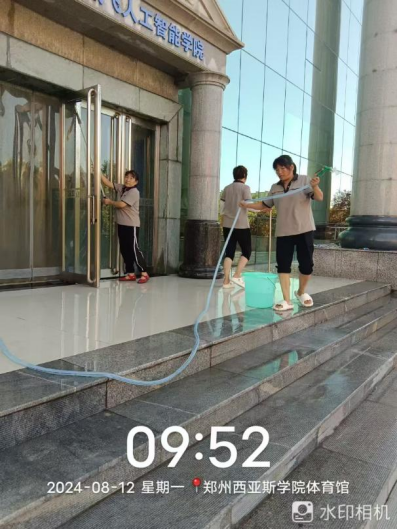

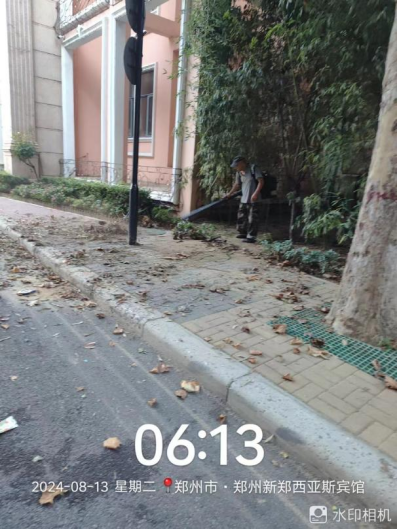

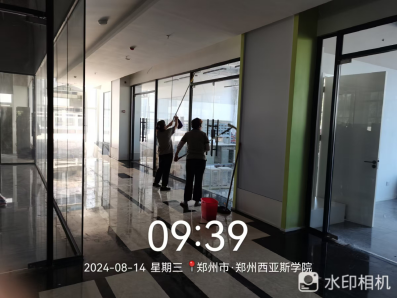

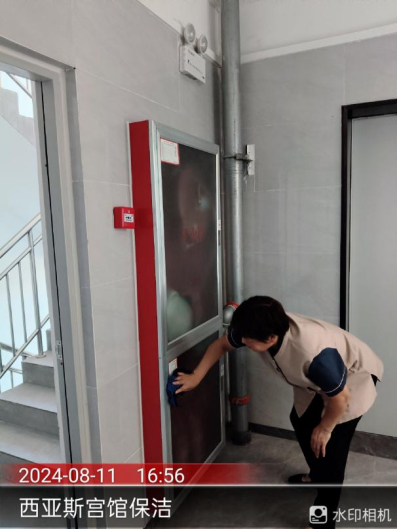

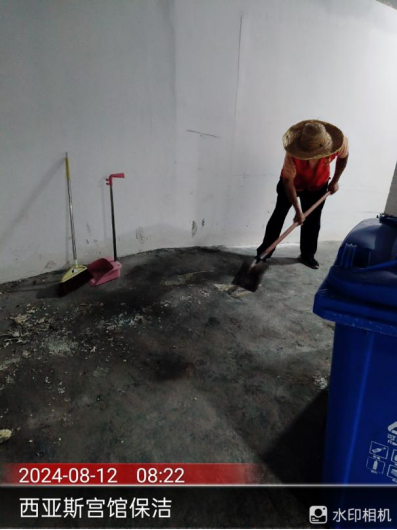

二十七、对校园环境进行了19号楼清洁、打扫宿舍、11号教学楼玻璃清洁、16号楼保洁、河道毛石挡墙清理落叶、清理车棚、清理绿化带落叶、水系清洁等工作。

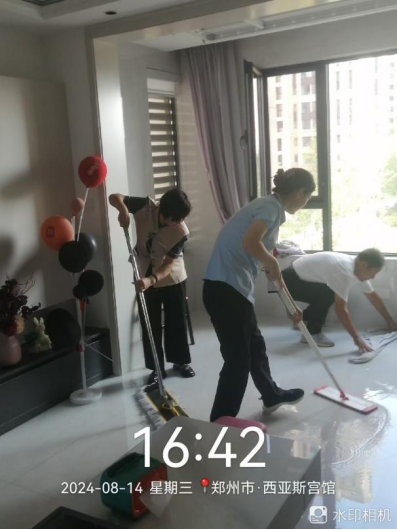

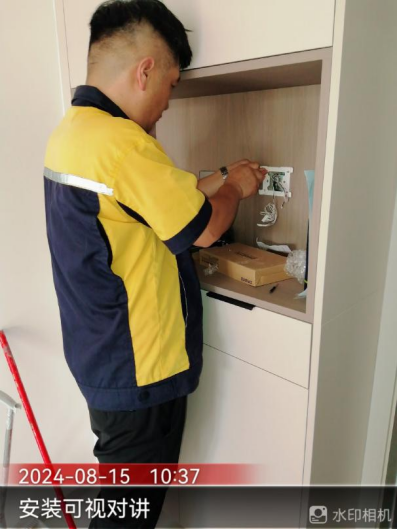

二十八、宫馆项目开展了帮业主维修窗户、5号楼南侧小路石材铺设、可视对讲安装、公区卫生清洁、非机动车道卫生打扫、帮业主清理室内积水、七夕节活动等工作。
二十九、能源服务部利用暑期对主机设备进行检修、清洗过滤网等,为空调及热水做好保障。
