一、08月03日-08月09日21:30,客服部共接到140条报修并及时安排人员处理。

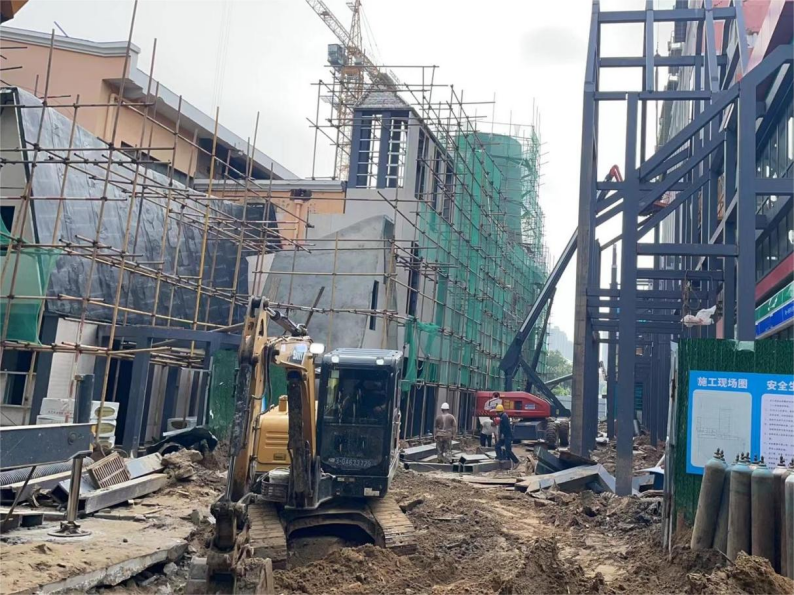

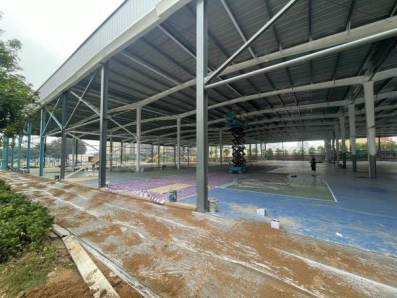

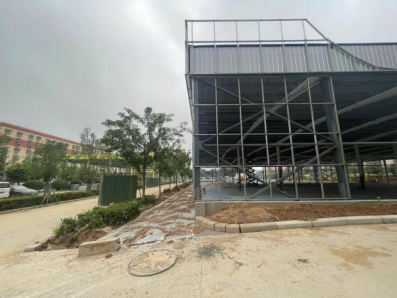

二、丹麦小镇工程:五餐厅北侧钢结构吊装,外墙基层施工;二三层室内隔断墙,管道安装工程施工;配套雨污管道施工。

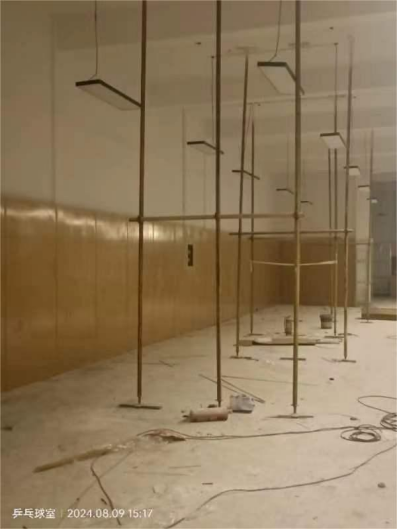

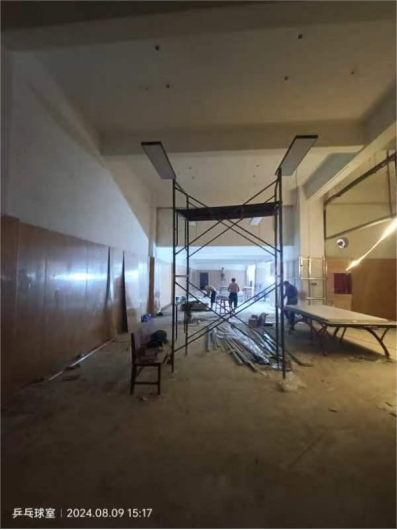

三、田径场改造工程:主席台铝板安装完成80%;不锈钢瓦楞板开始安装;地下室墙顶面涂料已完成;墙面饰面板力量训练室及散打训练室已完成;乒乓球室饰面板完成60%;灯具安装完成80%。

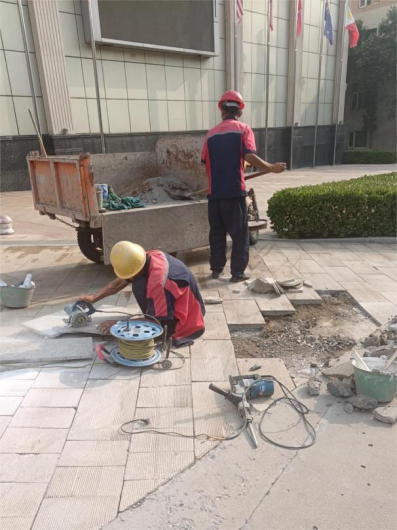

四、行政楼一二层装修改造工程:空调、支管道安装;一层隔断施工封板完成,待批白;二层墙面隔断封板完成70%;东西室外土建台阶施工垫层未全部浇筑完成。
五、西区6#宿舍楼改造工程:乳胶漆完成95%;灯具安装60%;门及床油漆全部完成。

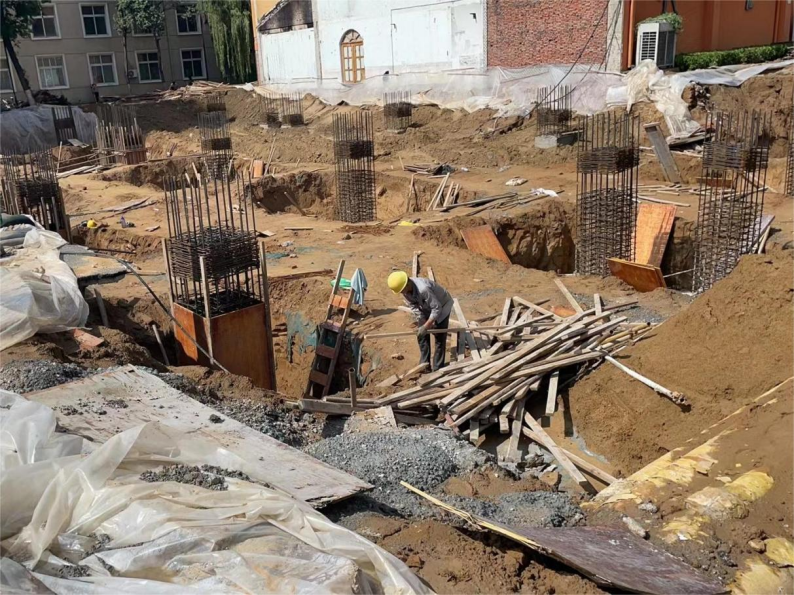

六、七餐厅:完成基坑开挖及验槽,地基基础完成柱基建筑,主体结构正负零以下施工完成30%。

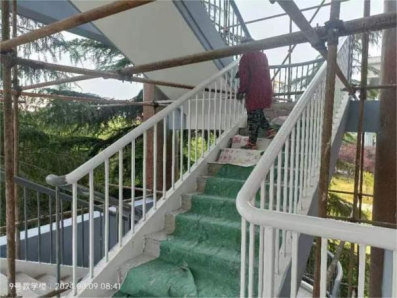

七、1-10号教学楼维修:防锈漆及氟碳底漆施工1-10号楼已完成,白色面漆已经开始施工。楼梯间墙顶面批腻子基本结束,白涂料已完成9个楼梯,全部涂料(白色和灰色1-10号教学楼维修防锈漆及氟碳底漆施工1-10号楼已完成,白色面漆已经开始施工。楼梯间墙顶面批腻子基本结束,白涂料已完成9个楼梯,全部涂料(白色和灰色)已完成3个楼梯。

八、10号教学楼计算机软件学院专业教室:室内隔墙完成50%,天花完成30%,新风管道已进场未开始施工,隔墙岩棉填充完成10%。

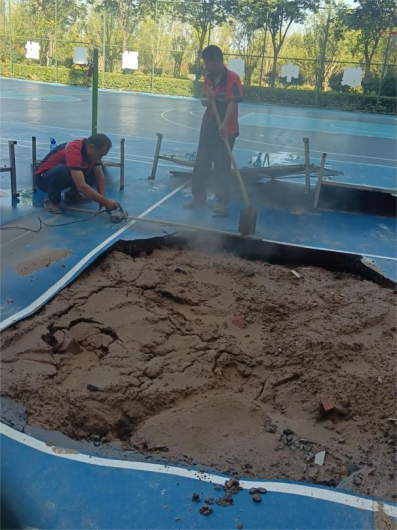

九、CUBA南侧运动公园:1号场地周边花池砌筑完成,待铺装;2号场地刷漆画线完成;南侧人行道垫层浇筑完成,开始铺装地面;3号场地刷漆完成;运动场东西主路人行道垫层浇筑完成。
十、车队处电院实训中心:围挡搭设完成,正在进行原建筑拆除部分施工,拆除工作完成30%。

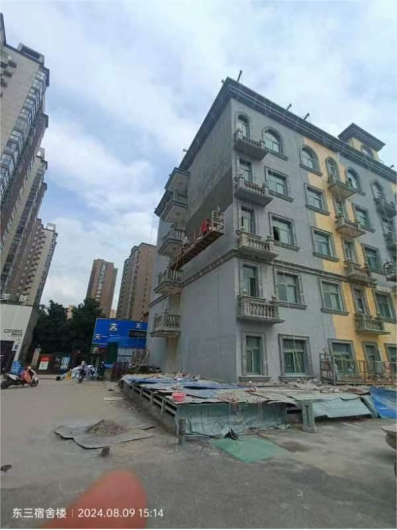

十一、东三宿舍楼改造工程:外墙线条安装完成80%;台盆不锈钢支架安装完成50%;外墙抗裂砂浆完成30%。

十二、物品搬运。

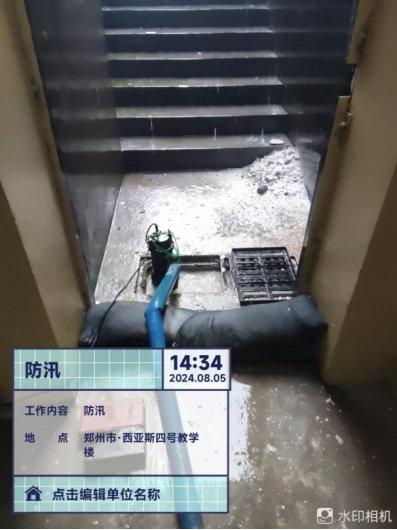

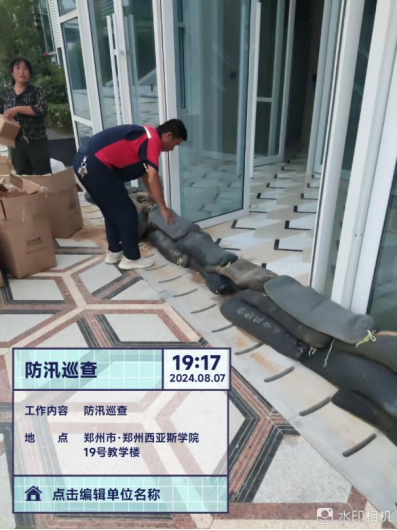

十三、防汛工作。

十四、风盘清洗。

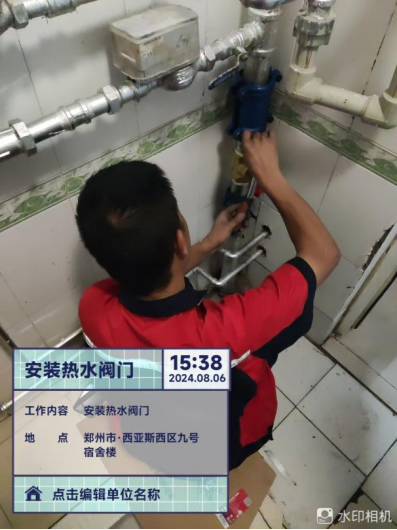

十五、更换热水阀门。

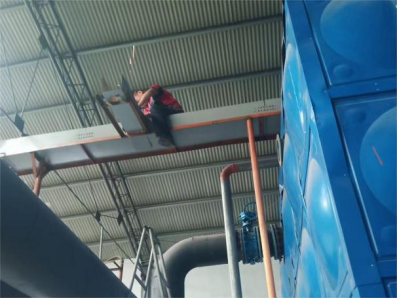

十六、空调管道保温。

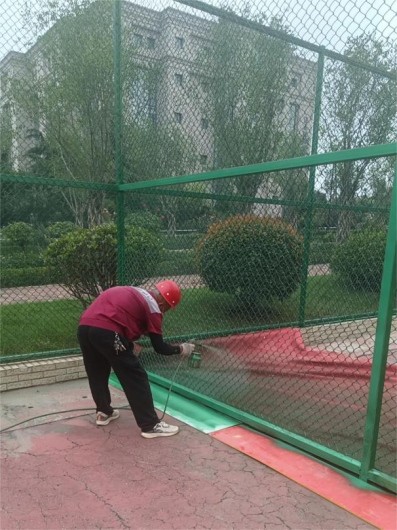

十七、网球场围网刷漆。

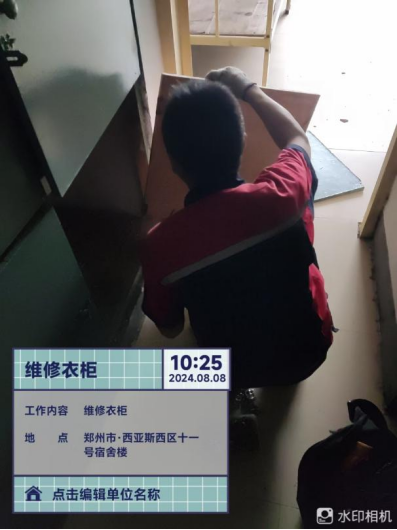

十八、毕业生房间维修。

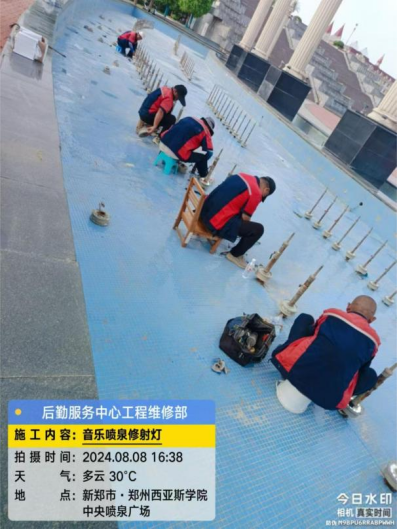

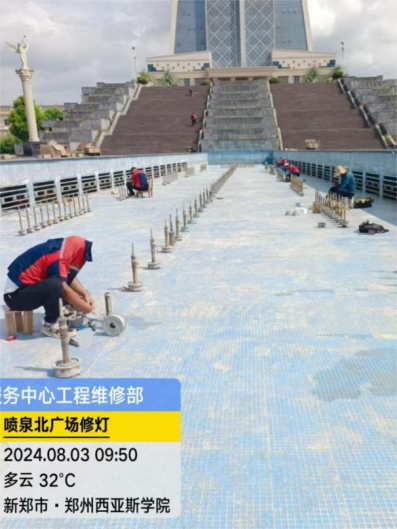

十九、喷泉维修。

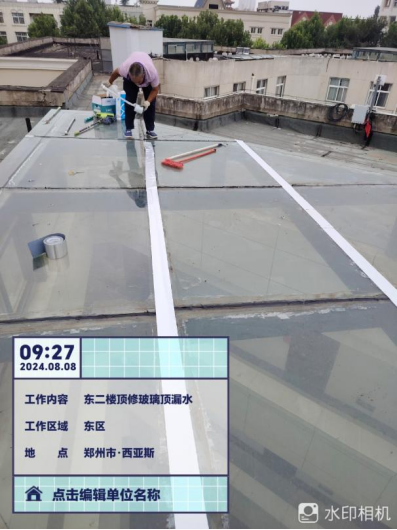

二十、校内各区域防水漏水维修工作。

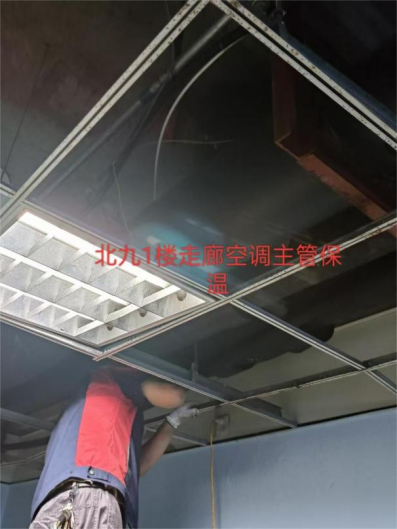

二十一、日常维修工作。

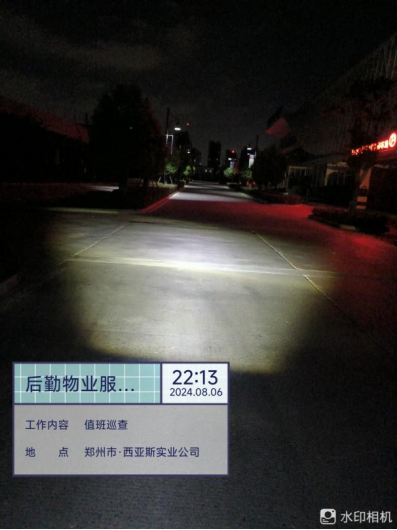

二十二、夜间巡查。
二十三、物业服务部开展安全、礼仪、专业技能相关暑期培训。

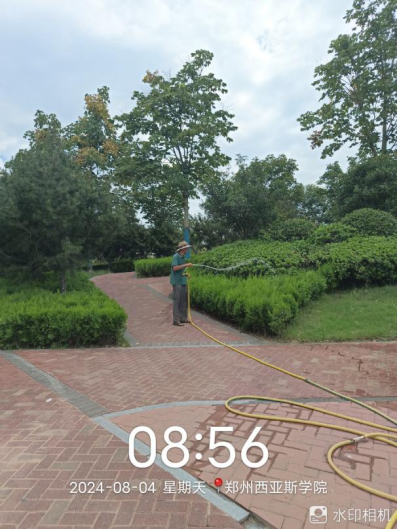

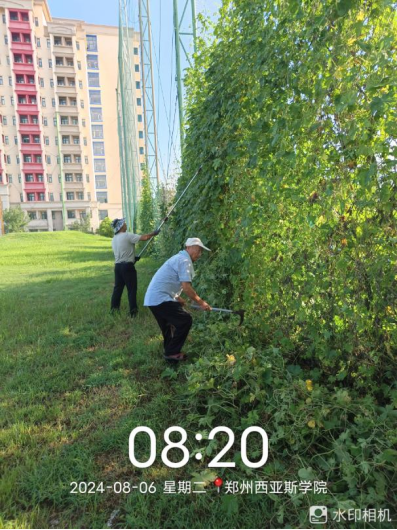

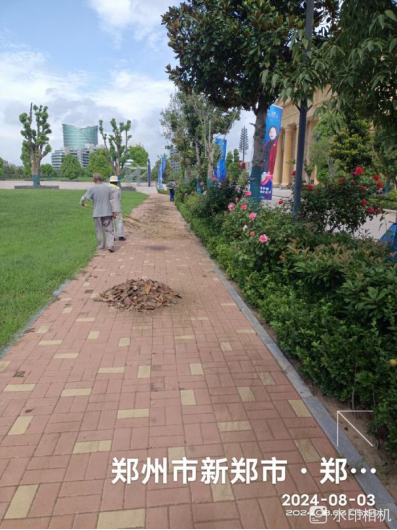

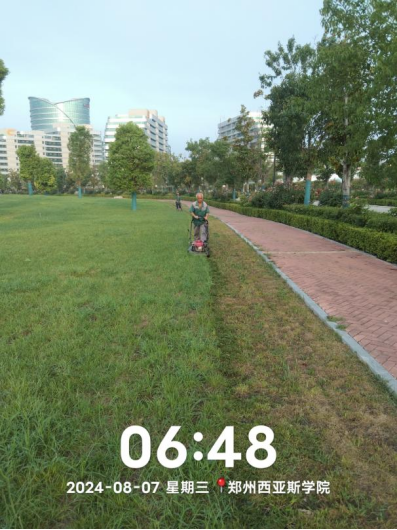

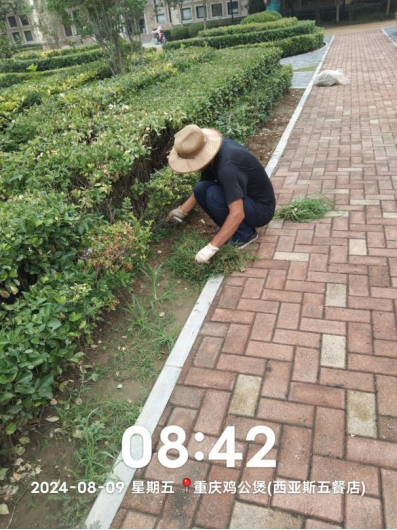

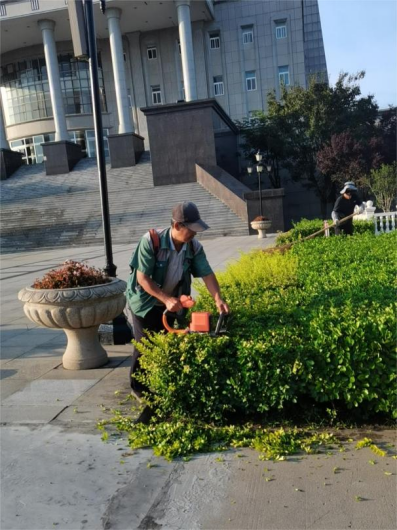

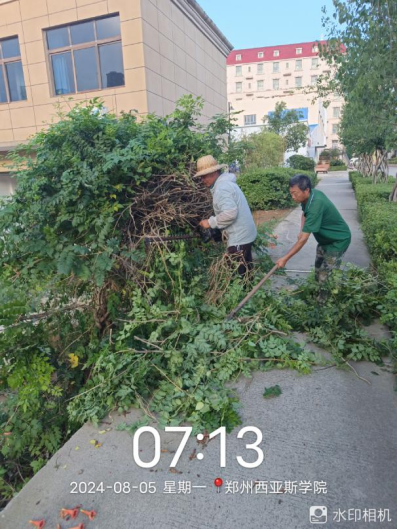

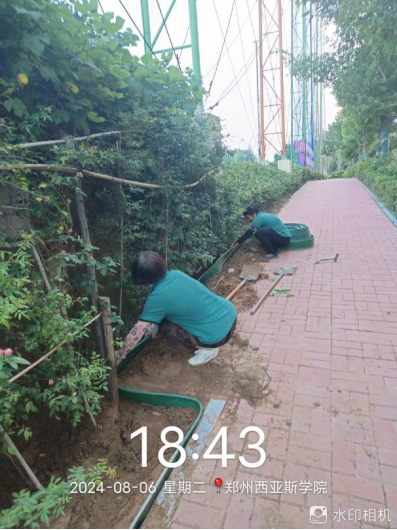

二十四、对校园绿化进行草坪修剪、隔水带安装、绿篱修剪、爬藤植物清理、乔木修剪、杂草清理、日常浇水养护、下沉区域填土等工作。

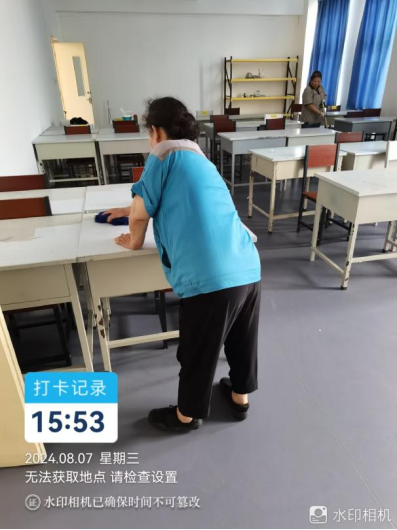

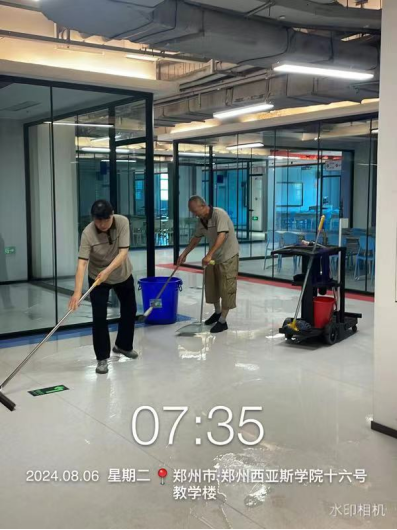

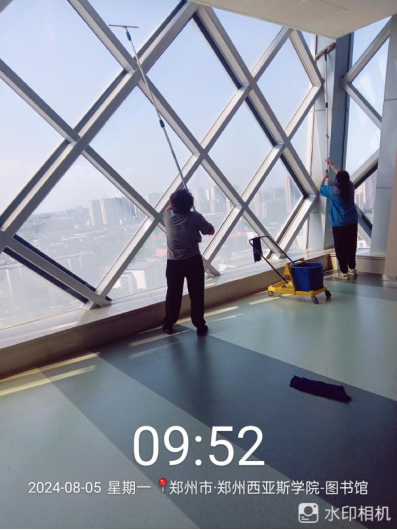

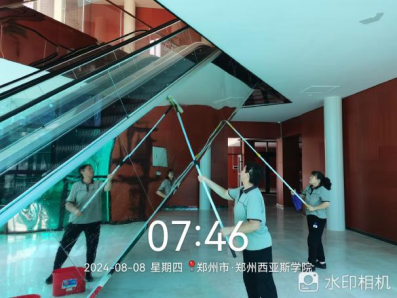

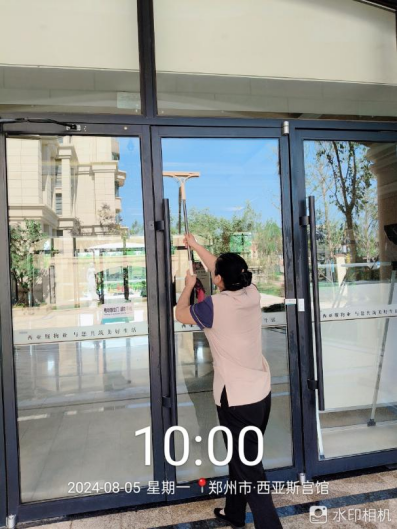

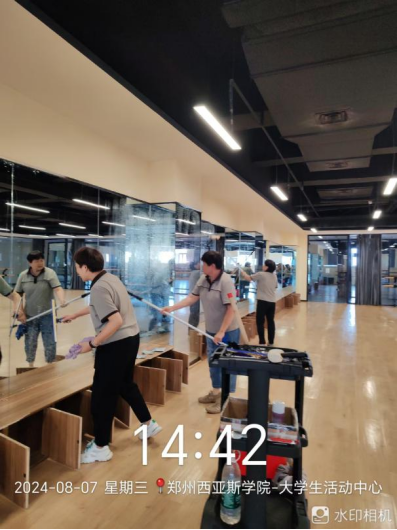

二十五、对校园环境进行了16号楼清洁、北水系清洁、活动中心清洁、绿化带落叶清洁、南区教学楼清洁、图书馆清洁、中央喷泉水系清洁、五餐深度保洁等工作。

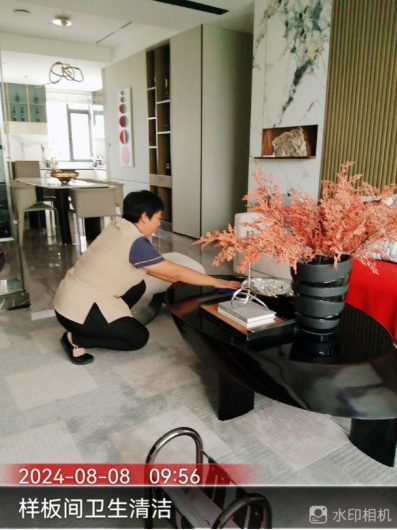

二十六、宫馆项目开展了抽水泵安装、电梯口照明灯维修、南门故障处理、雨天放挡水沙袋、10号楼大厅大门清洁、样板间卫生清洁、西瓜节活动等工作。

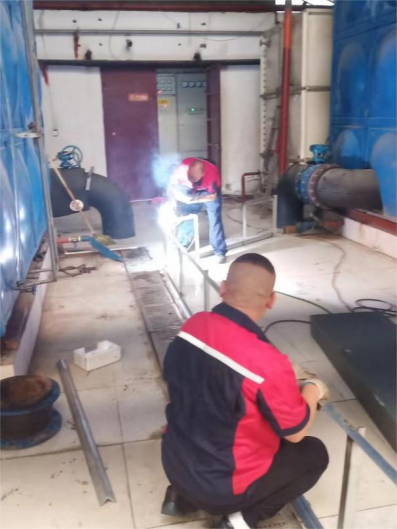

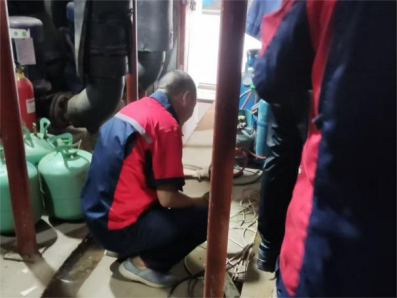

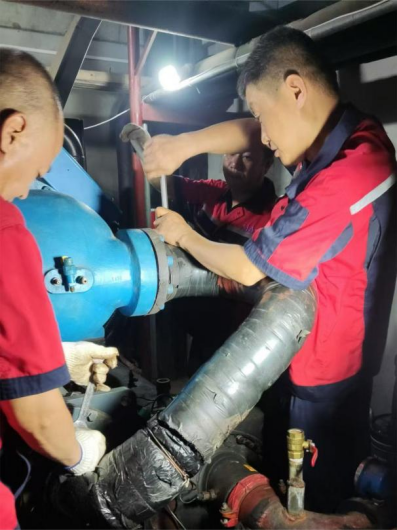

二十七、能源服务部利用暑期对主机设备进行检修、西区机房焊接桥架放置电缆、对游泳馆主机蒸发器铜管内漏进行维修,为空调及热水做好保障。
