后勤服务中心工作简报 第34期(07月27日-08月02日)

一、07月27日-08月02日16:30,客服部共接到303条报修并及时安排人员处理。

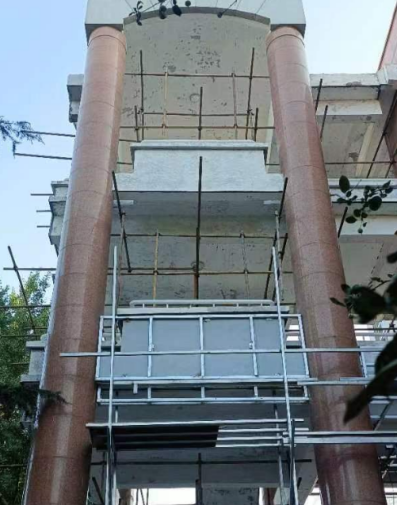

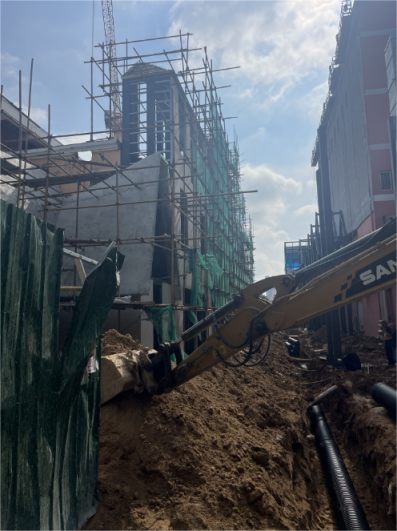

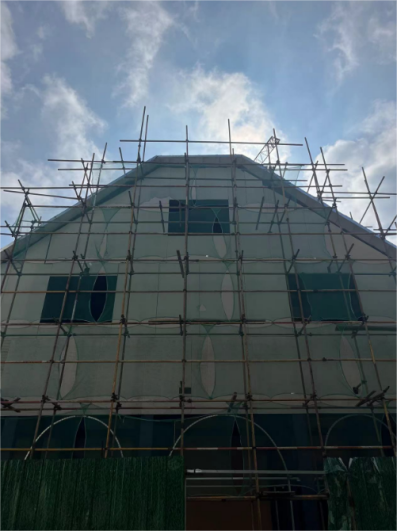

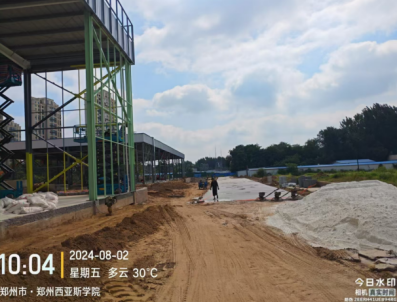

二、丹麦小镇工程:五餐厅北侧钢结构吊装,外墙基层施工;三层框架二三层隔断施工(水电同步进行);锅炉房处钢结构屋面混凝土浇筑完成。

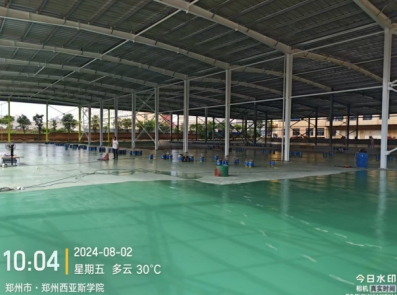

三、CUBA南侧运动公园:1号场地周边花池砌筑完成95%;刷漆完成30%;2号场地刷漆完成100%;南侧人行道平整完成50%;3号场地刷漆完成50%;硅PU完成80%;运动场东西主路完成100%。

四、行政楼一二层装修改造工程:空调风盘吊装,管道安装;一层隔断施工,水电同步;二层玻璃隔断施工;东西室外土建台阶施工。

五、西区6#宿舍楼改造工程:墙地砖完成80%;石膏板吊顶完成70%;水电穿线完成。

六、5号教学楼装修工程:北侧加装楼梯基础已完成,准备栏杆材料;门头骨架施工完成,铝单板加工中。

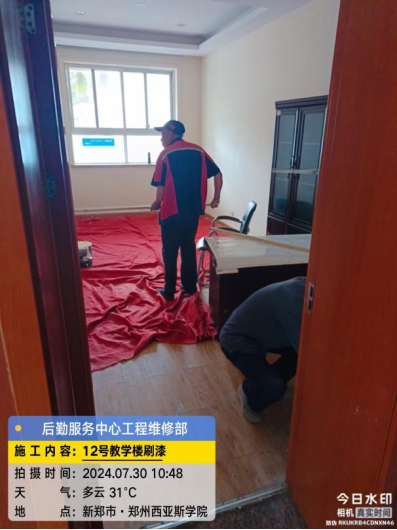

七、9号、10号教学楼装修改造工程:10号楼一层教室线路,隔断施工;其余房间线路改造,乳胶漆施工,定制材料制作。

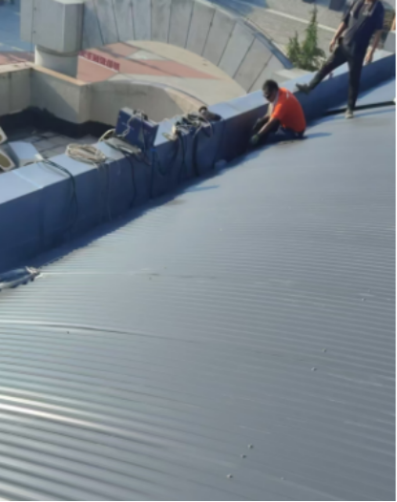

八、1-10#教学楼维修改造工程:屋面瓦楞板已经全部更换完成、天沟安装明天完成、屋面垃圾清理完成7栋楼。栏杆下口拆改导梁及修补斜踏步都已完成,防锈漆及氟碳底漆施工6-10号楼已完成。原楼梯间墙皮铲除还剩3号教学楼西侧未完成、6-10楼墙顶面批腻子已完成。

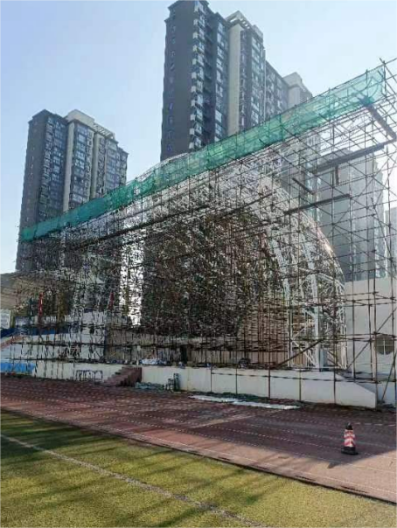

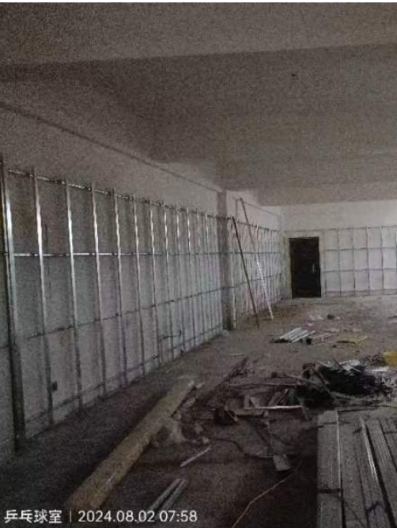

九、田径场改造工程:主席台网架氟碳面漆今天完成、铝板开始安装,地下室墙顶面腻子已完成、今天散打训练室喷涂料,墙面饰面板基层力量训练室及散打训练室已完成、乒乓球室完成80%。

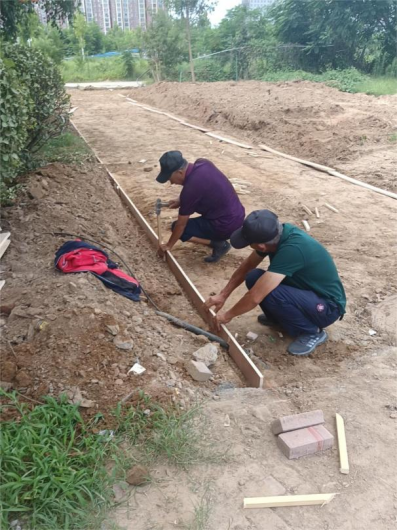

十、东三宿舍楼改造工程:外墙线条安装完成20%蹲便今天安装完成。

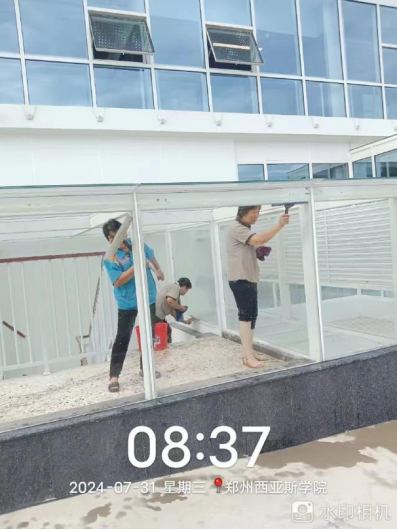

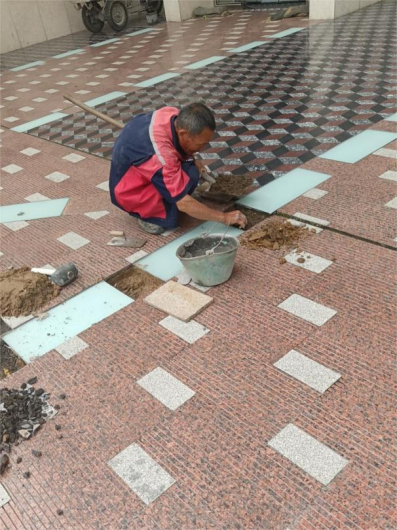

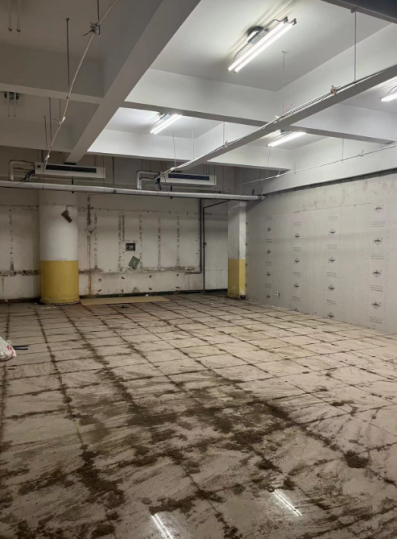

十一、图书馆负一层密集书库地面改造:地面打磨已完成,准备铺设塑胶地板。

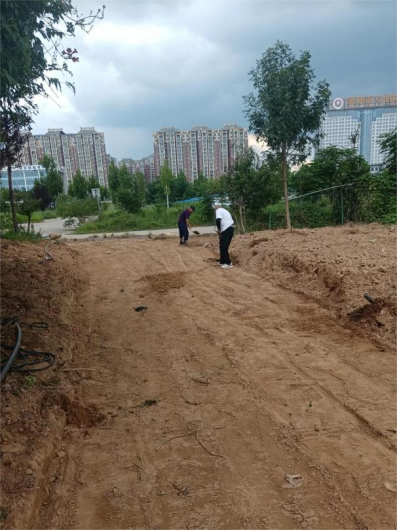

十二、10北侧开设路口。

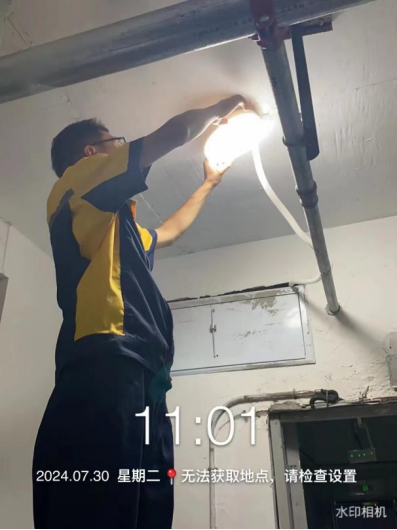

十三、灯具维修。

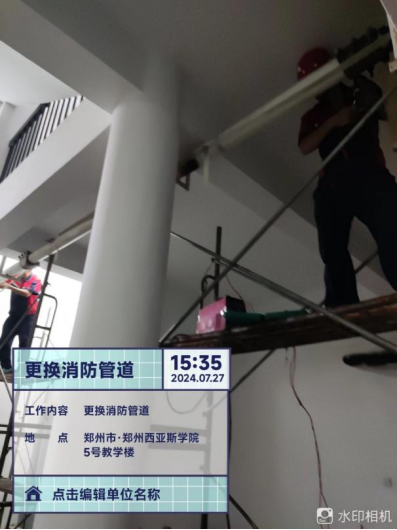

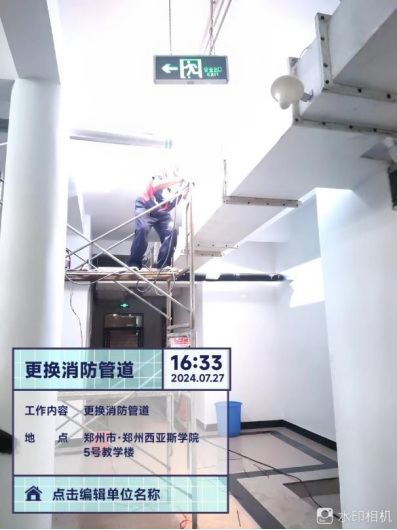

十四、更换消防管道。

十五、空调清洗。

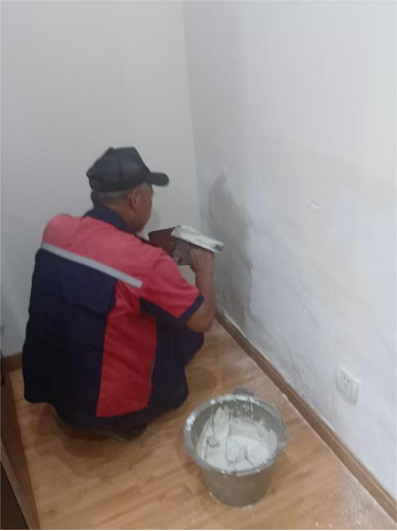

十六、墙面粉刷。

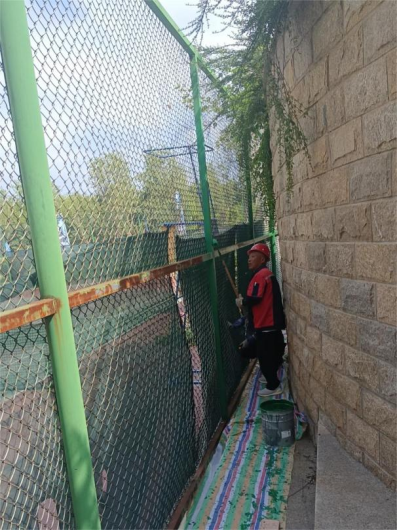

十七、网球场围网刷漆。

十八、毕业生房间维修。

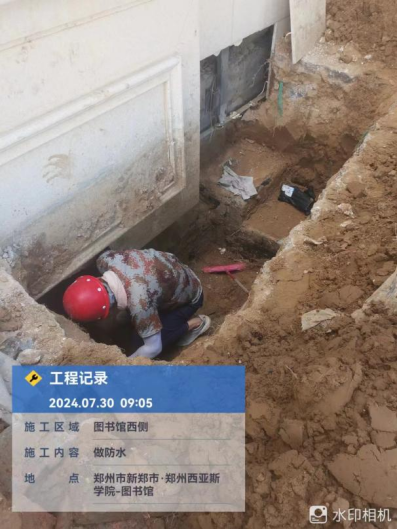

十九、校内各区域防水漏水维修工作。

二十、日常维修工作。

二十一、夜间巡查。

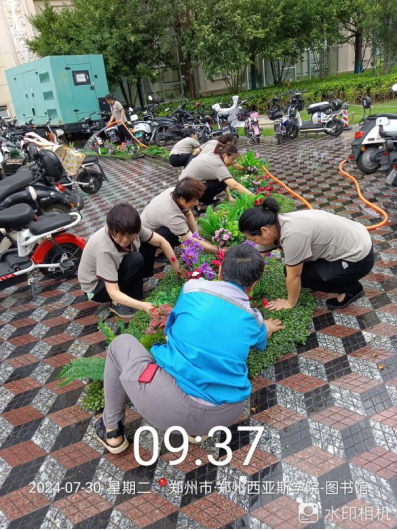

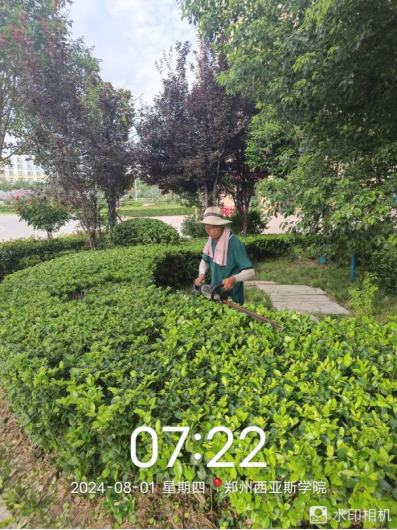

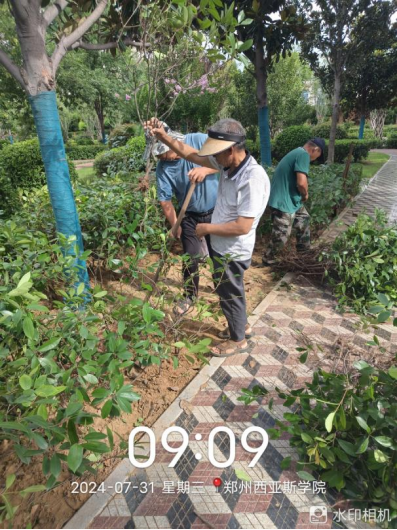

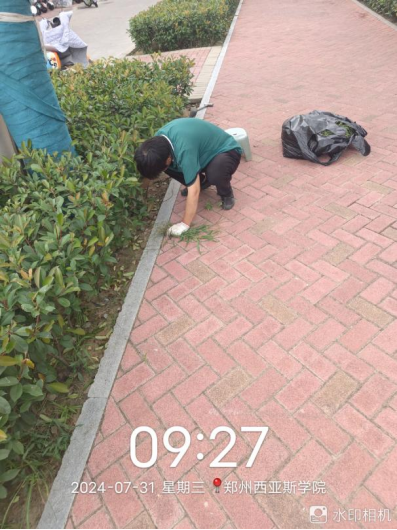

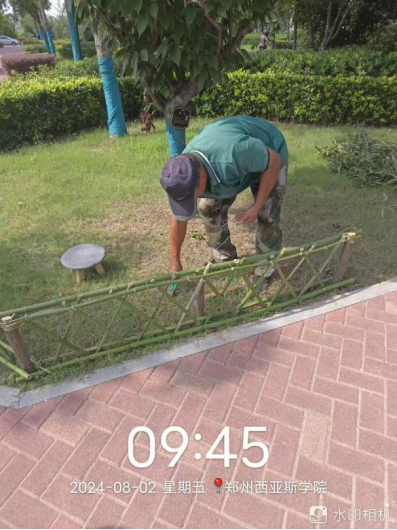

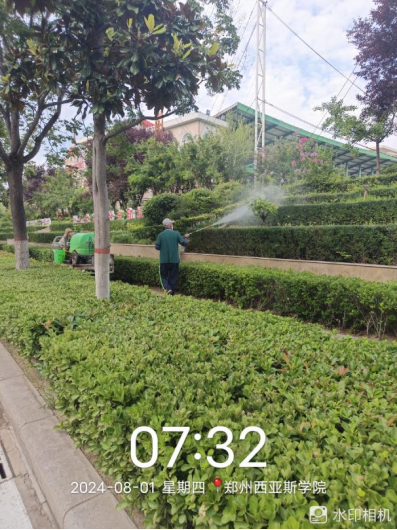

二十二、对校园绿化进行绿化带打药、绿化带杂草清理、绿化带杂草清理、绿化空白地麦冬栽种、绿篱苗移栽补种、新栽绿篱苗搭建遮阳网、修剪大型乔木树枝以减少安全隐患、绿化带修剪等工作。

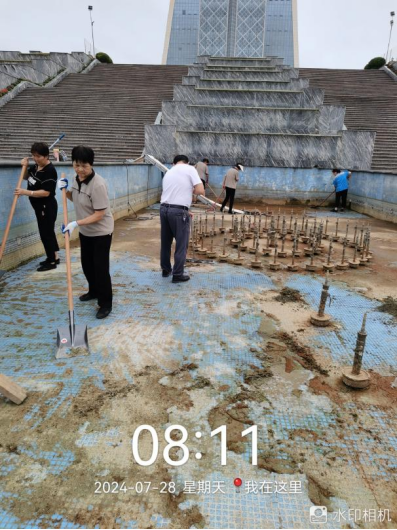

二十三、对校园环境进行了16号楼清洁、CUBA场地除胶、19号楼清洁、绿化带落叶清理、日晷广场喷泉清理、图书馆花墙清洁等工作。

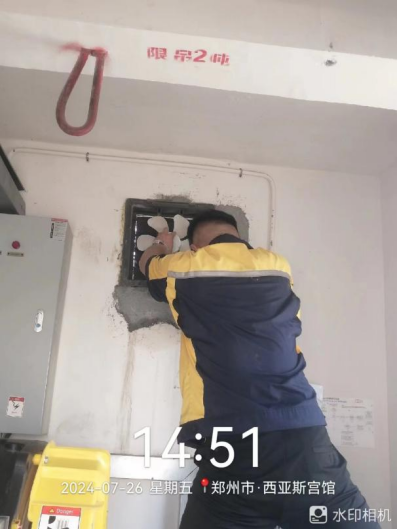

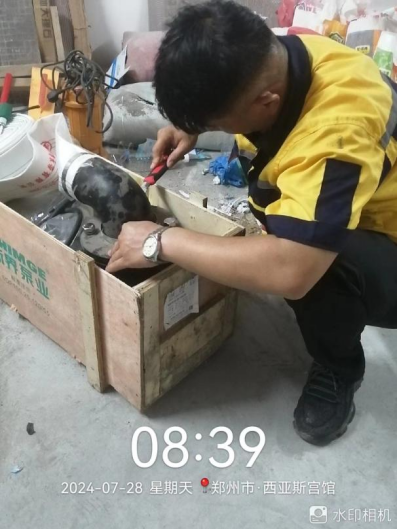

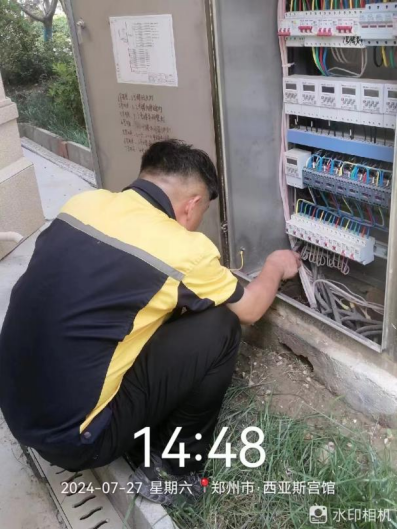

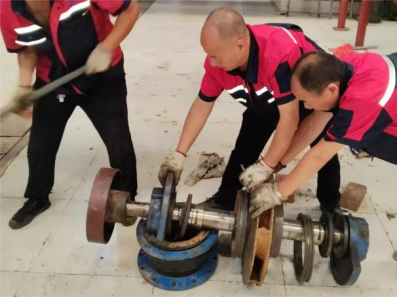

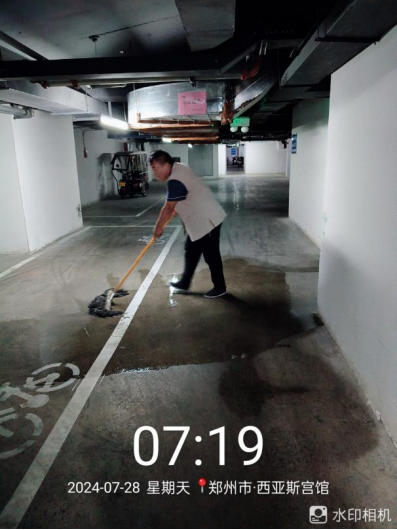

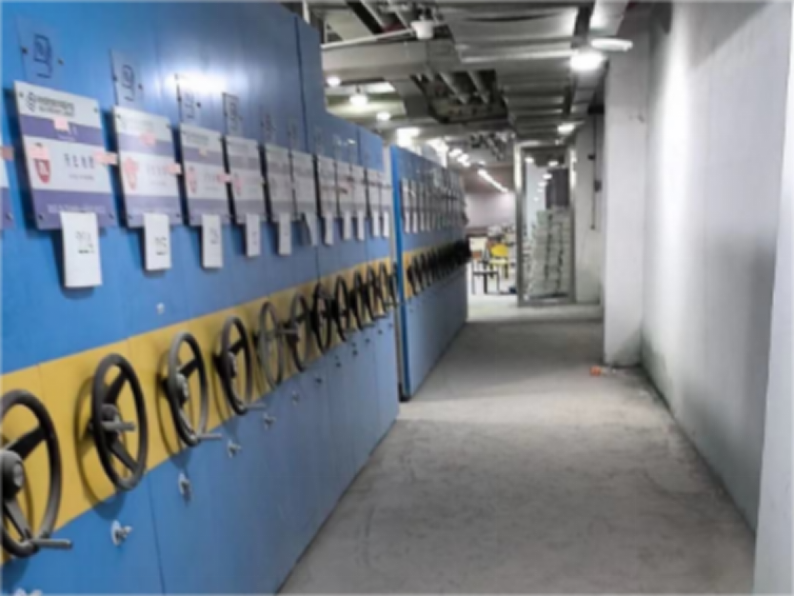

二十四、宫馆项目开展了电梯机房排风扇维修、园区路灯线路排查、负二层照明灯维修、水泵水管安装、地库地面卫生清洁、消防步梯卫生清洁、夏日送清凉、空置房巡查等工作。

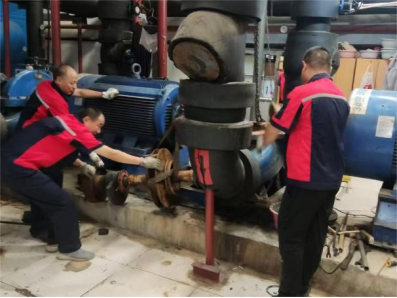

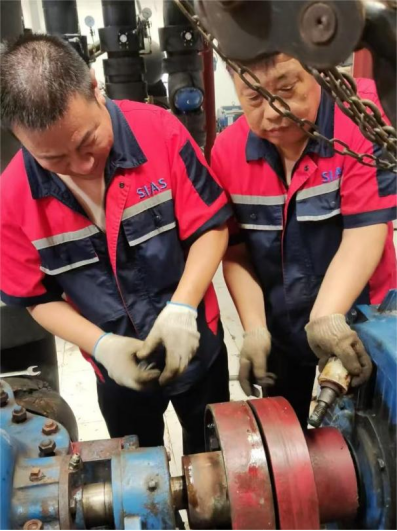

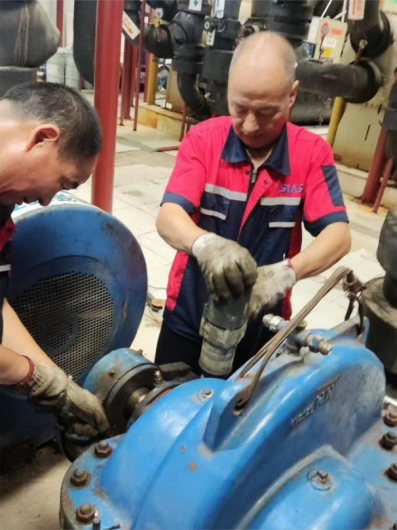

二十五、能源服务部利用暑期对机房设备进行检修。游泳馆主机蒸发器铜管内漏进行抢修,为游泳馆大池加热及热水做好保障。
