一、07月20日-07月26日17:30,客服部共接到514条报修并及时安排人员处理。

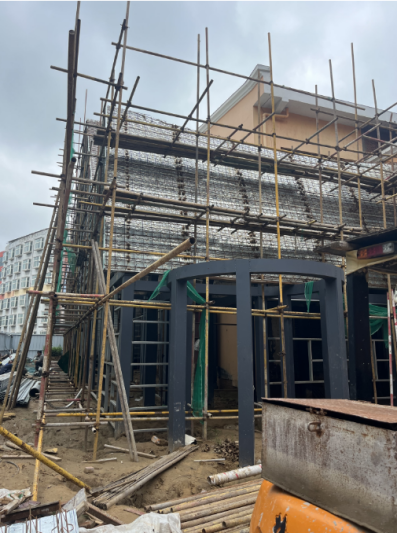

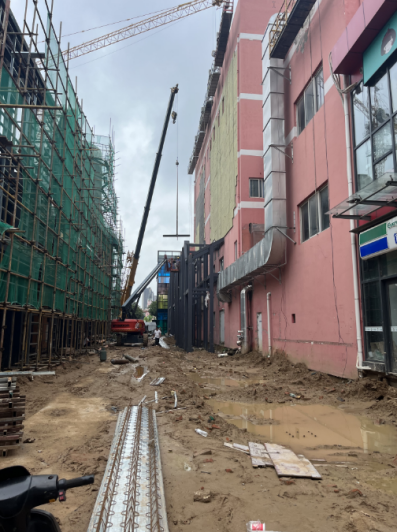

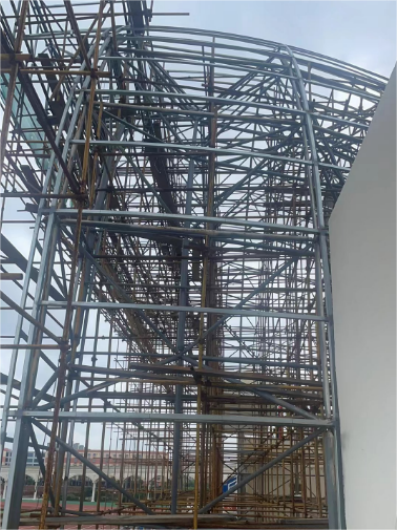

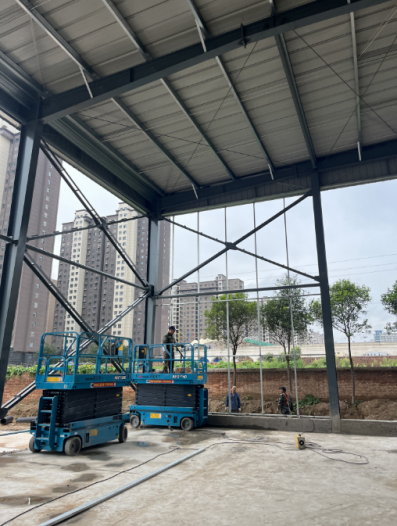

二、丹麦小镇工程:五餐厅北侧钢结构吊装;三层框架内部隔断施工;锅炉房处外部造型骨架施工。

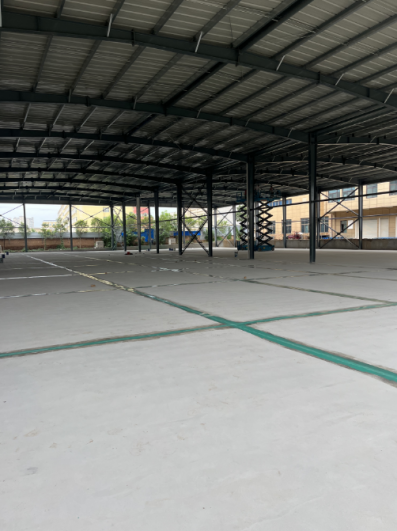

三、CUBA南侧运动公园:一号场地混凝土基层完成;三号场地外装修铝单板骨架开始施工;三号场地钢结构刷漆开始,匹克球场;地坪打磨已完成。

四、行政楼一二层装修改造工程:一层东厅地砖铺设完成70%;隔断基础完成70%;二层隔断完成30%;空调准备进场施工。

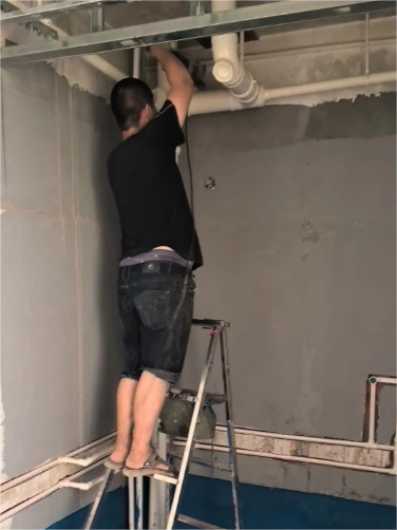

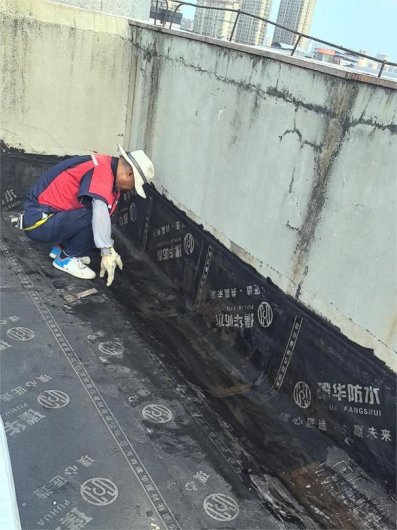

五、西区6#宿舍楼改造工程:防水施工完成100%;地砖铺贴完成20%;吊顶龙骨完成90%;水电安装完成40%。

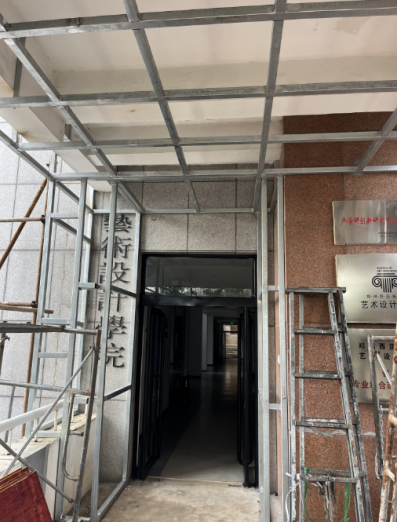

六、5号教学楼装修工程:门头骨架焊接完成90%。
七、9号、10号教学楼装修改造工程:基础工作准备到位;10号楼教室隔断,水电施工。

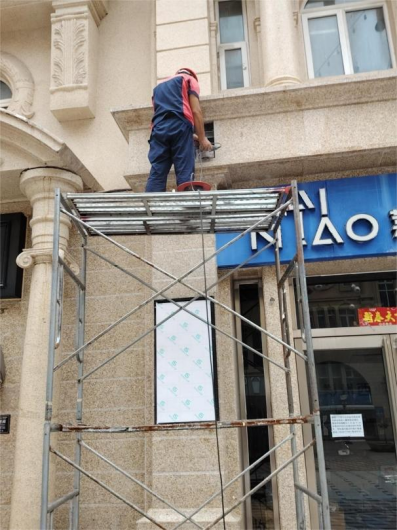

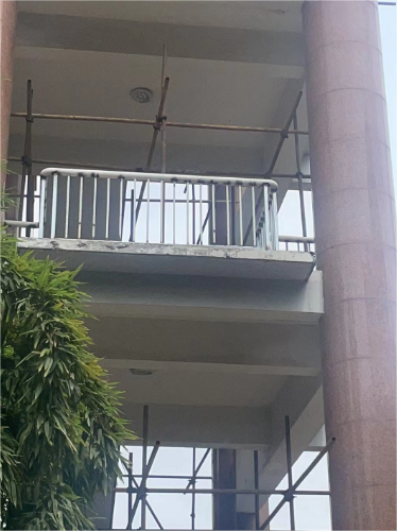

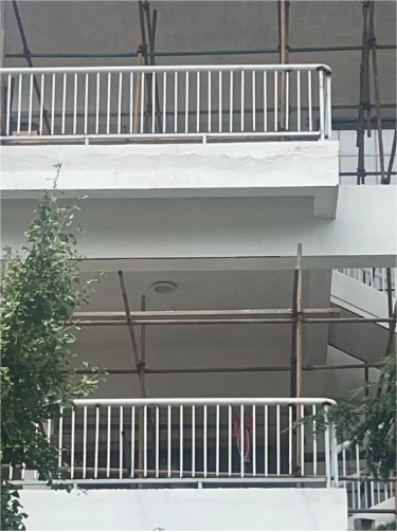

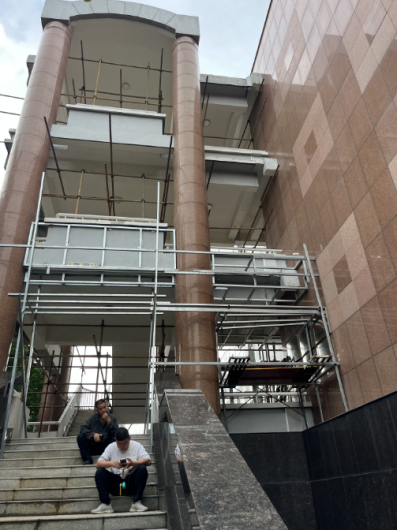

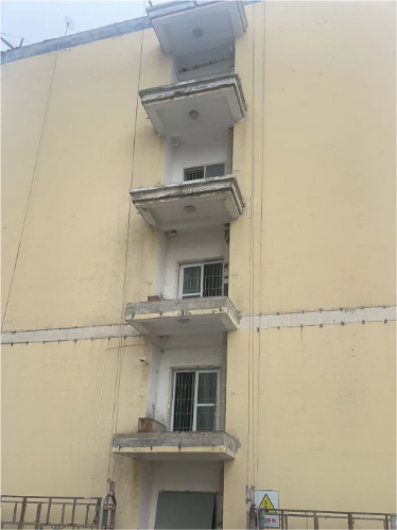

八、1-10#教学楼维修改造工程:屋面已完成5栋;栏杆焊接已经全部完成;防锈漆及氟碳漆底漆施工已完成2栋;脚手架已全部搭设完。
九、田径场改造工程:主席台钢架已完成;地下室墙顶面腻子已完成;水电管线完成80%。

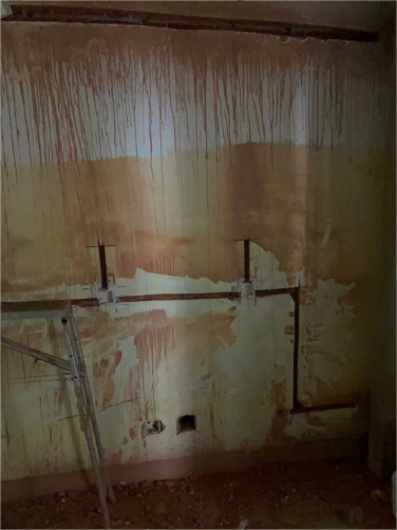

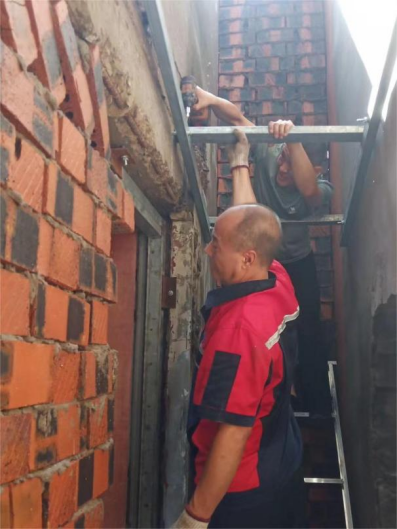

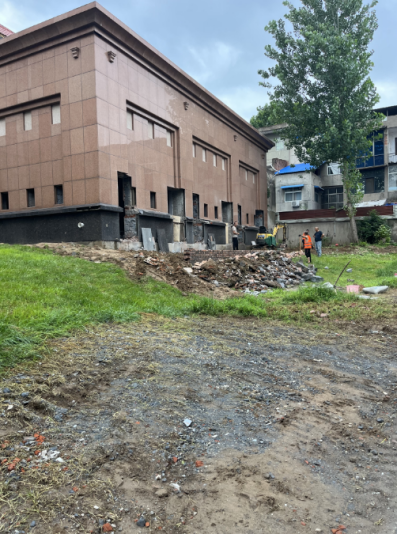

十、东三宿舍楼改造工程:室内拆改已完成;给水管改造完成;室外拆除还剩炮楼其余已完成。

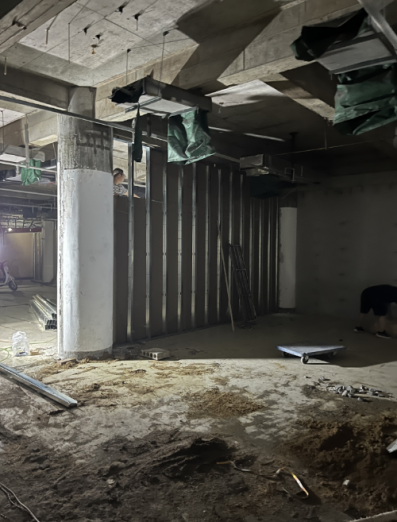

十一、图书馆负一层密集书库地面改造:地坪漆已打磨完成。

十二、日常搬运工作。

十三、防汛值班。

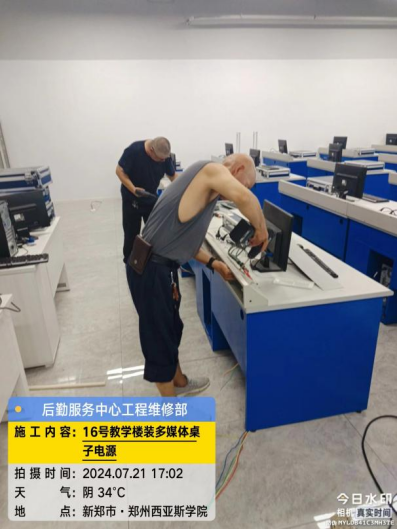

十四、多媒体桌安装电源。

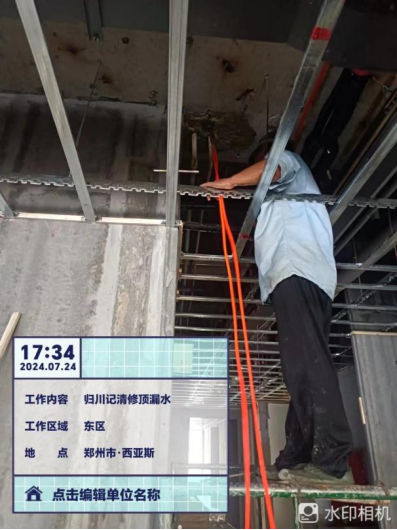

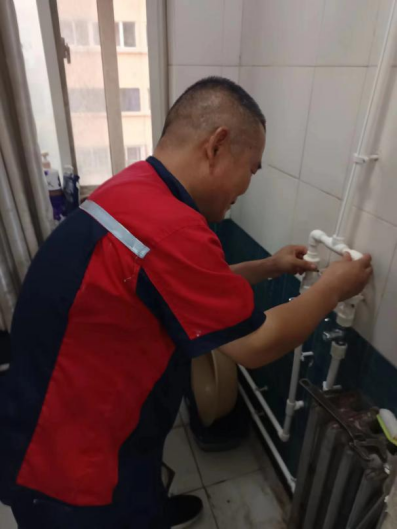

十五、漏水维修。

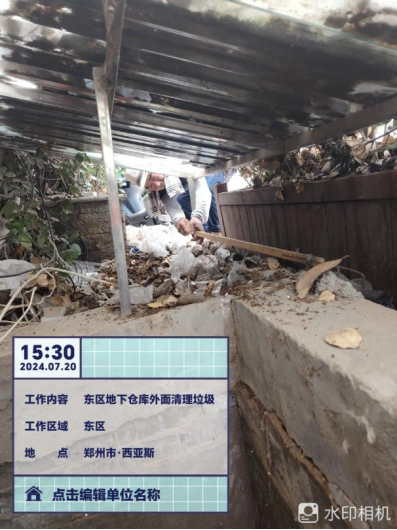

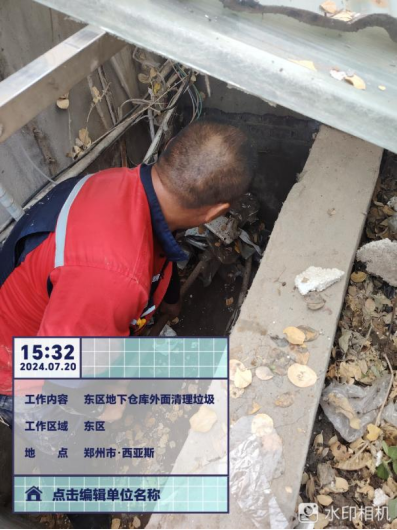

十六、东区地下仓库垃圾清理。

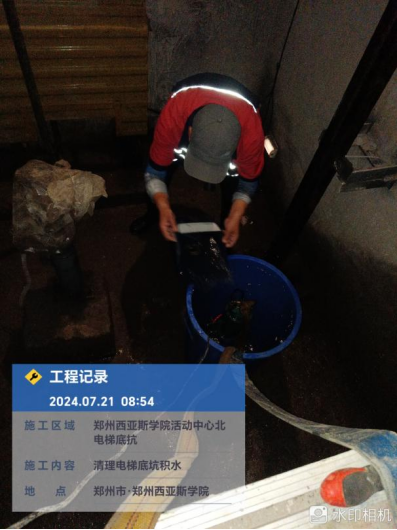

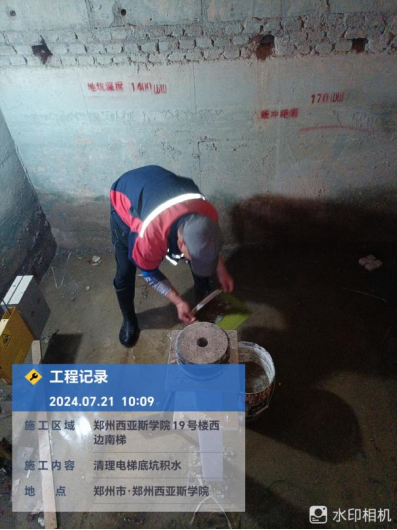

十七、电梯坑底积水清理。

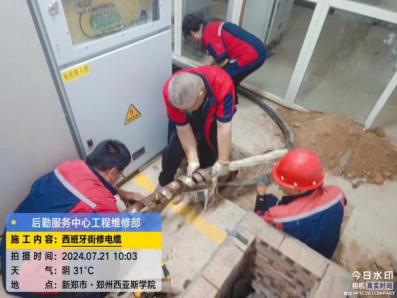

十八、西班牙街修电缆。

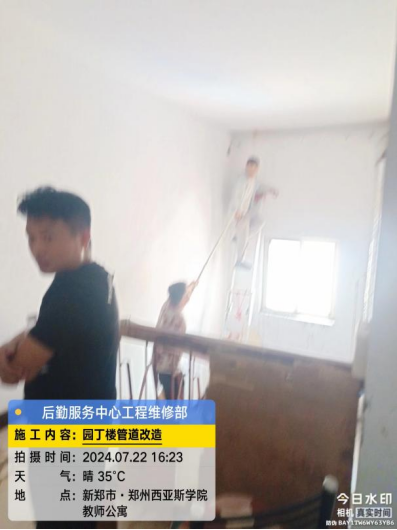

十九、园丁楼管道改造。

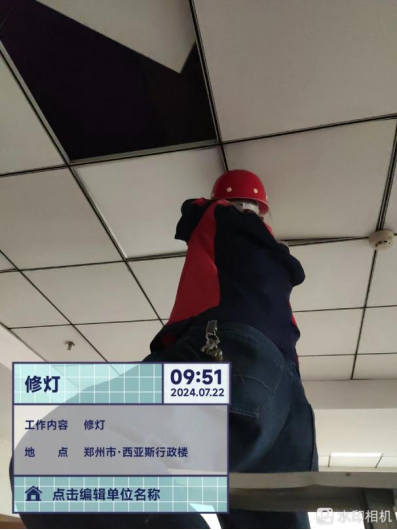

二十、日常维修工作。

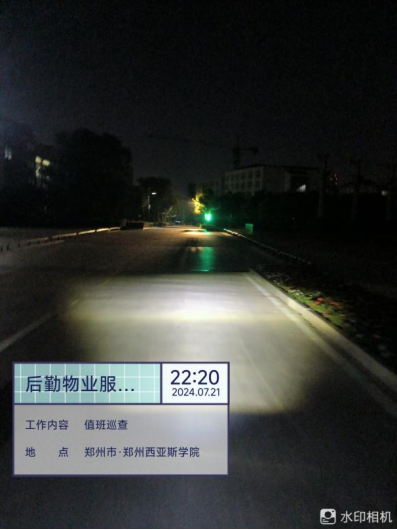

二十一、夜间巡查。

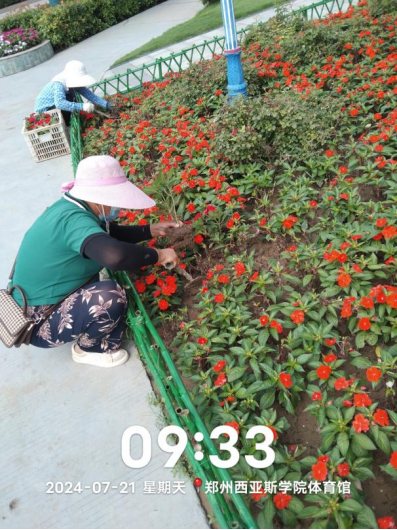

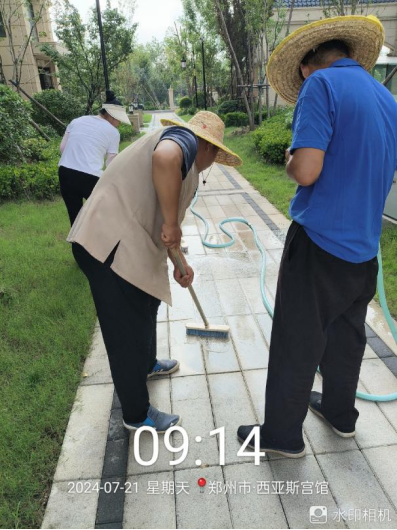

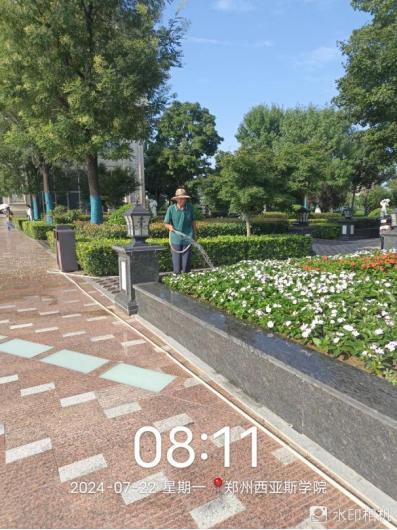

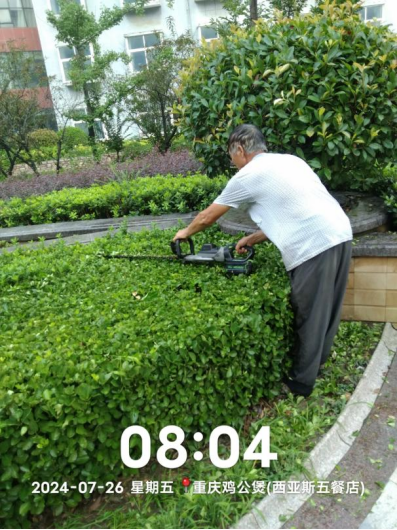

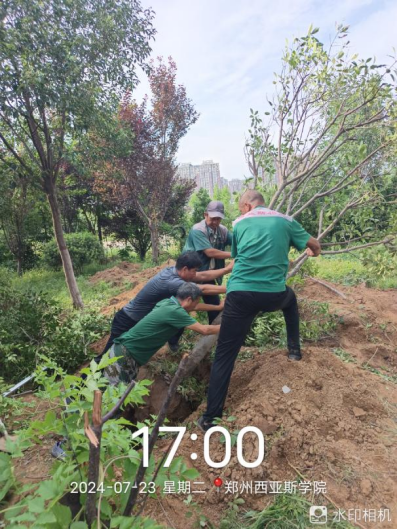

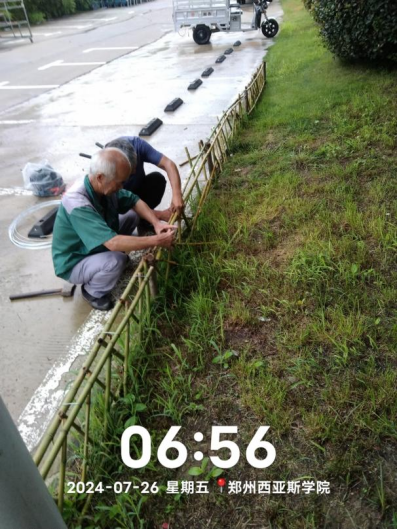

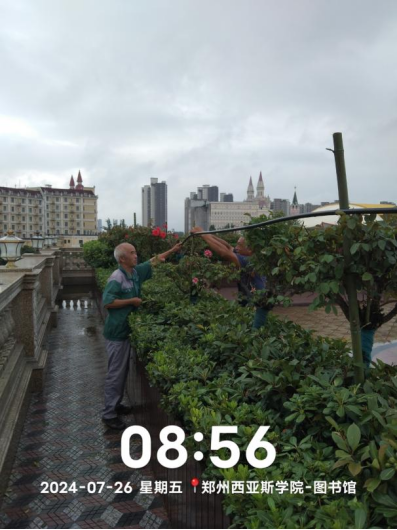

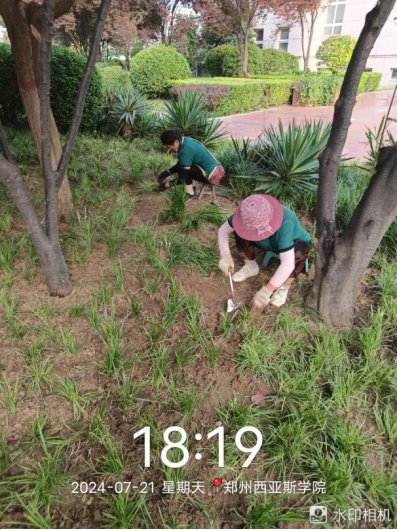

二十二、对校园绿化进行草花补种、日常浇水养护、草坪修剪、绿化斑秃区域麦冬补种、绿化防护围栏制作安装、绿篱修剪、铺设滴灌设备等工作。

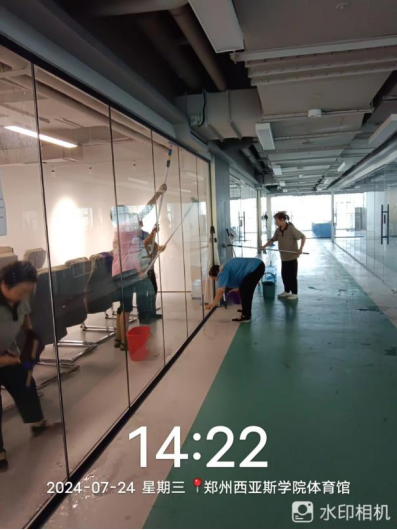

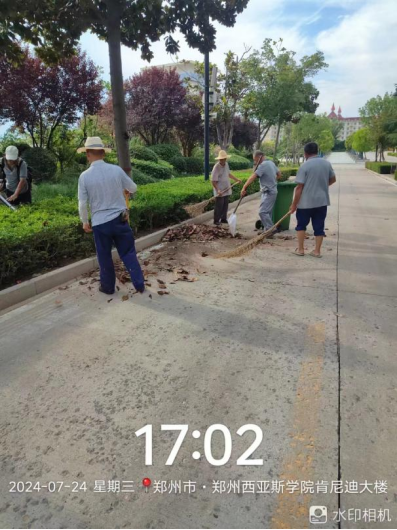

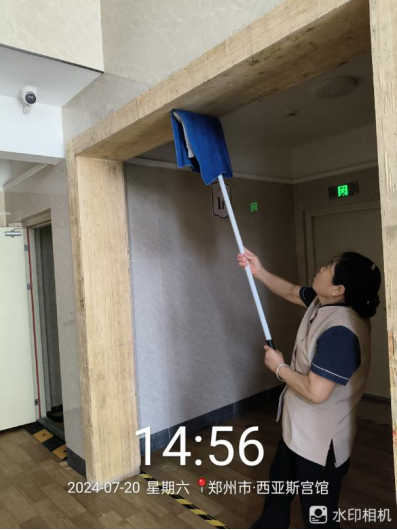

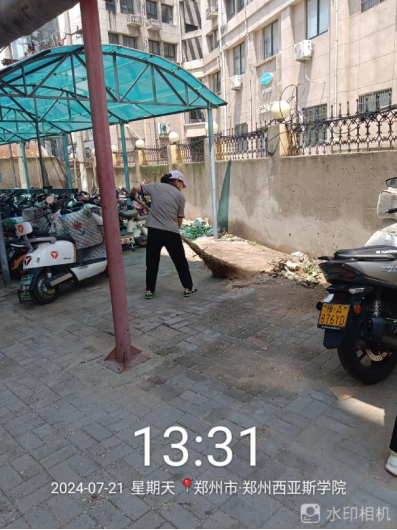

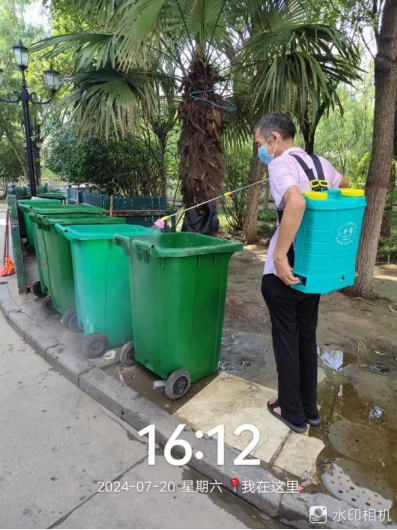

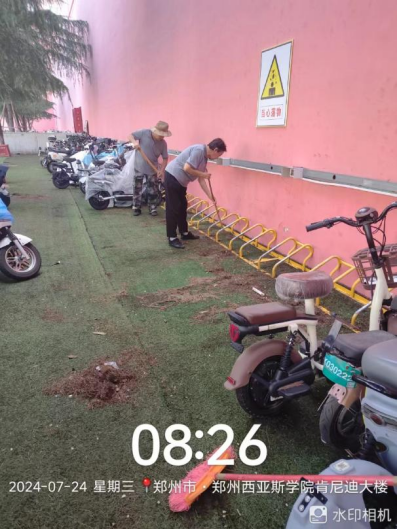

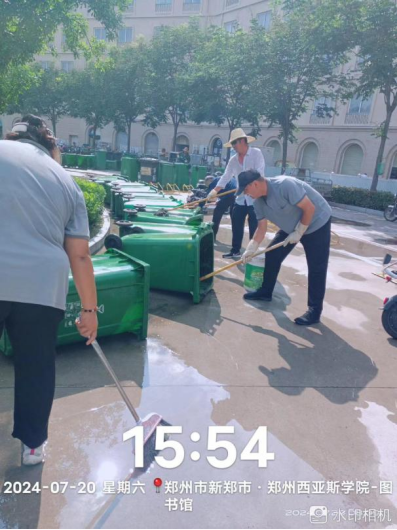

二十三、对校园环境进行了19号楼玻璃清洁、城堡餐厅西侧松针清理、垃圾桶冲洗、宿舍清洁、落叶清理、图书馆深度清洁、垃圾点位消杀、园丁公寓死角卫生清洁等工作。

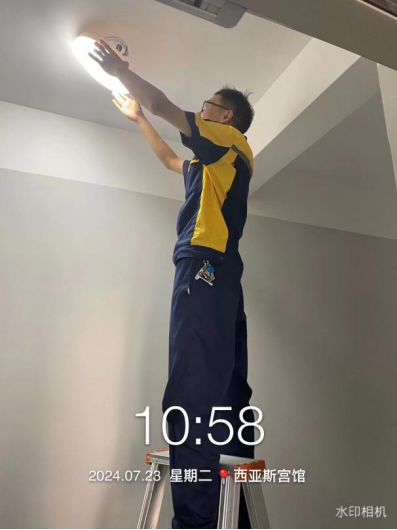

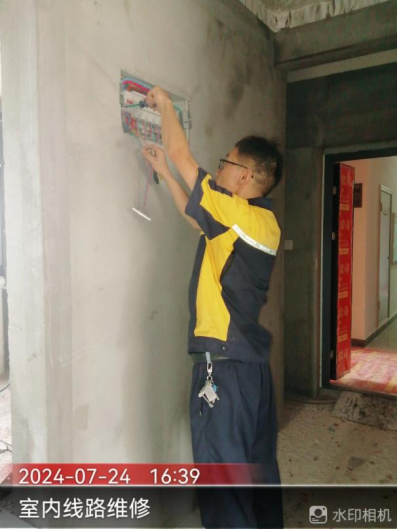

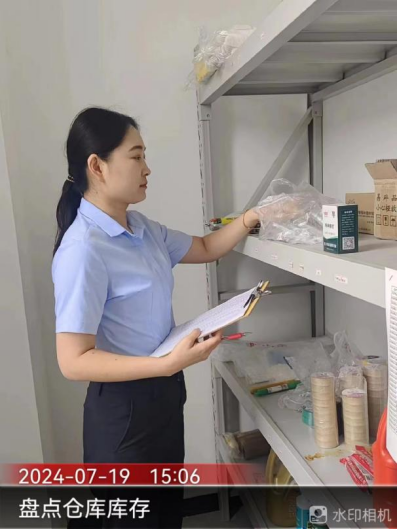

二十四、宫馆项目开展了日常维修、室内线路排查、地库口放挡水沙袋、公区卫生清洁、园区地面清洗、盘点仓库库存等工作。

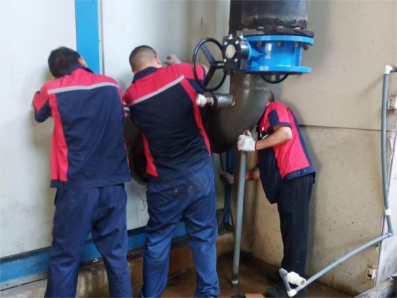

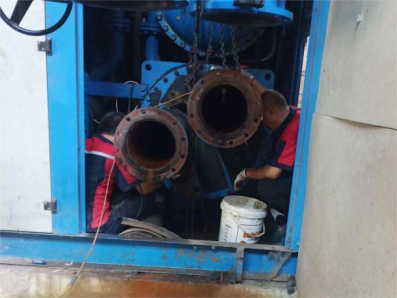

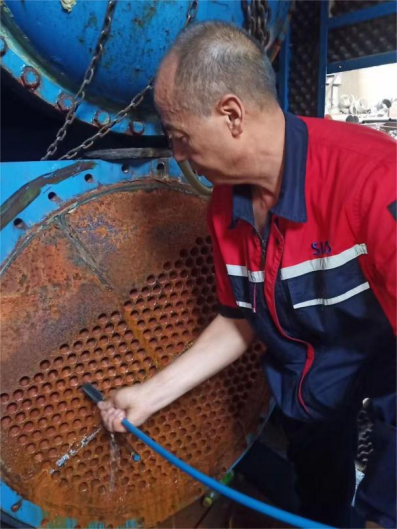

二十五、能源服务部利用假期组织员工清洗热水主机冷凝器、更换主机进出水阀门,检修西区机房1#、3#空调循环泵,确保空调热水设备更平稳运行。
