一、05月11日-05月17日16:00,客服部共接到894条报修并及时安排人员处理。

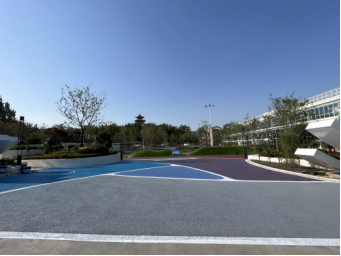

二、轮滑公园项目:假草皮铺贴完成;大门安装完成;绿化完成95%;玻璃栏板安装完成;透水混凝土喷漆完成。

三、19号楼项目:一层四层艺术设计学院木工完成70%;二层中庭石材完成;外墙亮化完成;负二层保洁4人今天完成;坡道乳胶漆及地下室墙裙修理2人完成60%;二层中庭及科大讯飞软通动力乳胶漆完成90%;科大讯飞软通动力自流平今日完成;艺术学院强电预埋完成70%;艺术学院隔墙完成60%。

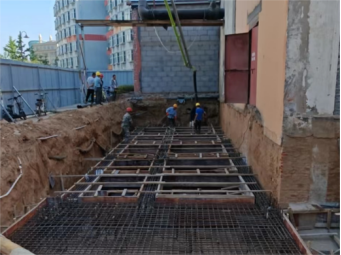

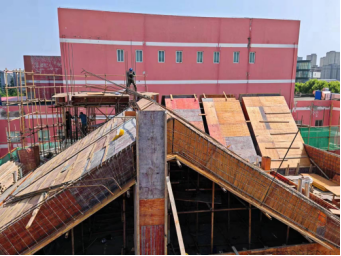

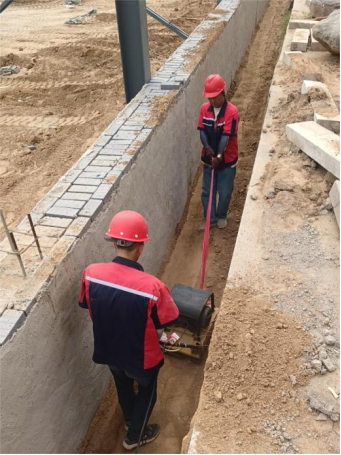

四、丹麦小镇工程:丹麦小镇宿舍楼坡屋面支模钢筋绑扎;一区钢构基础浇筑完成;二区钢构基础开挖百分之六十。

五、管理学院装饰改造项目:拆除全部完成;轻钢龙骨石膏板隔断完成40%;玻璃隔断上部钢架完成75%;钢架封板完成60%;轻钢龙骨、石膏板隔断所需材料全部到场。

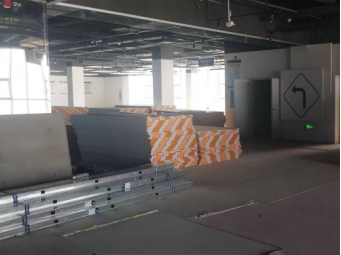

六、8号楼建筑学院改造项目:完成一楼白色铝板踢脚线;完成一楼不锈钢踢脚线;完成二楼矿棉板;完成二楼所有吸音板;完成对所有楼层的检修。

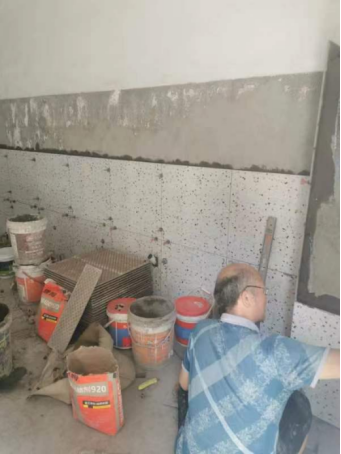

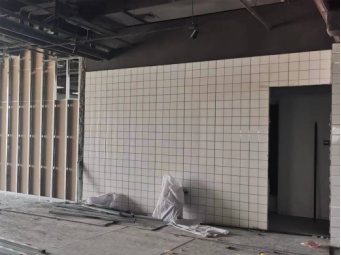

七、田径场改造项目:卫生间墙砖完成80%;后场雨棚开始施工。

八、教学楼场馆桌椅检修。

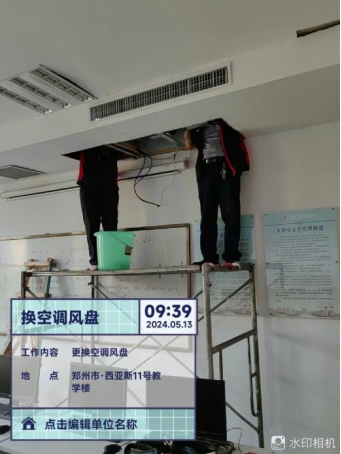

九、配电盘检修工作。

十、电缆移位前期工作。

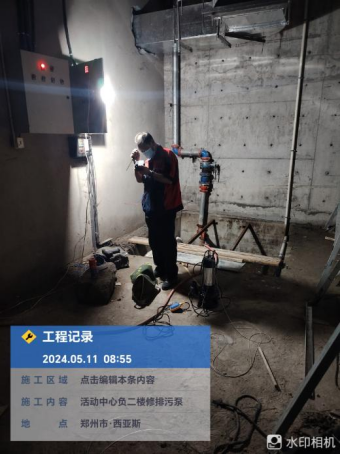

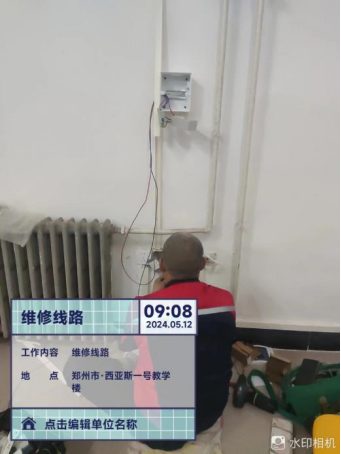

十一、日常维修工作。
十二、夜间巡查。

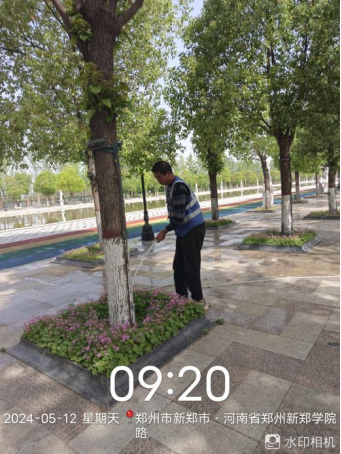

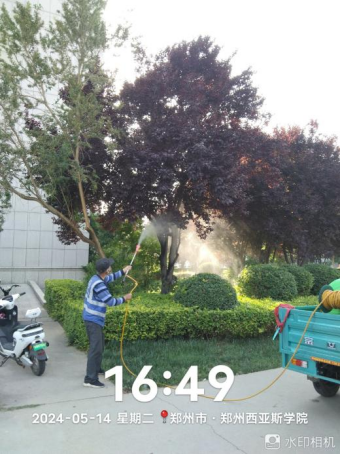

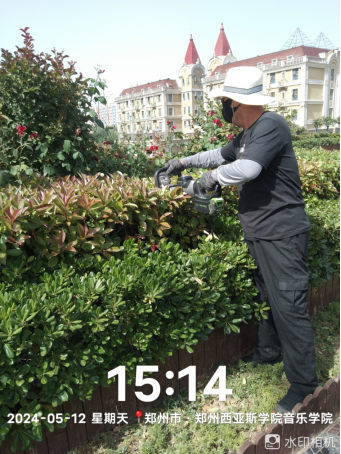

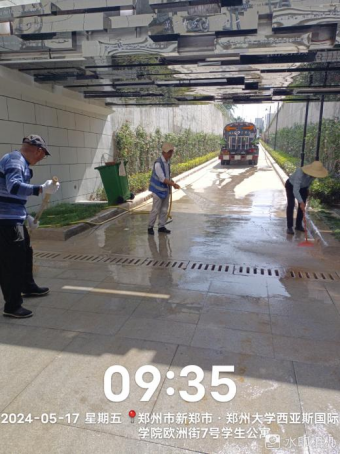

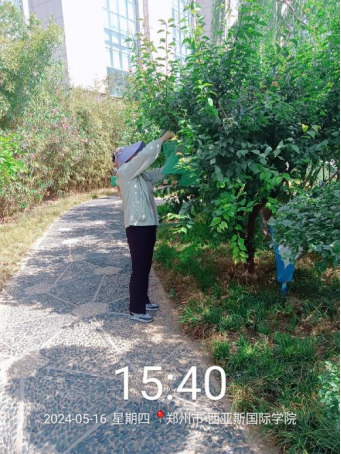

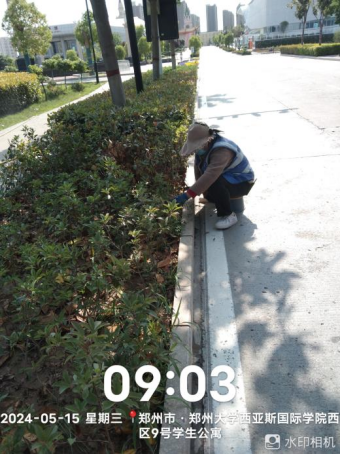

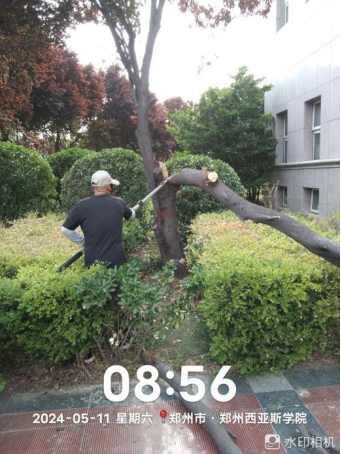

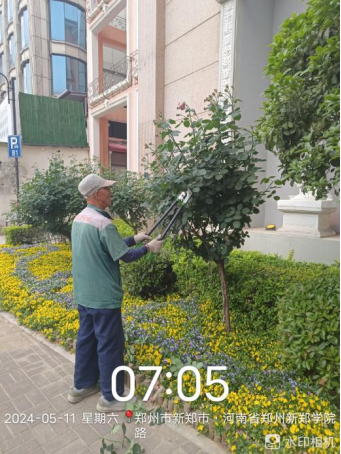

十三、对校园绿化进行日常浇水养护、绿篱修剪、绿化带杂草清理、苗木修剪、病虫害防治打药、月季修剪等工作。

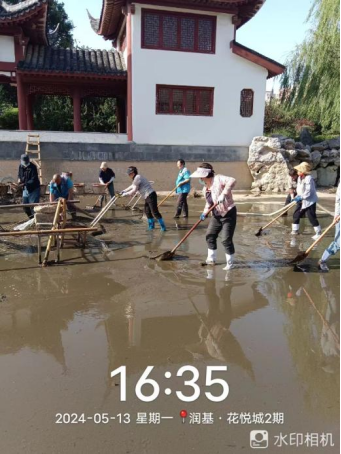

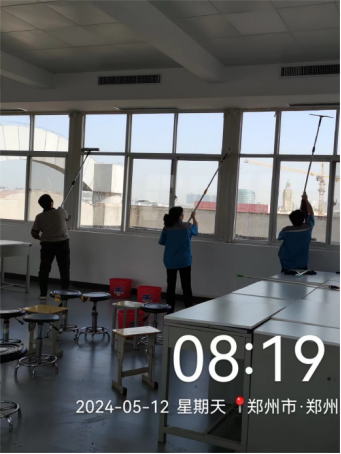

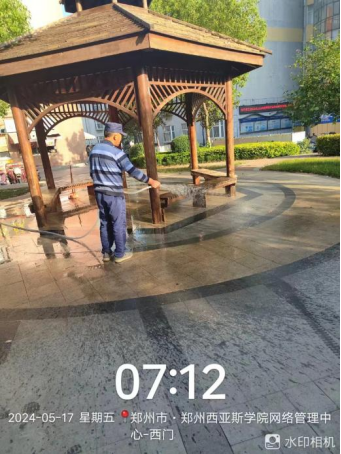

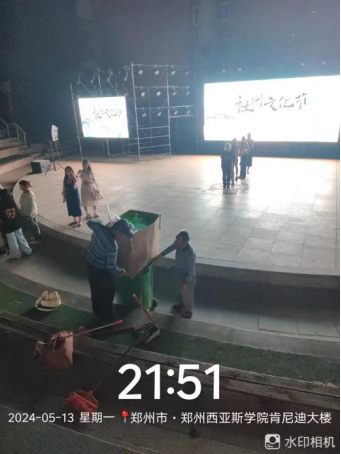

十四、对校园环境进行8号楼教室深度清洁、西区校友餐厅地面冲洗、罗马剧场活动保障、时光隧道清洁、蚊蝇笼悬挂、中国园人工湖清淤等工作。

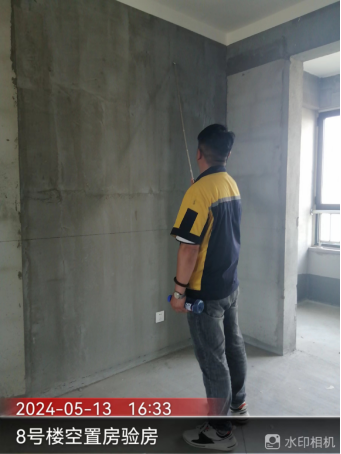

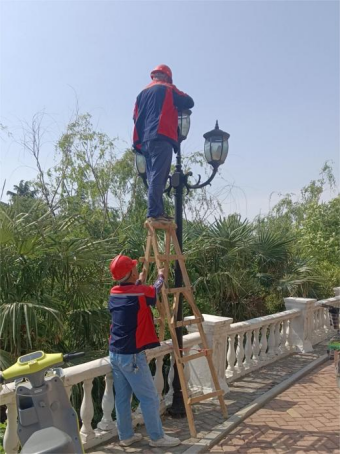

十五、宫馆项目开展了母亲节社区文化活动赠送鲜花、定期品质巡检、空置房管理查验、客服管家装修巡查、南门加装照明、与业主现场沟通装修前的注意事项等工作。

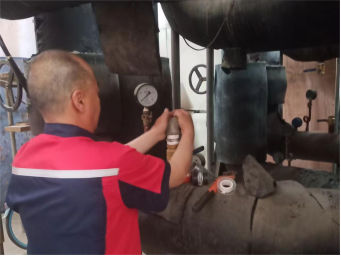

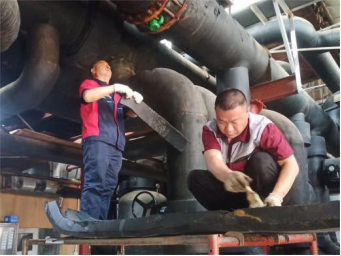

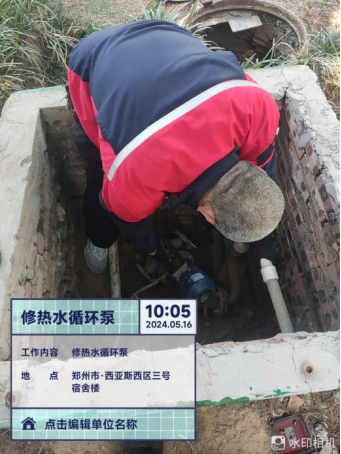

十六、能源服务部对机房主机管道保温进行维护,保障空调制冷及热水服务。
