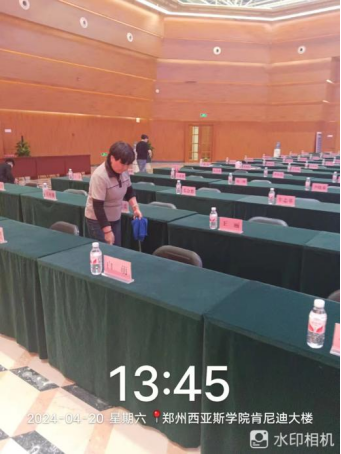

一、校春季运动会保障工作。

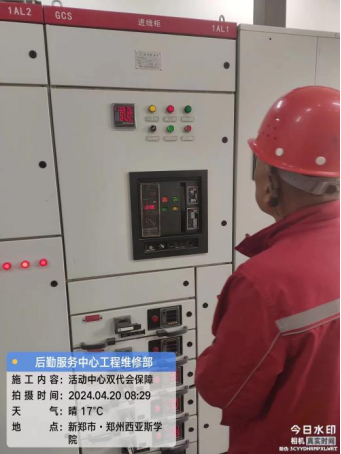

二、活动中心双代会保障工作。

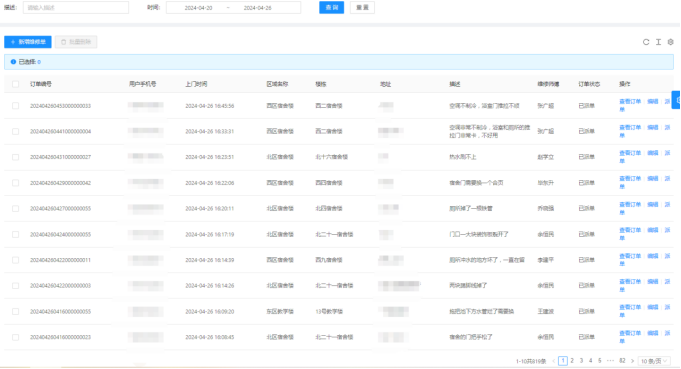

三、04月20日-04月26日16:40,客服部共接到819条报修并及时安排人员处理。

四、丹麦小镇工程:丹麦小镇宿舍楼二层顶板建筑完毕;三层架子搭设开始;钢构一分区基础开挖完成百分之五十。

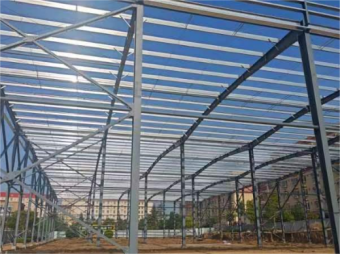

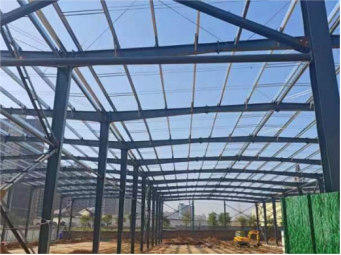

五、CUBA南侧运动场工程:1#篮球场钢结构安装完成80%;2#网球场钢结构安装完成;3#篮球场钢结构安装完成95%。

六、8#教学楼建筑学院改造工程:完成部分踢脚线;完成四楼五楼铝板;完成一楼毛毡板;完成卫生间洗手台安装。
七、19号实验楼:第一批实验室进行维修收尾工作。
八、田径场改造工程:看台刷漆完成,遮阳棚钢架刷漆完成。广告灯箱完成。

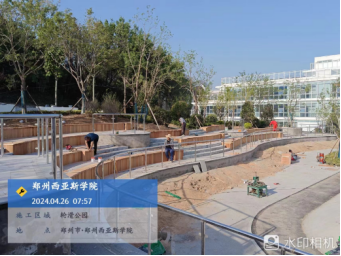

九、轮滑公园工程:全部铺装今天完成,防腐木坐凳完成70%,水磨石面层完成70%,绿化整体栽植完成85%。

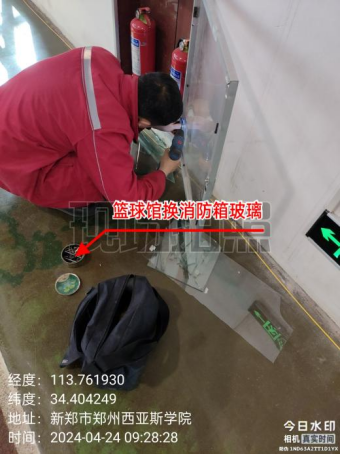

十、楼宇场馆消防安全设施完善。

十一、日常维修工作。
十二、夜间巡查。
十三、物业服务部定期开展安全培训。

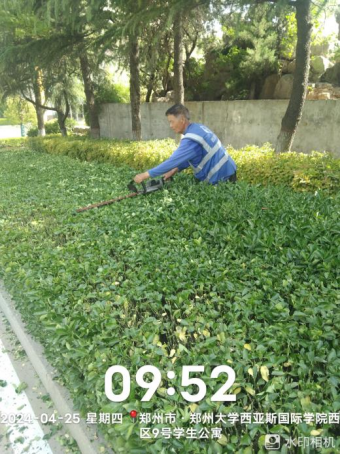

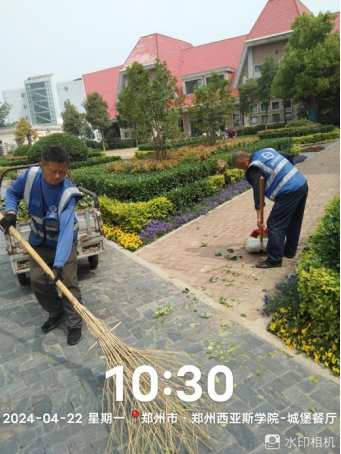

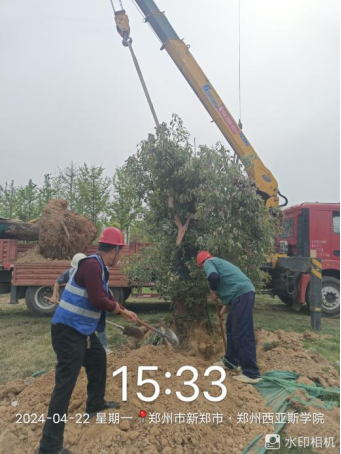

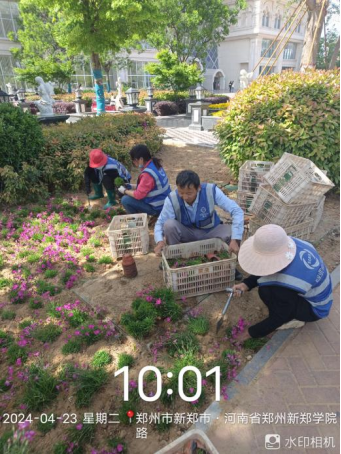

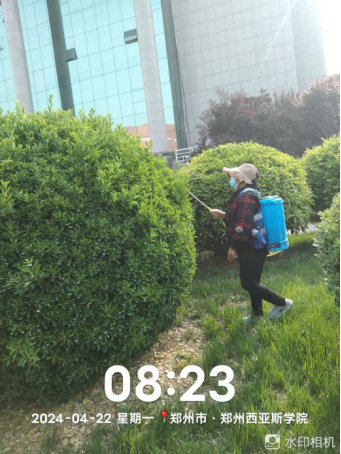

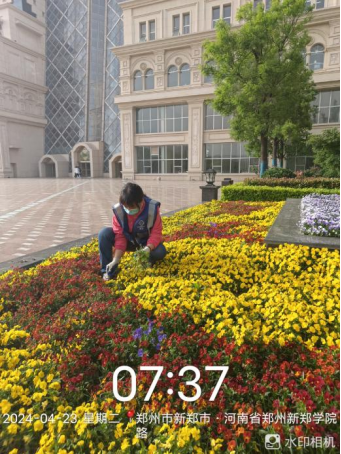

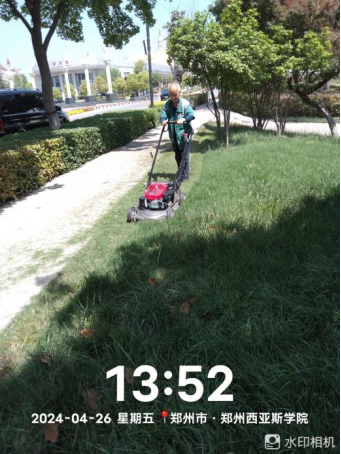

十四、对校园绿化进行草花浇水养护、欧石竹草花栽种、草坪割草、花池内杂草清理、绿篱修剪、绿篱白粉病防治打药、移栽苗木、修剪收尾等工作。

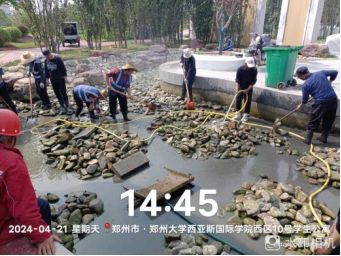

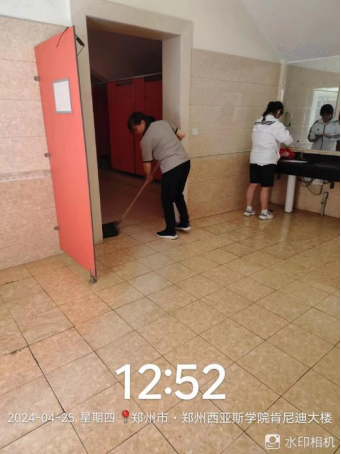

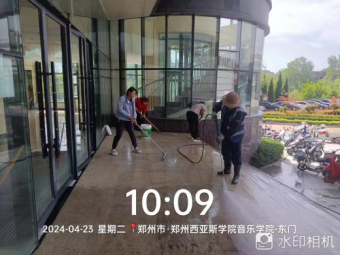

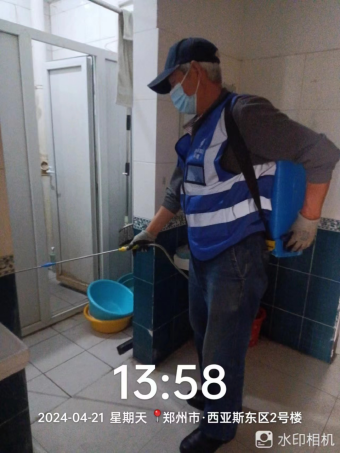

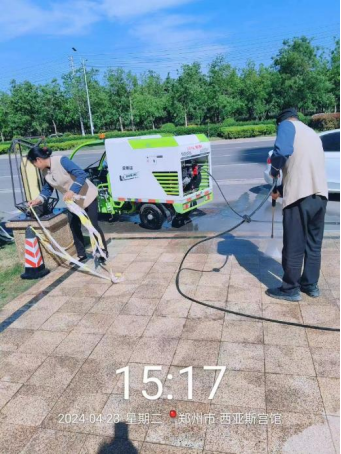

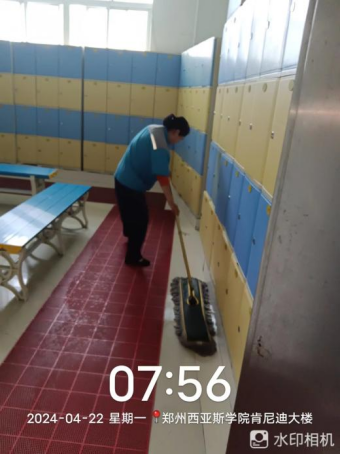

十五、对校园环境进行14号楼台阶冲洗、森林公园水系清洁、室内外日常环境保障、宿舍消杀、垃圾桶消杀等工作。

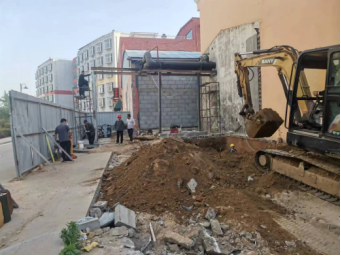

十六、宫馆项目开展了地面石材冲洗、日常维修、日常清洁、园区南门改造施工等工作。

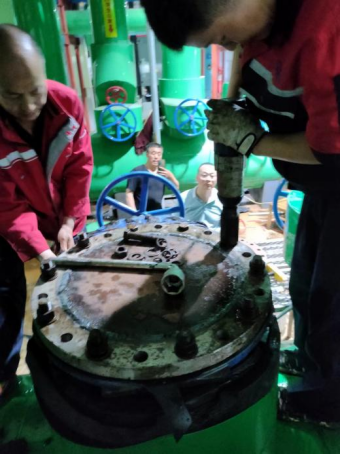

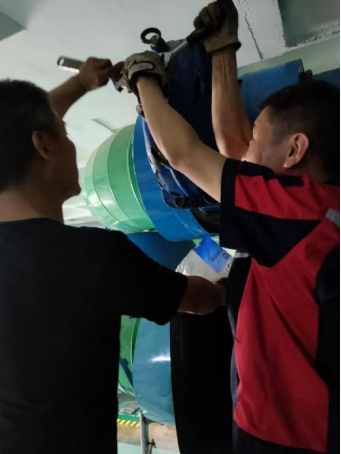

十七、能源服务部对机房空调及热水主机进行检修,做好空调供冷开机前保障工作。
