一、04月06日-04月12日16:30,客服部共接到724条报修并及时安排人员处理。

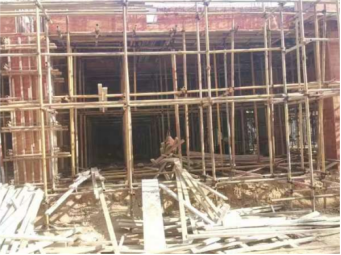

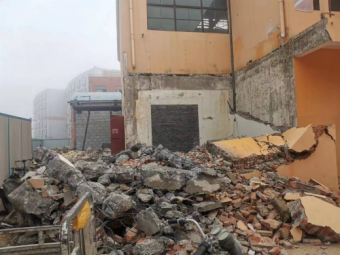

二、丹麦小镇工程:丹麦小镇宿舍楼一层顶板模板铺设完成百分之九十(校友餐厅管道未拆除),柱子模板加固完成百分之五十;五餐厅北墙烟道改装完成百分之百;锅炉房房屋拆除完成百分之八十。

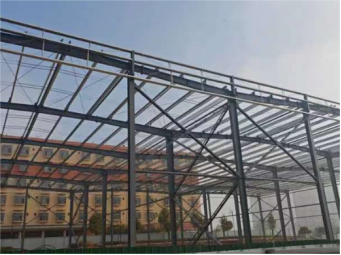

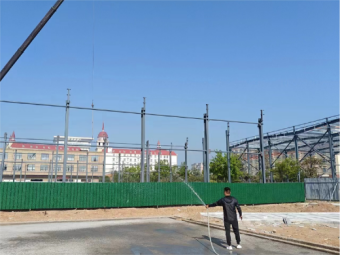

三、CUBA南侧运动场工程:钢结构部分1#篮球场短柱地梁浇筑完成;2#网球场钢结构安装完成;3#篮球场钢柱吊装完成。五人制足球场水稳养护。

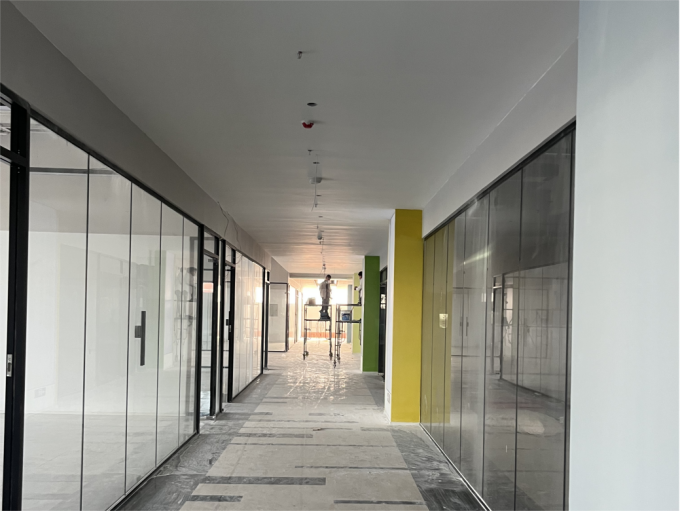

四、8#教学楼建筑学院改造工程:完成二楼多功厅方通造型安装;包部分柱子、管道,门洞封堵;完成部分踢脚线打底与安装;完成三四五楼走廊检修口安装;完成一楼方通吊丝及主骨安装;3、4、5楼隔断完成。

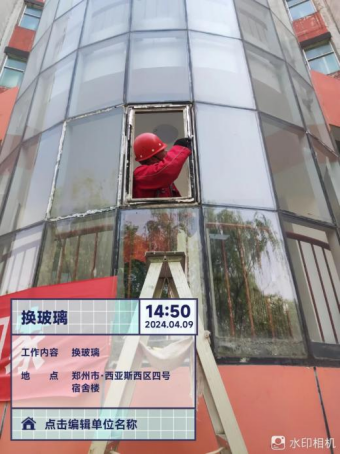

五、19号实验楼:收尾维修,三层校企合作装修。

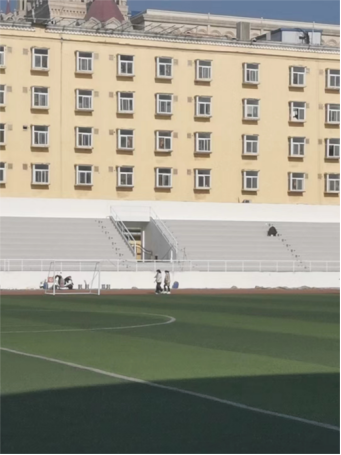

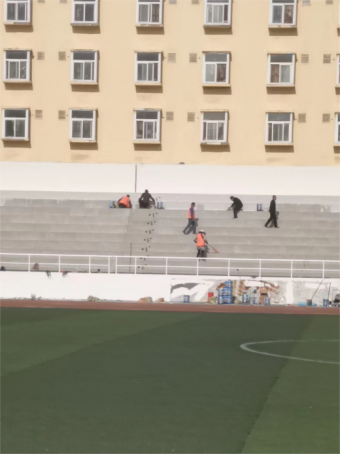

六、田径场改造工程:西看台地坪漆完成,西墙面腻子完成外墙完成涂料滚涂60%;东看台完成南底漆。舞台粉刷完成。

七、轮滑公园工程:水电走管完成90%,透水混凝土面层完成90%,砖砌体完成90%,水磨石面层完成30%,看台踏步石材铺装及包边完成100%。

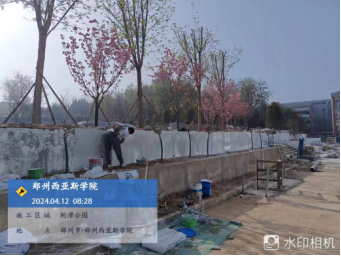

八、欧七logo墙回填土完成,挡土墙砌筑及粉白完成。
九、欧洲街南大门:EPS安装完成;预埋线管铺设完成。

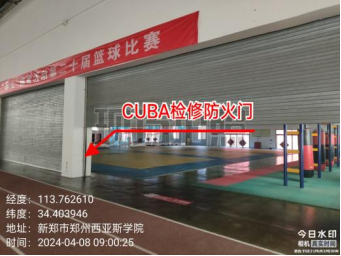

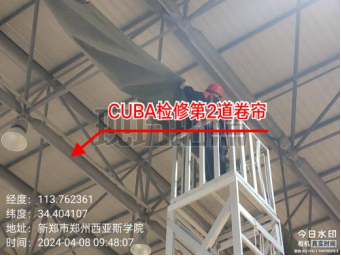

十、CUBA场馆检修。

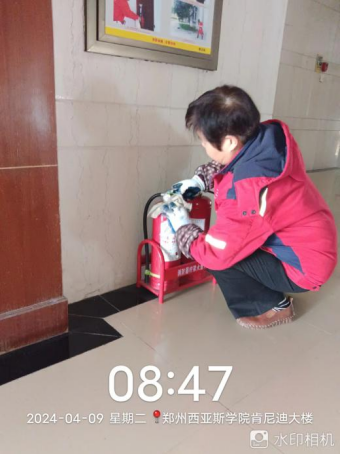

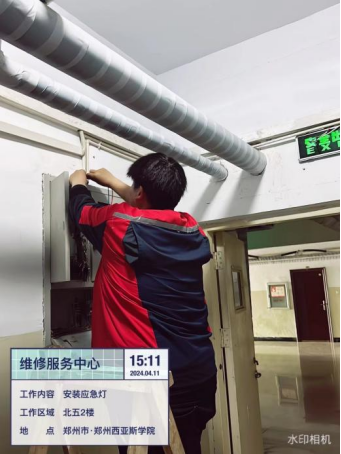

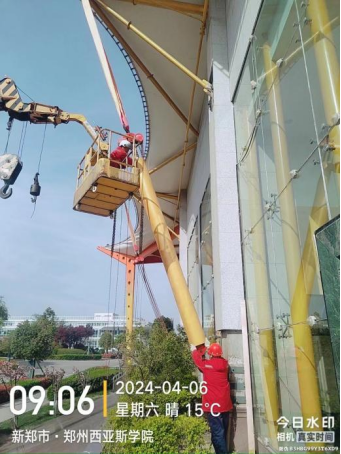

十一、完善楼宇消防安全设施。
十二、综合馆倒链美化。

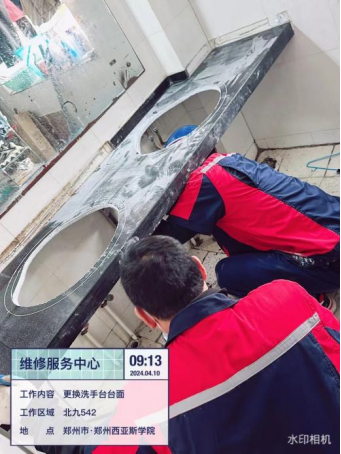

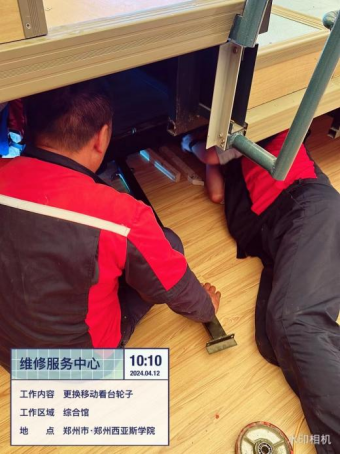

十三、日常维修工作。

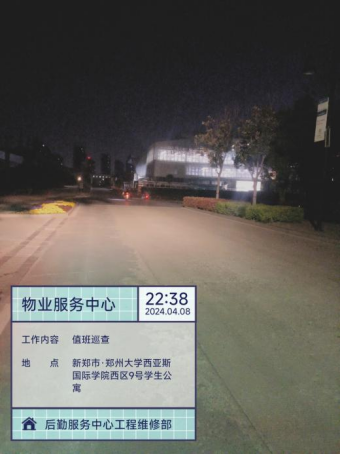

十四、夜间巡查。

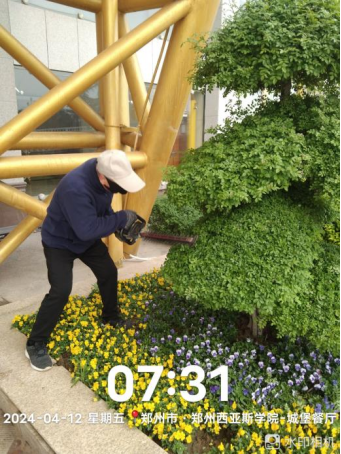

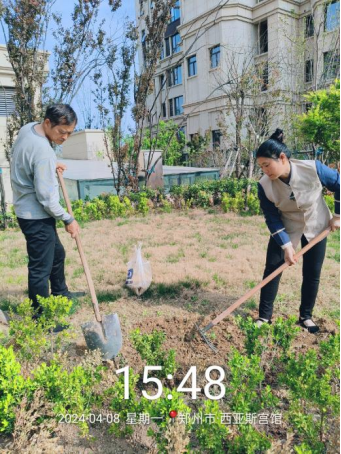

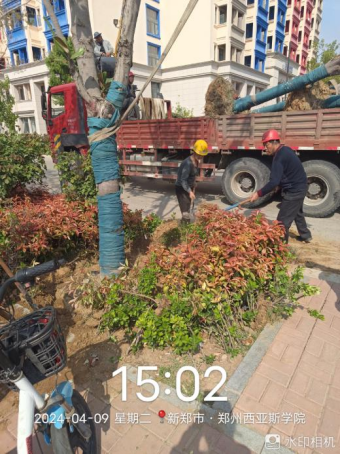

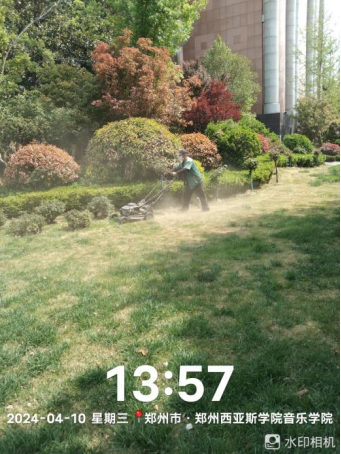

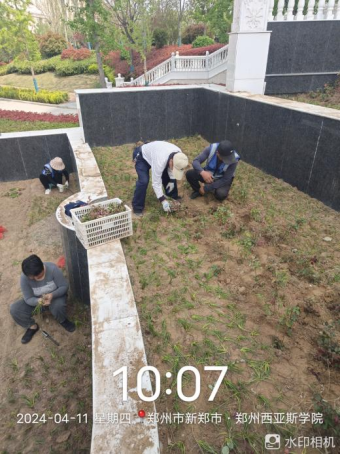

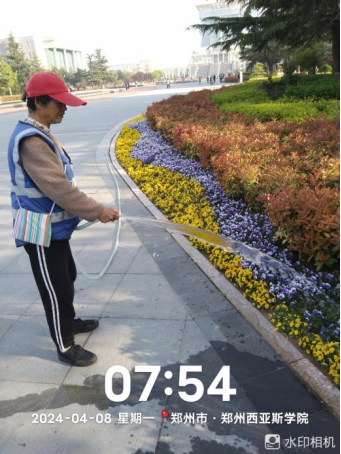

十五、对校园绿化进行草坪修剪、日常浇水养护、绿地整改栽种葱兰、绿化带打药、苗木栽种、造型树修剪等工作。

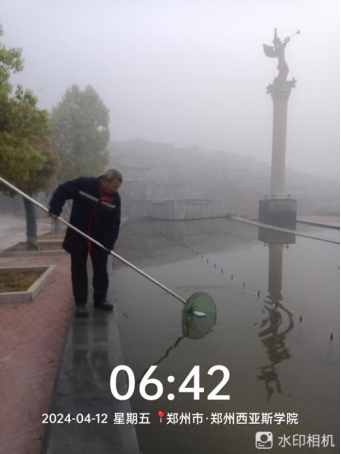

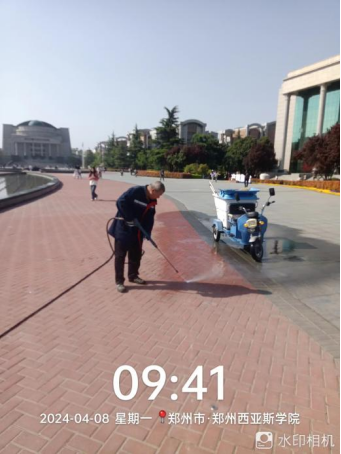

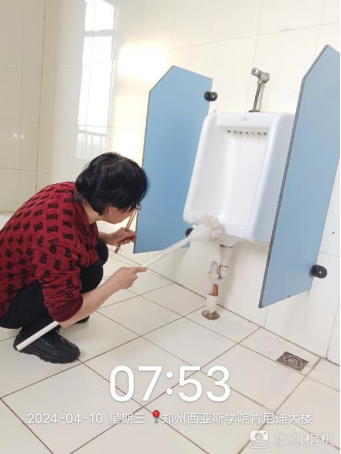

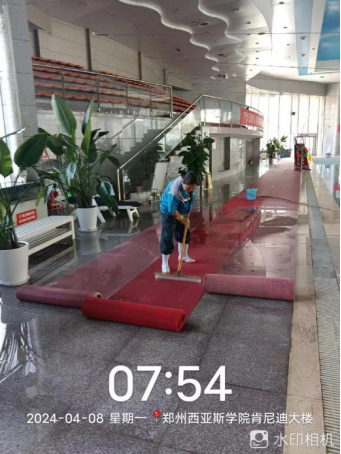

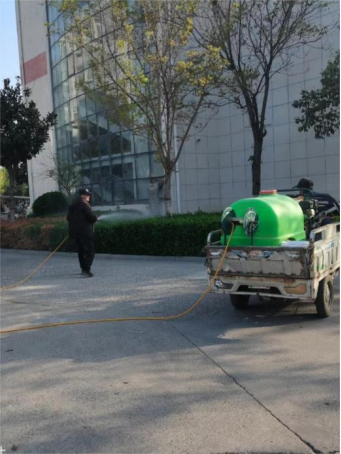

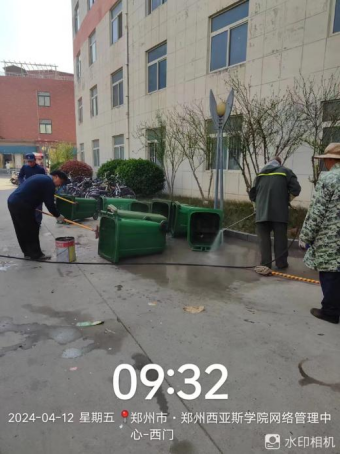

十六、对校园环境进行水系杂物清理、场馆清洁、地面冲洗、垃圾桶冲洗、卫生间清洁、室内灭火器清洁等工作。

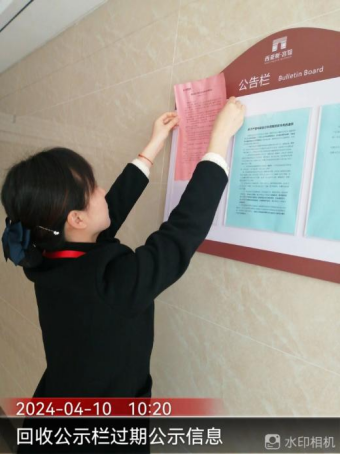

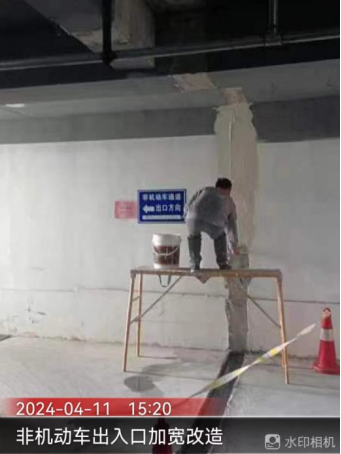

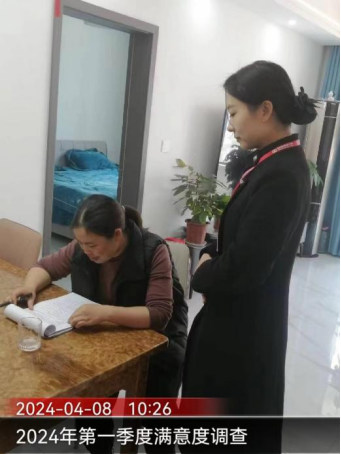

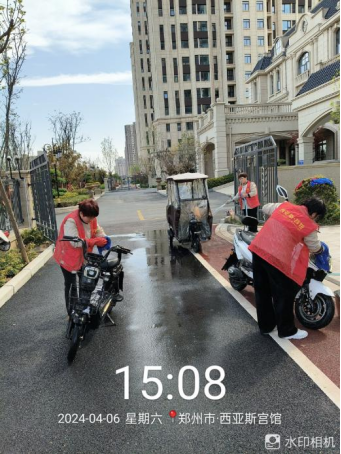

十七、宫馆项目开展了2024第一季度满意度调查、定期巡查回收单元公示到期信息、社区文化便民服务活动冲洗电动车、夹层非机动车出入口加宽改造等物业服务品质提升工作。

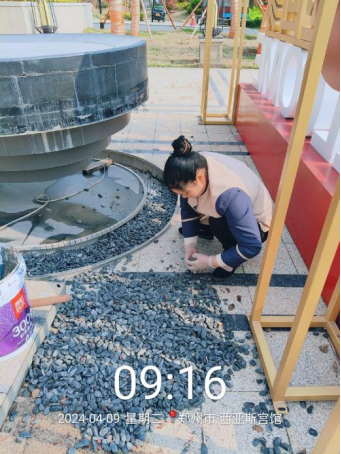

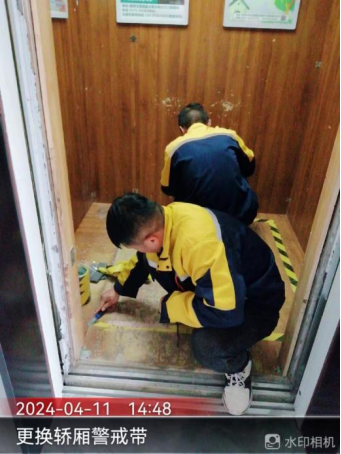

十八、宫馆项目开展了轿厢警戒带更换、大门口喷泉石材修补、园区草皮补种、前广场水系景观石清洗等日常工作。

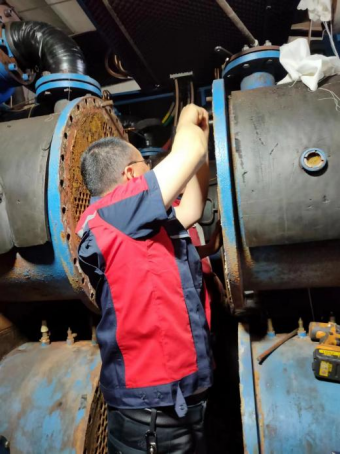

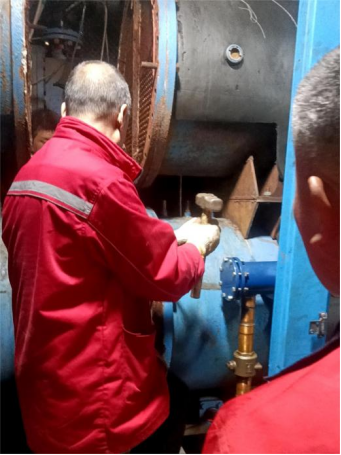

十九、停供期间能源服务部对东区机房热水主机进行维修保养,保障校区热水服务。
