一、绿化部收到锦旗一面:绿化人员安全高效完成了西五南侧长出院墙槐树修剪工作,及时为住户消除安全隐患,住户送来锦旗表示感谢。
二、01月06日-01月12日17:00,客服部共接到282条报修并及时安排人员处理。

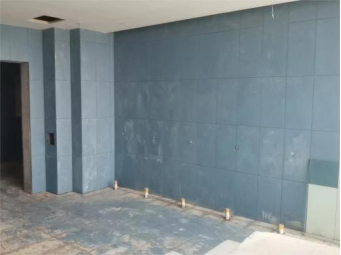

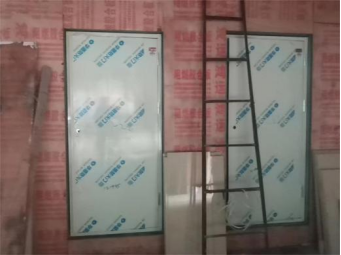

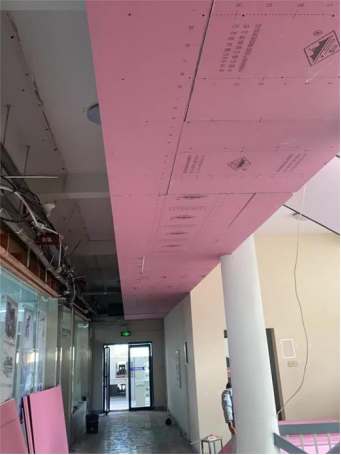

三、持续推进19号楼1-4层内装修:4层卫生间墙地砖已完成;2-3层卫生间墙地砖完成50%;2—3层顶板乳胶漆完成80%;4层顶板乳胶漆完成30%;中庭幕墙玻璃安装完成70%;1层玻璃隔断完成50%;1层乳胶漆完成20%。
四、五餐厅电梯厅增加感应门施工。

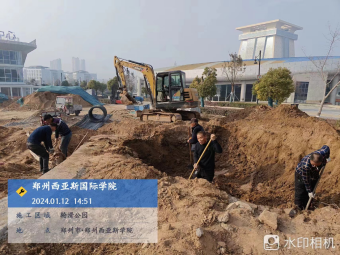

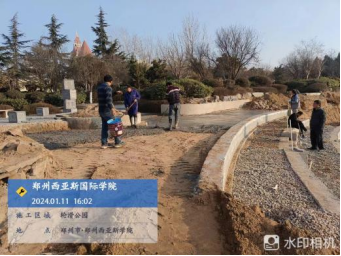

五、轮滑公园:挖大门基础,打石材铺装垫层,走线管。

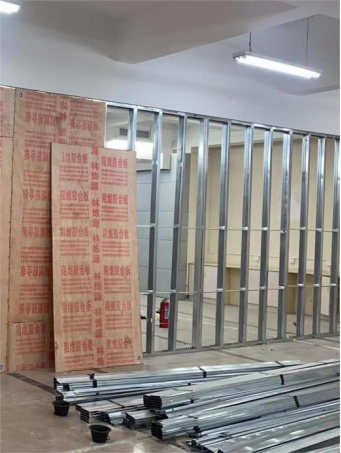

六、建筑学院:拆除已完成;2、3楼隔断完成70%;3楼吊顶完成50%。

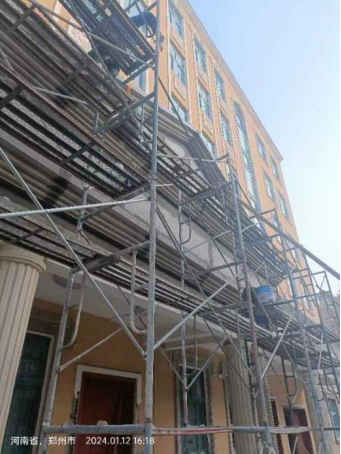

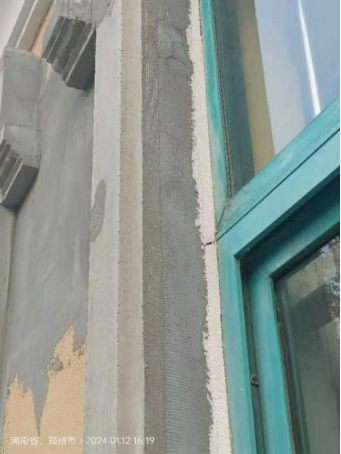

七、文法学院门头:grc构件已完成;外墙漆开始施工。

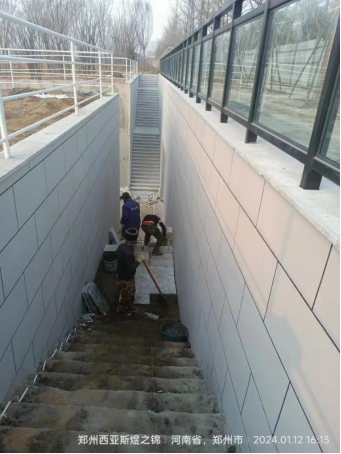

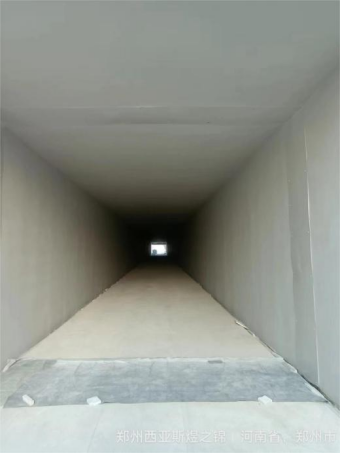

八、隧道工程:真石漆,乳胶漆完成,踏步石材完成30%。

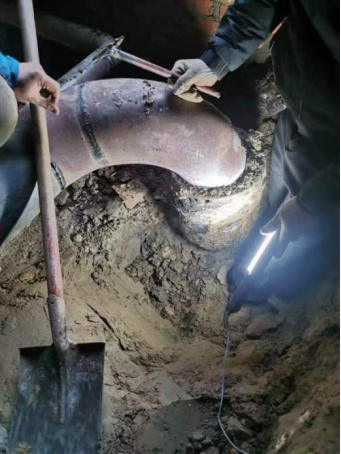

九、丹麦小镇:完成锅炉房东侧拆除房屋下部管道动迁,为拆除锅炉房东侧配房做准备;完成东侧单体结构设计洽谈签订合同;丹麦小镇平面布局完成。

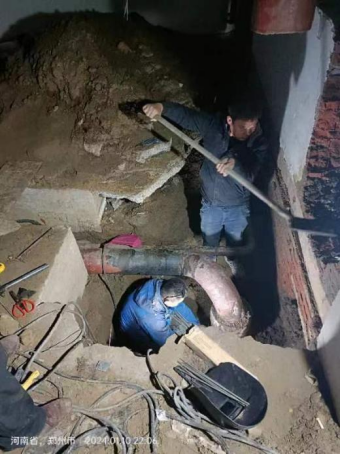

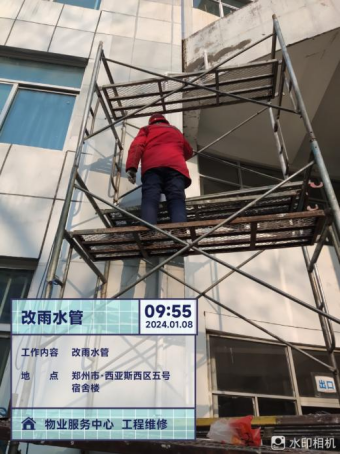

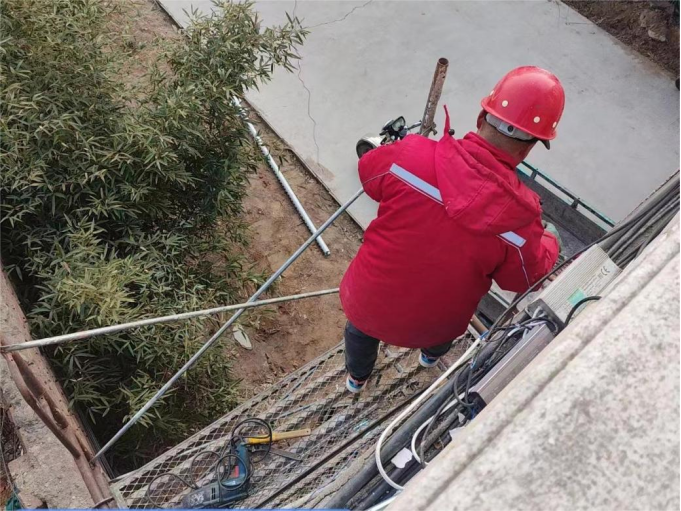

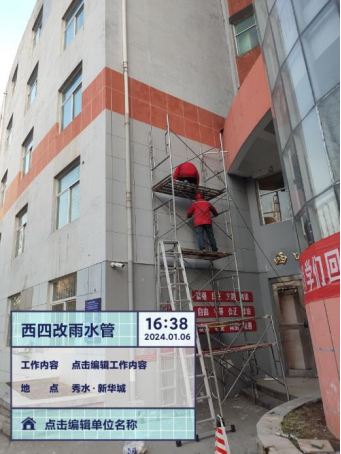

十、楼宇安装改造雨水管。
十一、大桥安装防护网。

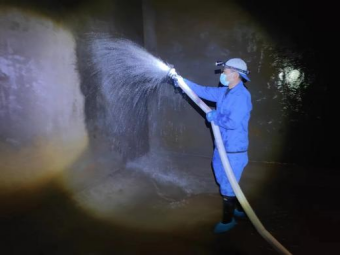

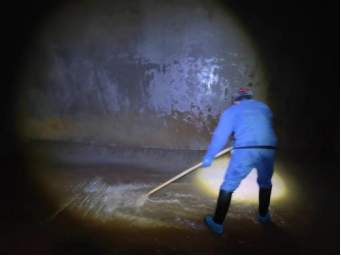

十二、郑州福佳公司北区蓄水池清理。

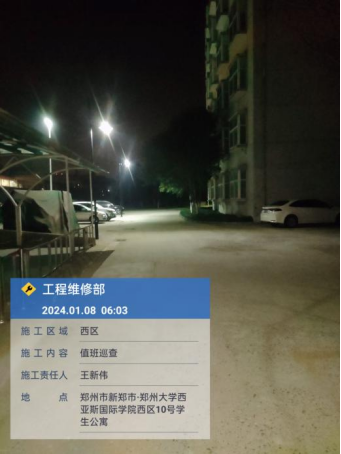

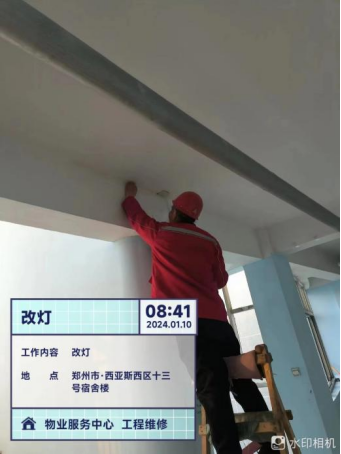

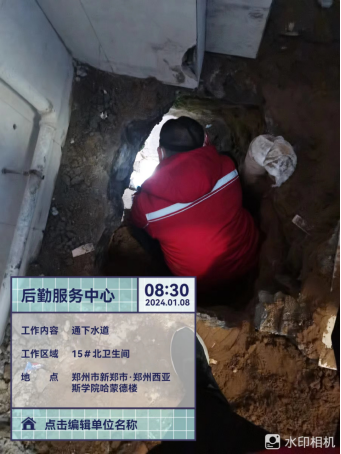

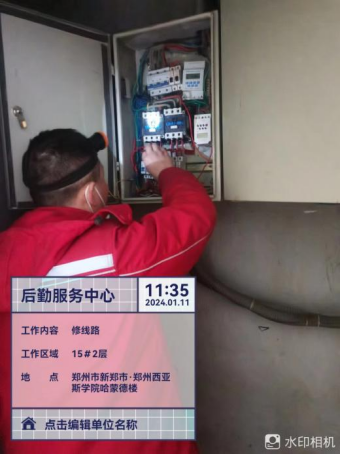

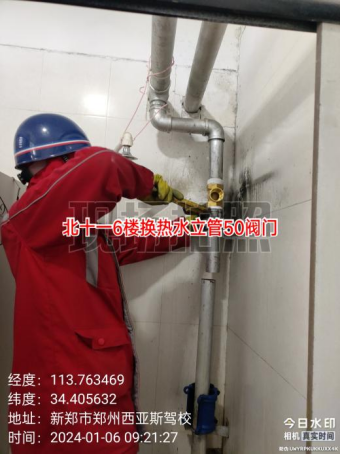

十三、日常维修工作。

十四、夜间巡查。

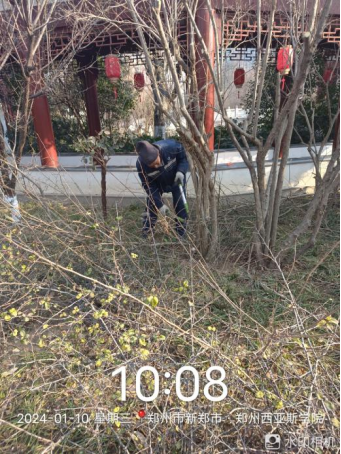

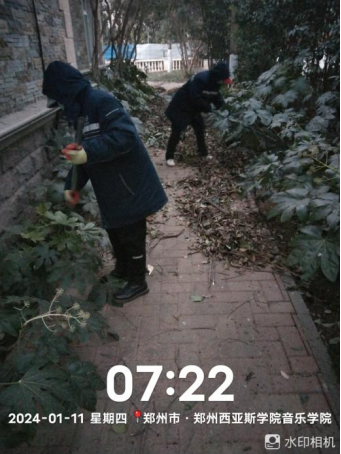

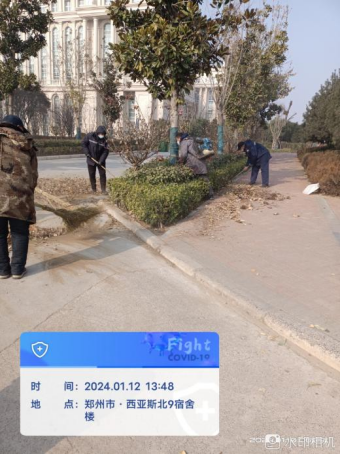

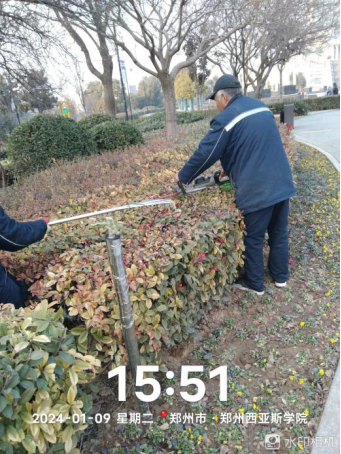

十五、对校园绿化进行干枝断枝清理、苗木修剪、绿篱修剪、花池内落叶清理、苗木移栽、绿化带内吹风机深度清理等工作。

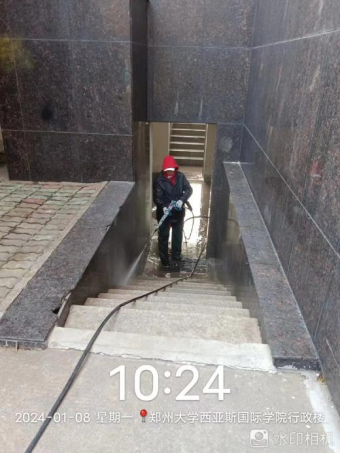

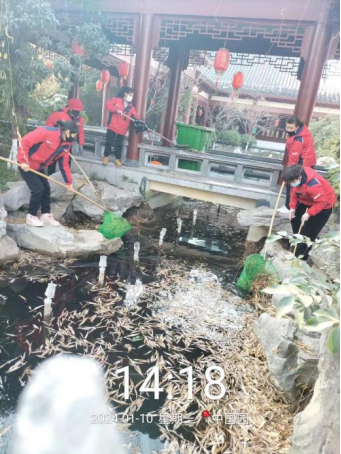

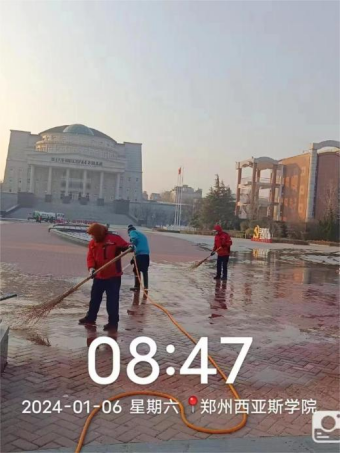

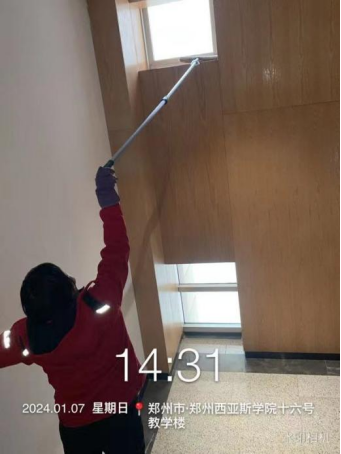

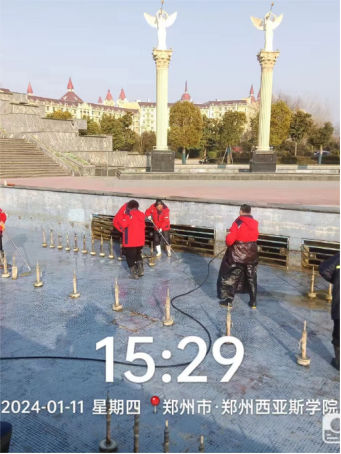

十六、对校园环境进行教学楼台阶冲洗、广场地面冲洗、喷泉水系清淤、中国园水系打捞、绿化带落叶清理、楼宇深度保洁等工作。

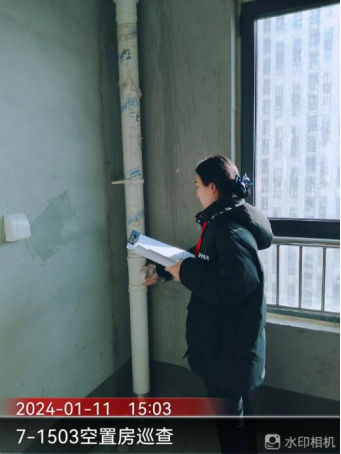

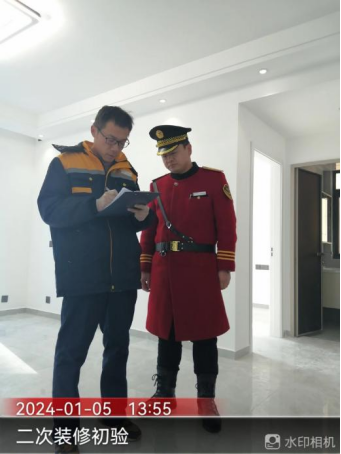

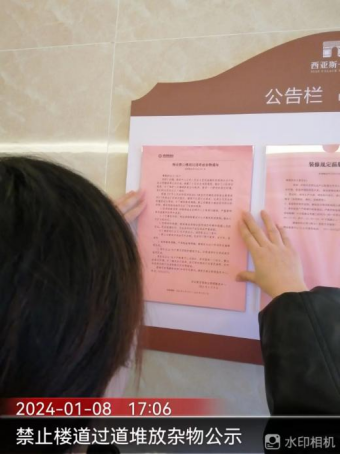

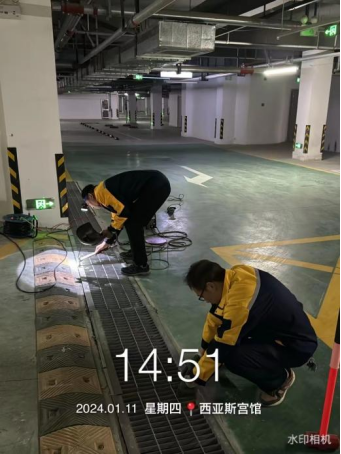

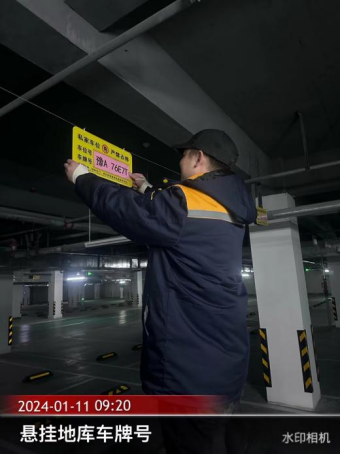

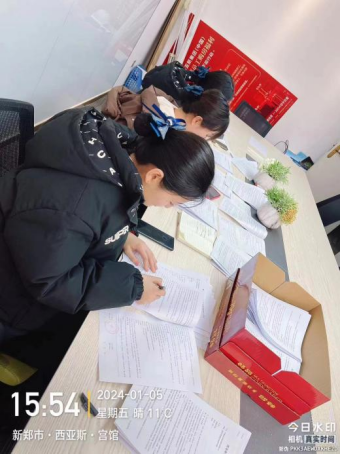

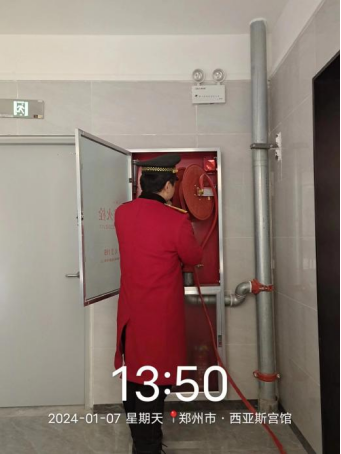

十七、宫馆项目开展地库截水沟篦子更换、地库车牌号悬挂、二次装修初验、空置房巡查、定期品质巡检、张贴单元禁止楼道过道堆放杂物公示、消火栓检修以及配合售楼部车位开盘签订协议等工作。

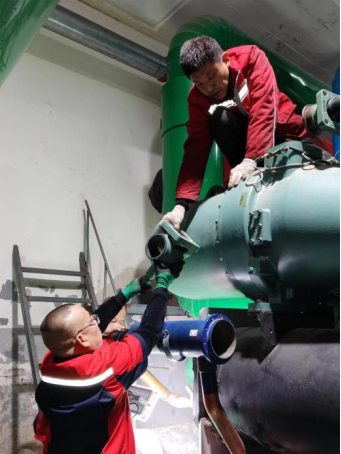

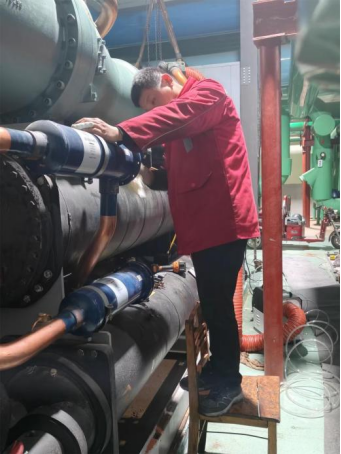

十八、为更好保障学校师生供暖及热水服务,能源服务部组织对新机房2#主机进行拆机维修。
