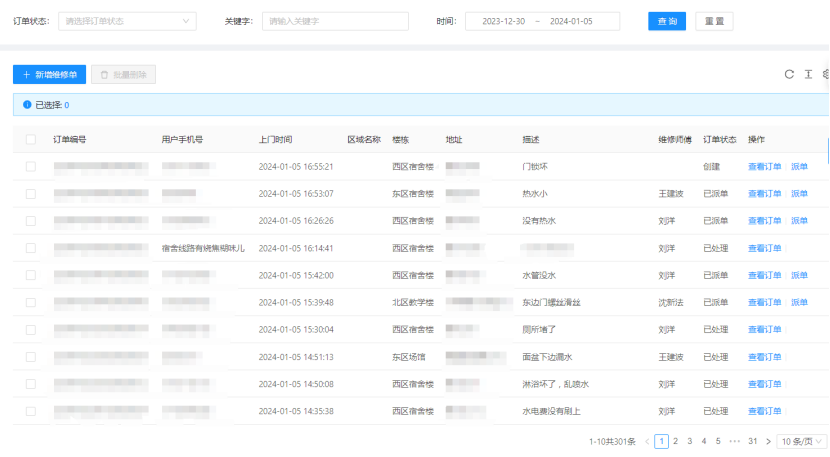

一、12月30日-01月05日17:00,客服部共接到301条报修并及时安排人员处理。

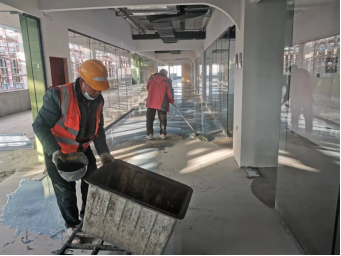

二、持续推进19号楼1-4层内装修:1层地砖铺贴完成90%;四层卫生间地砖铺贴完成50%;2—3层顶板乳胶漆完成50%;1层木工完成90%;中庭幕墙玻璃安装完成5%;二层玻璃安装完成90%;四层自流平完成60%。

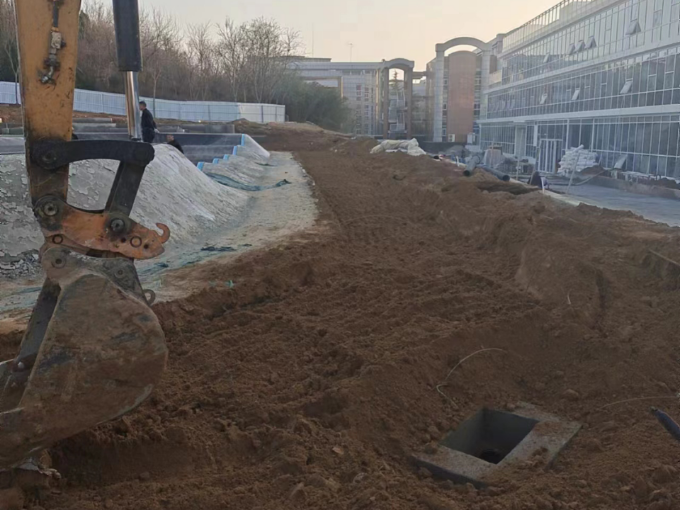

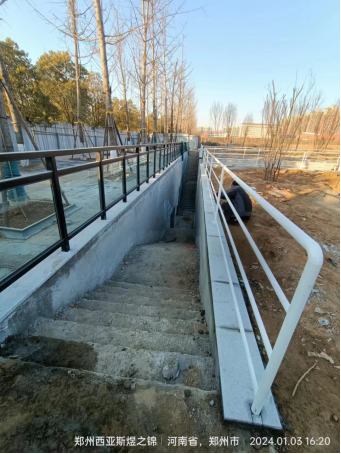

三、轮滑公园:砌筑台阶花池,铺设雨水管,砌收水井,护坡混凝土浇筑,平路基。

四、音乐戏剧学院实验剧场改造:玻璃幕收尾,室内地砖结晶。

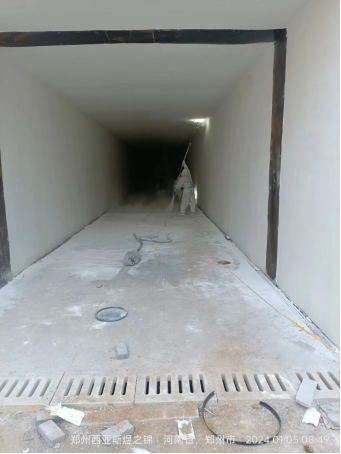

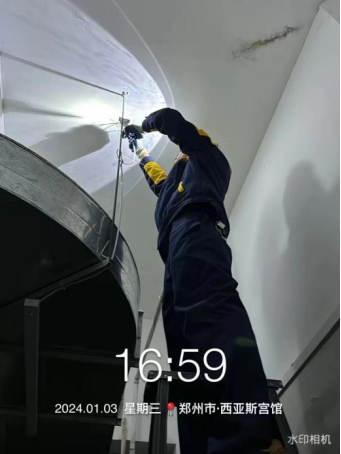

五、中央水系隧道:隧道做真石漆,喷简易栏杆漆。

六、欧七钢结构混凝土破除。

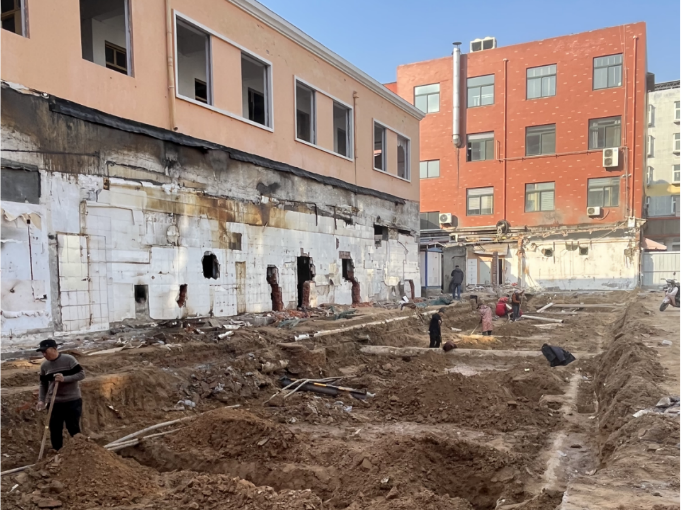

七、丹麦小镇:地勘完成,现场开挖探沟,改造原有管道。

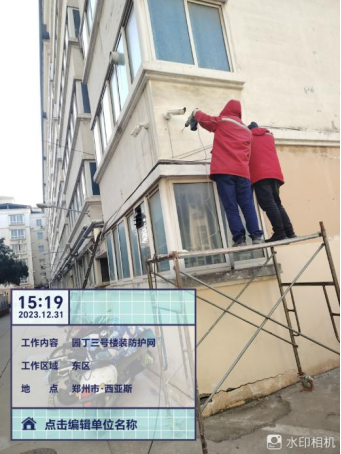

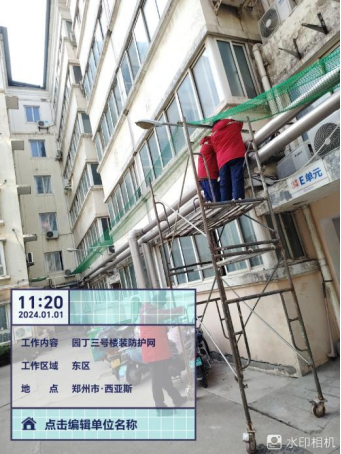

八、园丁三号楼装防护网。

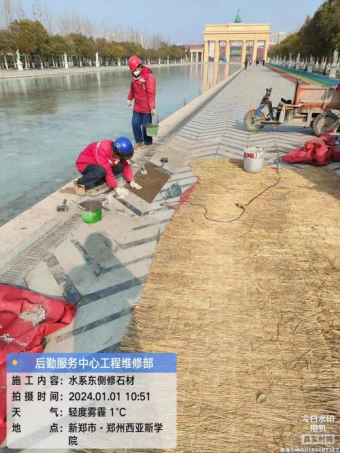

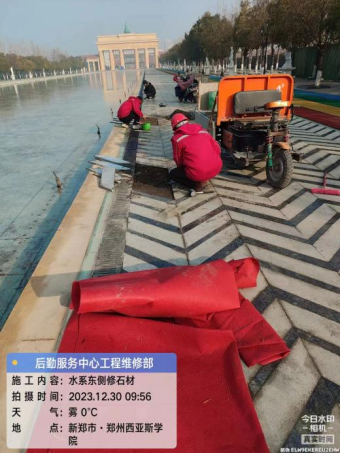

九、水系东侧修石材。

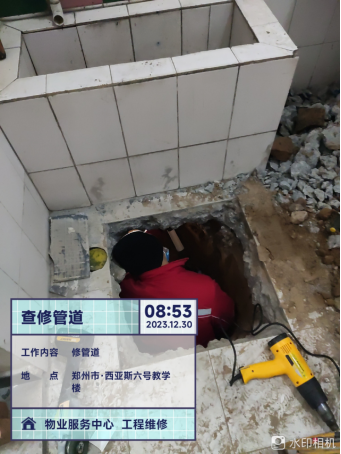

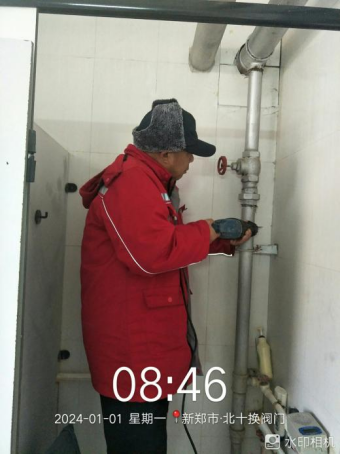

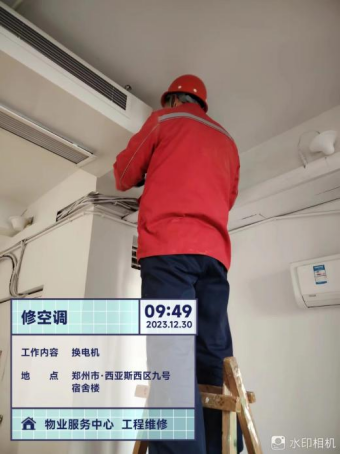

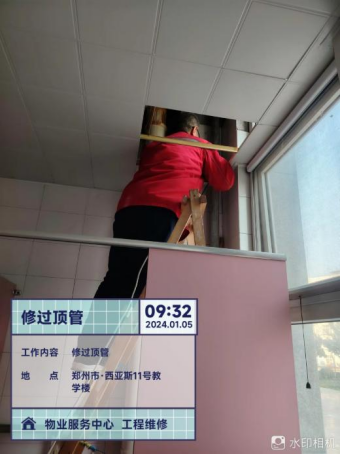

十、日常维修工作。

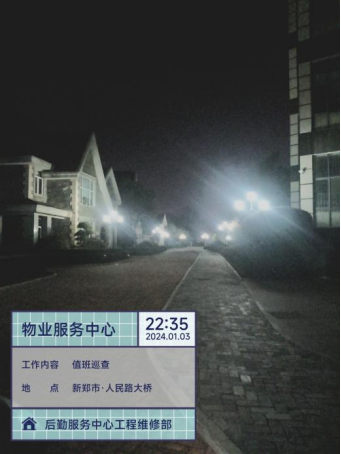

十一、夜间巡查。

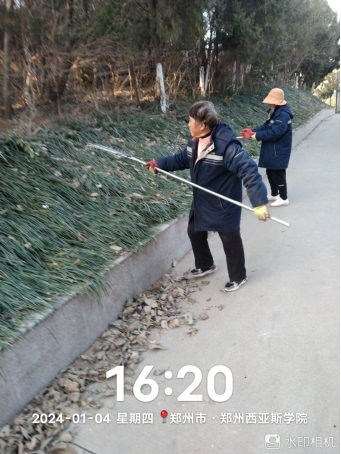

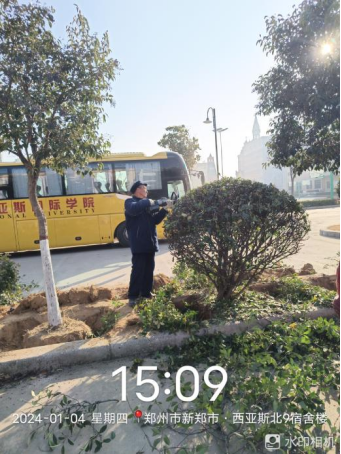

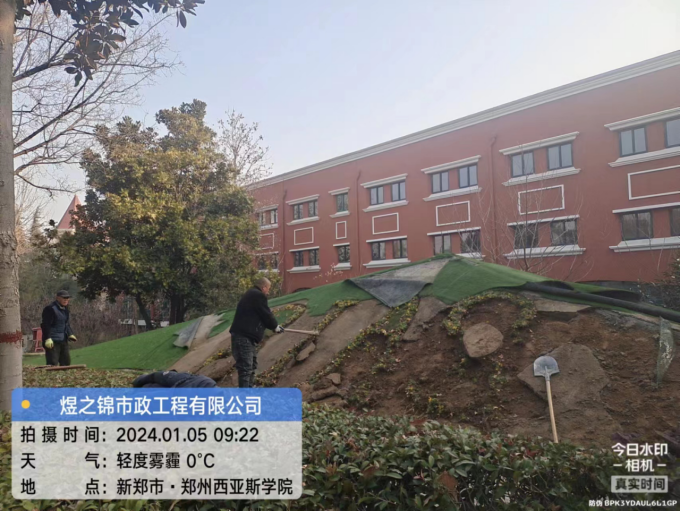

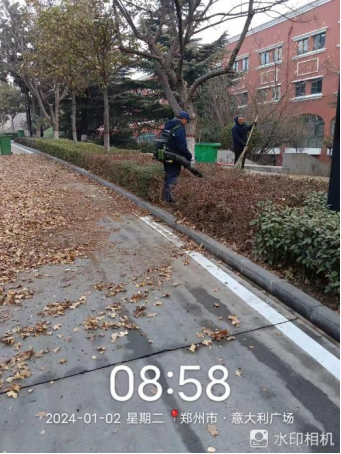

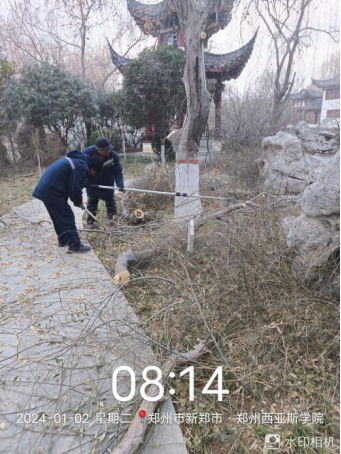

十二、对校园绿化进行干枝断枝清理、球类微修整、花池内落叶清理、苗木移栽等工作。

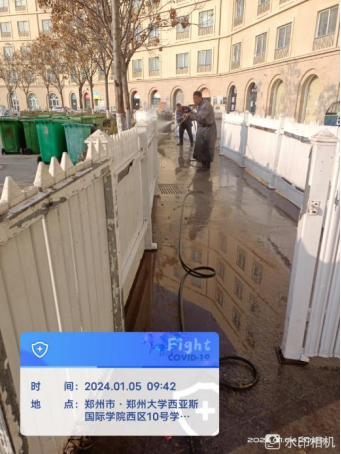

十三、对校园环境进行伦敦街地面冲洗、欧洲街地面冲洗、垃圾站点冲洗、垃圾桶冲洗、绿化带落叶清理、高空除尘以及16#楼8层开荒保洁等工作。

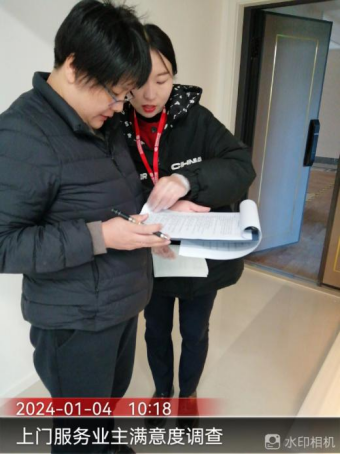

十四、宫馆项目开展派送热奶茶暖冬行动、2023年12月份水电表抄录、首次“物业服务满意度调查”、日常维修工作等。

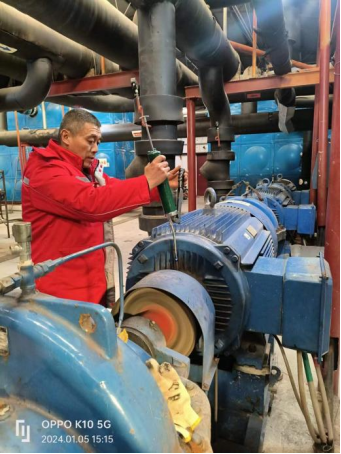

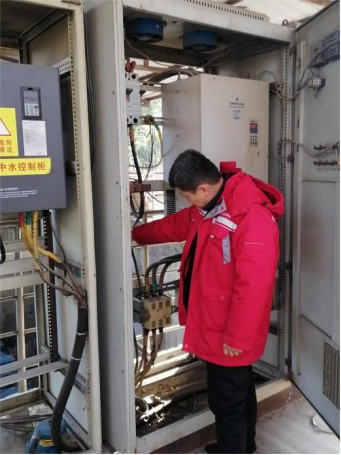

十五、对中水泵站及各区机房空调热水设备运行情况进行检查,更好的保障学校师生提供供暖及热水服务。
